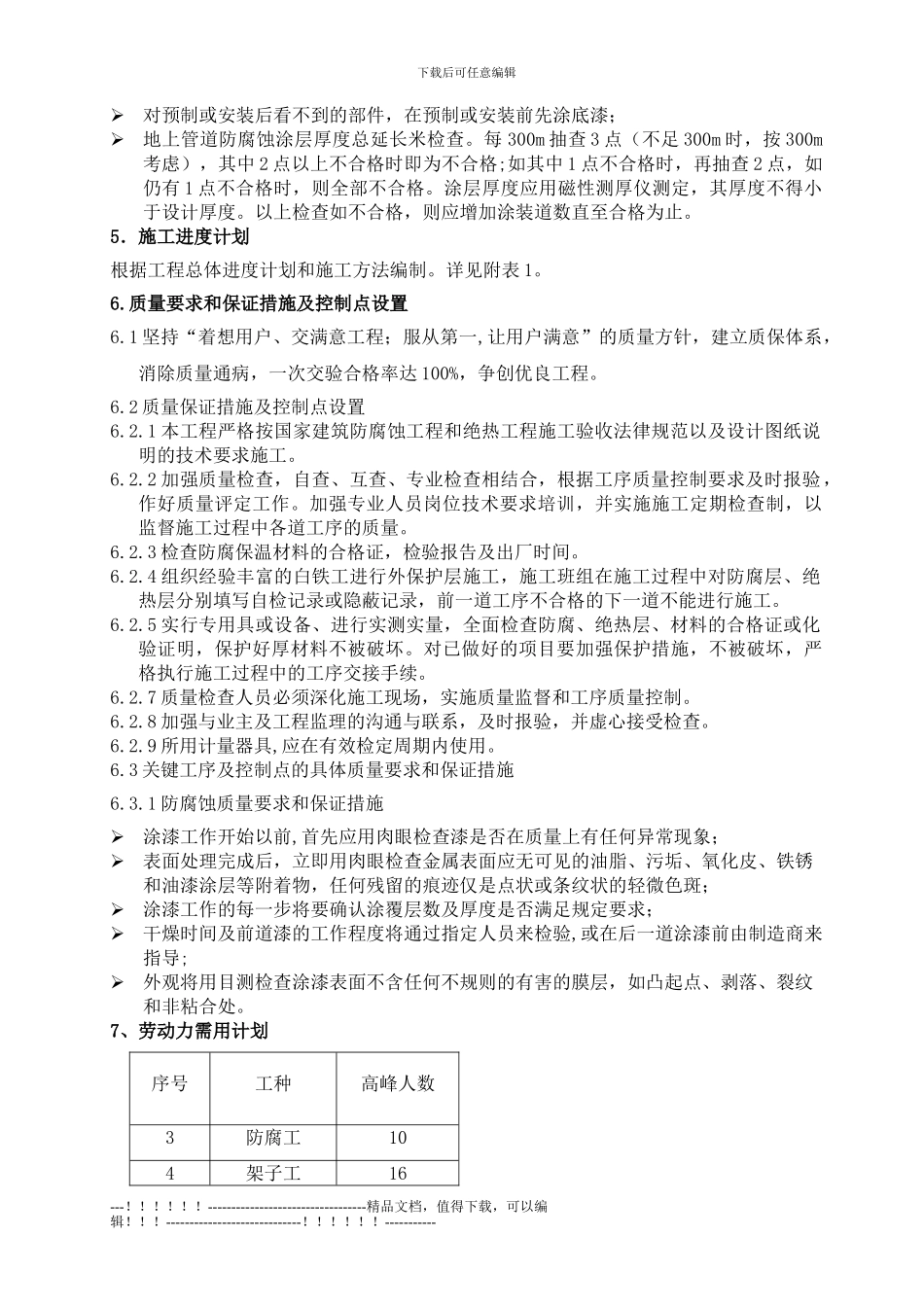

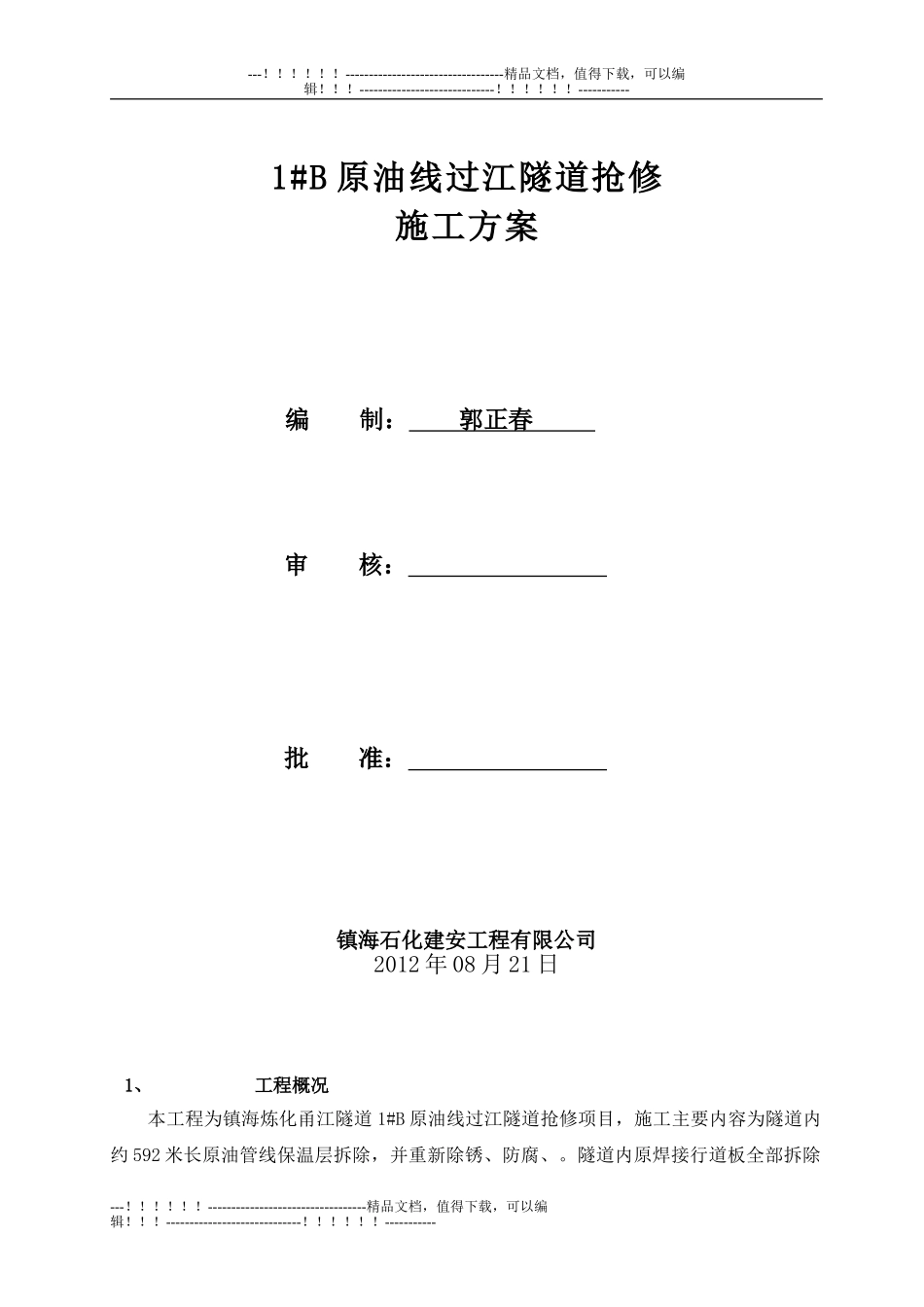

-----------1#B 原油线过江隧道抢修施工方案 编 制: 郭正春 审 核: 批 准: 镇海石化建安工程有限公司2012 年 08 月 21 日1、工程概况本工程为镇海炼化甬江隧道 1#B 原油线过江隧道抢修项目,施工主要内容为隧道内约 592 米长原油管线保温层拆除,并重新除锈、防腐、

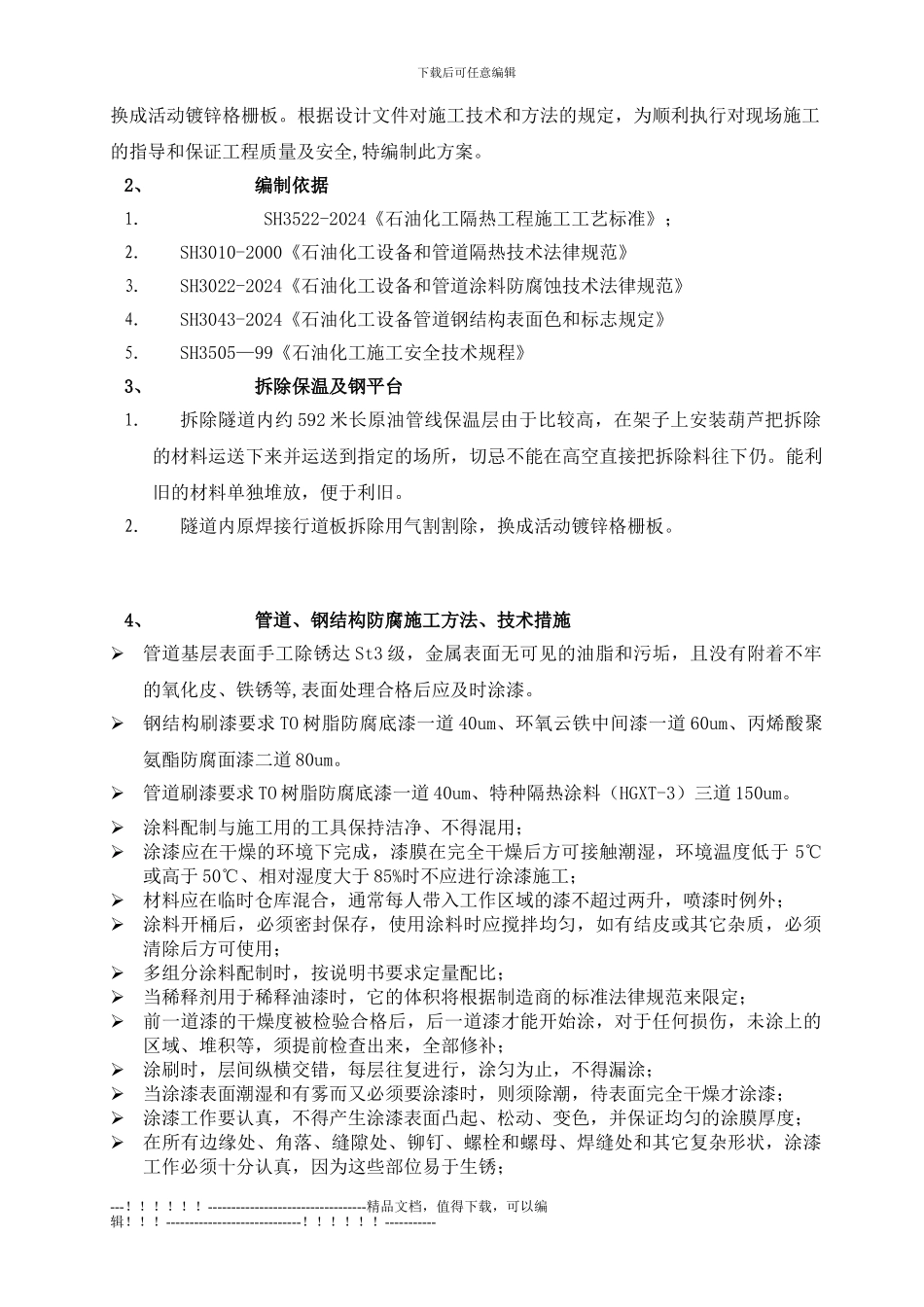

隧道内原焊接行道板全部拆除---
----------------------------------精品文档,值得下载,可以编辑
-----------------------------
-----------下载后可任意编辑换成活动镀锌格栅板
根据设计文件对施工技术和方法的规定,为顺利执行对现场施工的指导和保证工程质量及安全,特编制此方案
2、编制依据1.SH3522-2024《石油化工隔热工程施工工艺标准》;2.SH3010-2000《石油化工设备和管道隔热技术法律规范》3.SH3022-2024《石油化工设备和管道涂料防腐蚀技术法律规范》4.SH3043-2024《石油化工设备管道钢结构表面色和标志规定》5.SH3505—99《石油化工施工安全技术规程》 3、拆除保温及钢平台1.拆除隧道内约 592 米长原油管线保温层由于比较高,在架子上安装葫芦把拆除的材料运送下来并运送到指定的场所,切忌不能在高空直接把拆除料往下仍
能利旧的材料单独堆放,便于利旧
2.隧道内原焊接行道板拆除用气割割除,换成活动镀锌格栅板
4、管道、钢结构防腐施工方法、技术措施管道基层表面手工除锈达 St3 级,金属表面无可见的油脂和污垢,且没有附着不牢的氧化皮、铁锈等,表面处理合格后应及时涂
