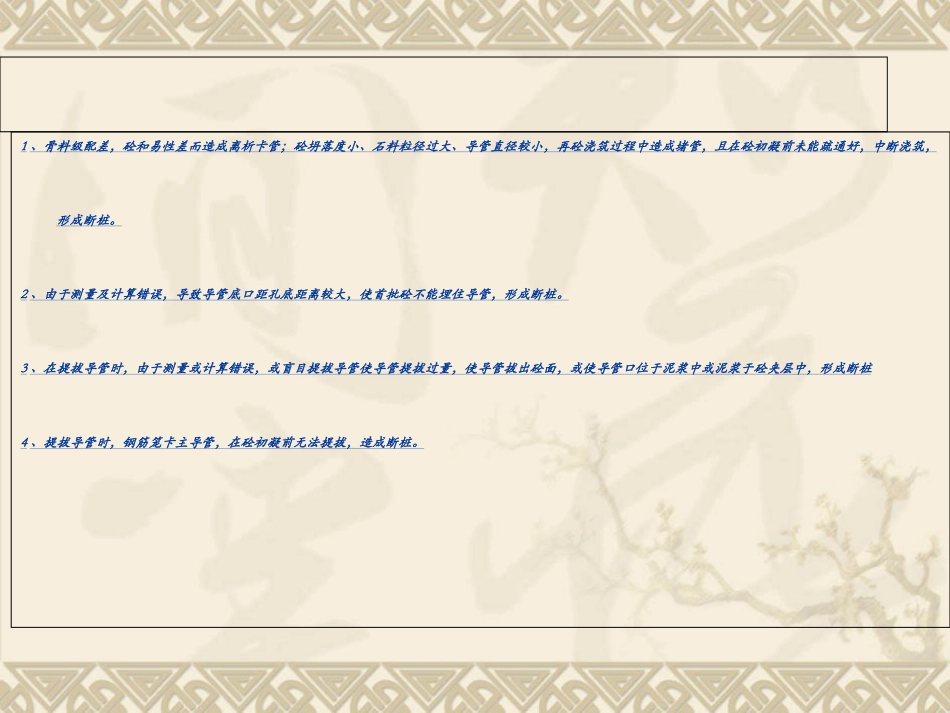

原因分析1、骨料级配差,砼和易性差而造成离析卡管;砼坍落度小、石料粒径过大、导管直径较小,再砼浇筑过程中造成堵管,且在砼初凝前未能疏通好,中断浇筑,形成断桩
2、由于测量及计算错误,导致导管底口距孔底距离较大,使首批砼不能埋住导管,形成断桩
3、在提拔导管时,由于测量或计算错误,或盲目提拔导管使导管提拔过量,使导管拔出砼面,或使导管口位于泥浆中或泥浆于砼夹层中,形成断桩4、提拔导管时,钢筋笼卡主导管,在砼初凝前无法提拔,造成断桩
5、导管埋置过深,无法提起导管或将导管拔断,造成断桩
6、导管接头渗漏致使泥浆进入导管内,在砼内形成夹层,造成断桩
7、由于其他原因(机械故障、停电、塌孔、材料供应不足等)造成不能连续灌注,中断间歇时间过长超过砼初凝时间,致使导管内砼初凝堵管或孔内砼初凝不能被新灌注砼顶升而被顶破,形成断桩
防治措施1、关键设备(拌合站、发电机、运输车)要有备用,材料要准备充足,保证砼连续灌注
2、砼要求和易性好,坍落度控制在180-220
砼数量大、浇筑时间长的要在砼中加入缓凝剂,以防止先期灌注的砼初凝,堵塞导管
3、在钢筋笼制作时,一般采用对焊,保证焊口平顺
采用搭接焊时,要保证焊缝不在钢筋笼内侧形成错台,以防止钢筋笼被卡住
4、导管的直径应根据桩径和石料的最大粒径确定,尽量采用直径导管;对每节导管进行组装编号,导管安装完毕后要复合和检查
使用前,对导管进行检漏和抗拉力试验,防止导管渗漏
5、认真测量和计算孔深与导管长度,下导管时,孔底距管口25-40cm,同时保证首批混凝土灌注后能埋住导管至少1m,在随后的灌注中,导管埋深控制在2-6m
6、在提拔导管时要通过计算砼灌注深度和已拆下导管的长度,认真计算提拔导管的长度,严禁不经测量和计算盲目提拔导管
7、当砼堵塞导管时,可以拔插抖动导管,堵塞较短时,可用型钢插入导管内疏通,也可以在导管上固定附着式振捣器进行疏通砼
