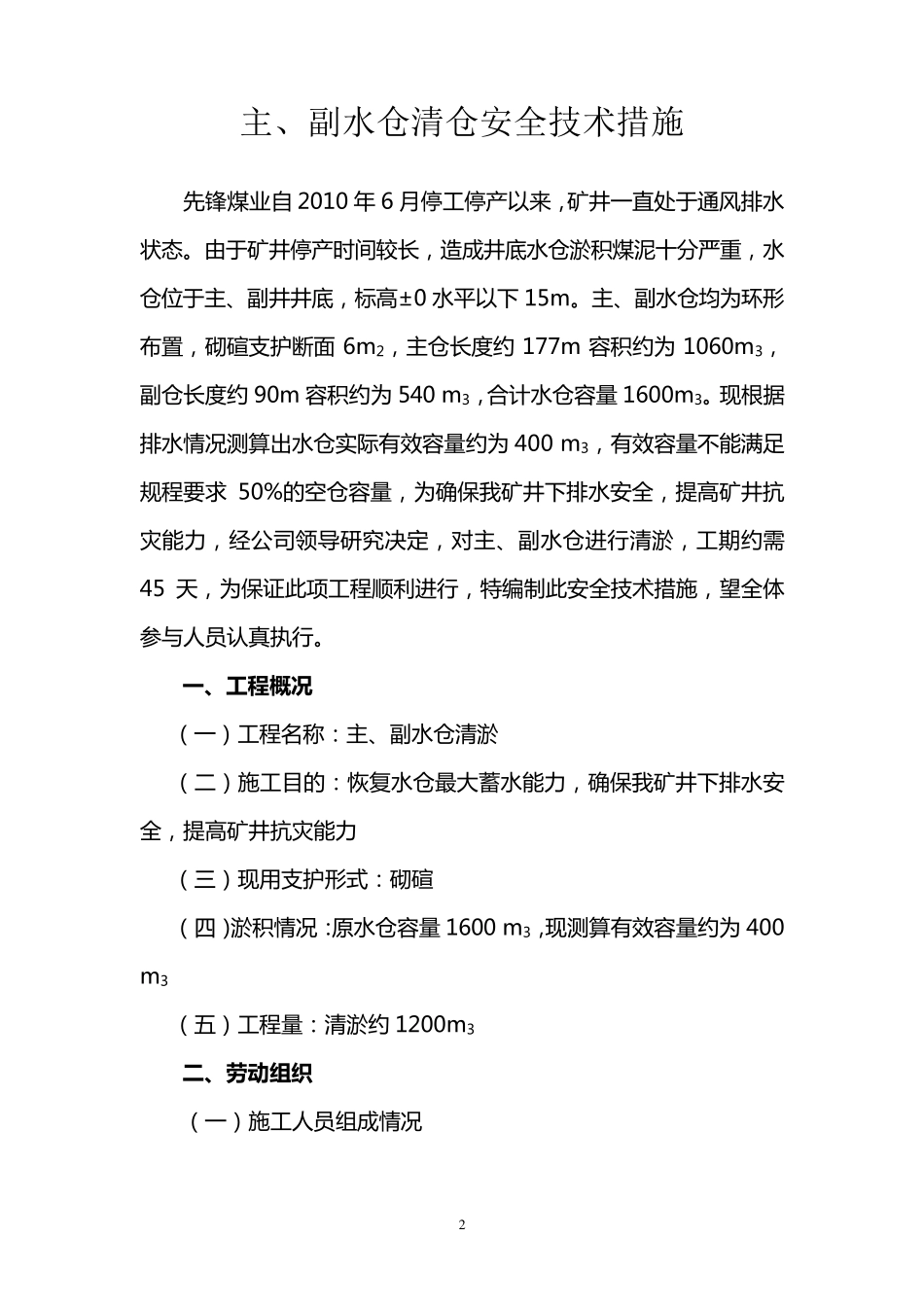

河南先锋煤业有限公司 主、副水仓清仓安全技术措施 编 制:李 洪 涛 编制单位:先锋煤业 时间:2 0 1 1 年 1 2 月 1 4 日 2 主、副水仓清仓安全技术措施 先 锋 煤 业 自 2010 年 6 月 停 工 停 产 以 来 , 矿 井 一 直 处 于 通 风 排 水状 态 。 由 于 矿 井 停 产 时 间 较 长 , 造 成 井 底 水 仓 淤 积 煤 泥 十 分 严 重 , 水仓 位 于 主 、副 井 井 底 , 标 高 ±0 水 平 以 下 15m。 主 、副 水 仓 均 为 环 形布 置 , 砌 碹 支 护 断 面 6m2, 主 仓 长 度 约 177m 容 积 约 为 1060m3,副 仓 长 度 约 90m 容 积 约 为 540 m3, 合 计 水 仓 容 量 1600m3。 现 根 据排 水 情 况 测 算 出 水 仓 实 际 有 效 容 量 约 为 400 m3, 有 效 容 量 不 能 满 足规 程 要 求 50%的 空 仓 容 量 , 为 确 保 我 矿 井 下 排 水 安 全 , 提 高 矿 井 抗灾 能 力 , 经 公 司 领 导 研 究 决 定 , 对 主 、副 水 仓 进 行 清 淤 , 工 期 约 需45 天 , 为 保 证 此 项 工 程 顺 利 进 行 , 特 编 制 此 安 全 技 术 措 施 , 望全 体参与人员认真执行 。 一 、工程概况 (一 )工 程 名称:主 、副 水 仓 清 淤 (二)施 工 目的 :恢复水 仓 最大蓄水 能 力 , 确 保 我 矿 井 下 排 水 安全 , 提 高 矿 井 抗 灾 能 力 (三)现 用支 护 形 式:砌 碹 (四)淤 积 情 况 :原水 仓 容 量 1600 m3, 现 测 算 有 效 容 量 约 为 400 m3 (五)工 程 量 :清 淤 约 1200m3 二、劳动组织 (一 )施 工 人员组成 情 况 3 先 锋 矿 管 理 团 队 和 特 殊 工 种 进 行 清 仓 作 业 , 作 业 方 式 : 组 织 四 班人 员 , 按 照 “6 小时”工 作 制轮班 进 行 清 挖淤煤。管 理 团 队 为目前已经过培训的安全管 理 人 员 , 特 殊 工 种 是经过培训并持证的操作 人 员 ,均符合入井作 业 的规定。每班 下井作 业 人 数 10 人 (不包括正常通风排水 5 人 ), 其中跟班 、带班 干部 2 人 、小绞车操作 工 1 人...
