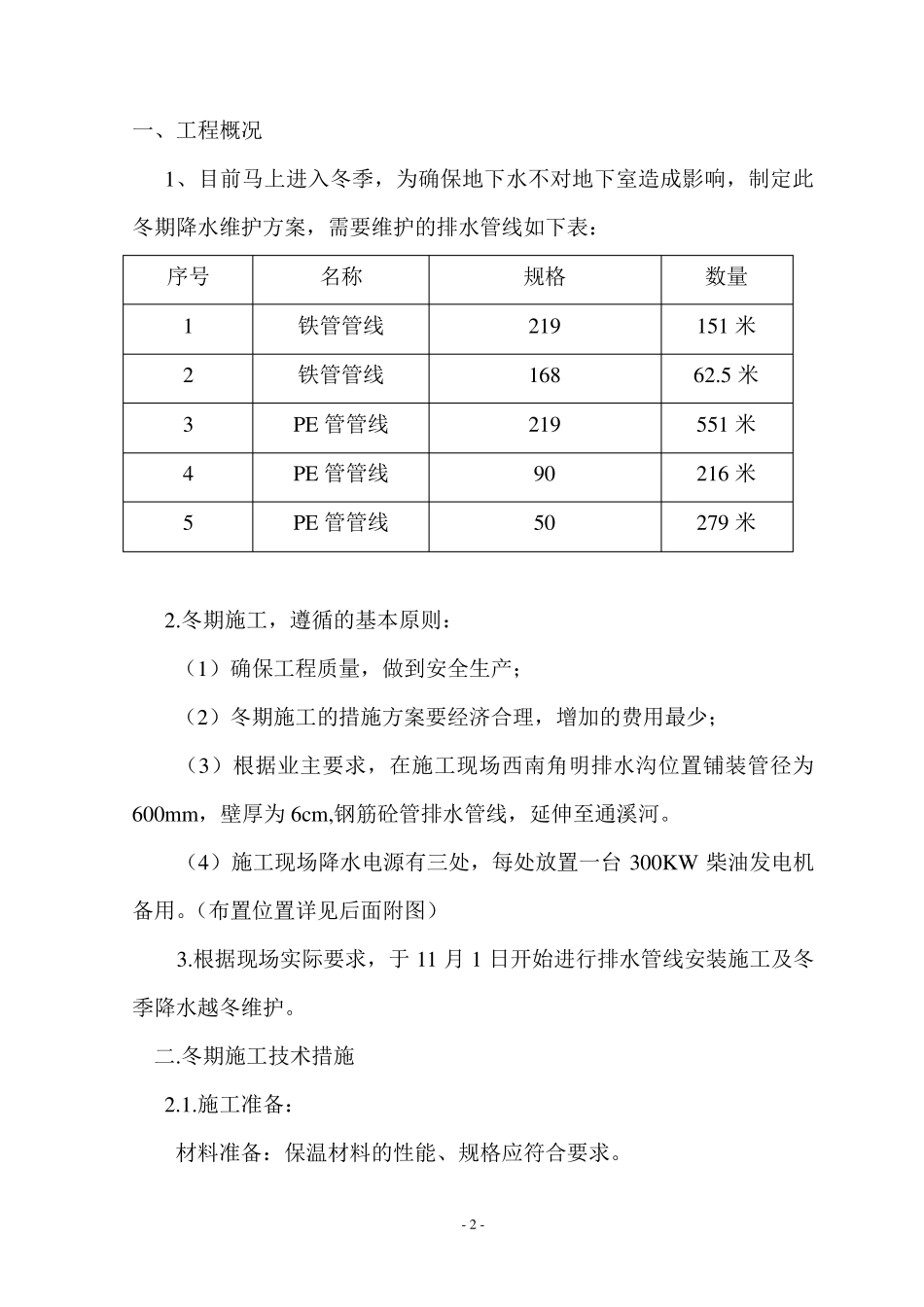

- 1 - 中国吉林国家碳纤维应用研发中心 基坑降水工程 越冬维护 专项施工方案 编 制 人: 审 核 人: 审 定 人: 吉林安装集团股份有限公司 2 0 1 7 年 1 0 月 3 1 日 - 2 - 一、工程概况 1、目前马上进入冬季,为确保地下水不对地下室造成影响,制定此冬期降水维护方案,需要维护的排水管线如下表: 序号 名称 规格 数量 1 铁管管线 219 151 米 2 铁管管线 168 62
5 米 3 PE 管管线 219 551 米 4 PE 管管线 90 216 米 5 PE 管管线 50 279 米 2
冬期施工,遵循的基本原则: (1)确保工程质量,做到安全生产; (2)冬期施工的措施方案要经济合理,增加的费用最少; (3)根据业主要求,在施工现场西南角明排水沟位置铺装管径为600m m ,壁厚为 6cm ,钢筋砼管排水管线,延伸至通溪河
(4)施工现场降水电源有三处,每处放置一台 300KW 柴油发电机备用
(布置位置详见后面附图) 3
根据现场实际要求,于 11 月 1 日开始进行排水管线安装施工及冬季降水越冬维护
冬期施工技术措施 2
施工准备: 材料准备:保温材料的性能、规格应符合要求

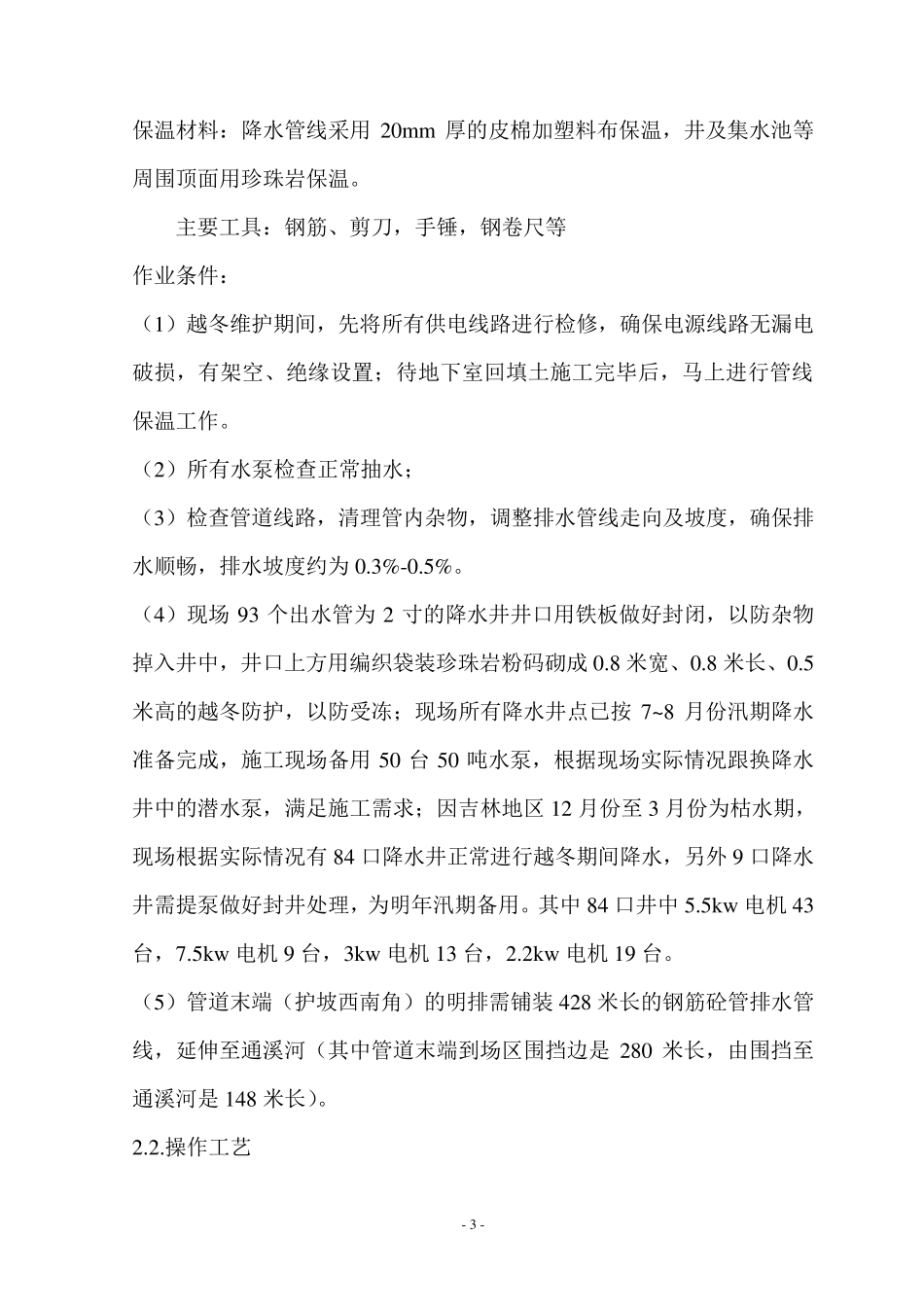

- 3 - 保温材料:降水管线采用20mm 厚的皮棉加塑料布保温,井及集水池等周围顶面用珍珠岩保温
主要工具:钢筋、剪刀,手锤,钢卷尺等 作业条件: (1)越冬维护期间,先将所有供电线路进行检修,确保电源线路无漏电破损,有架空、绝缘设置;待地下室回填土施工完毕后,马上进行管线保温工作
(2)所有水泵检查正常抽水; (3)检查管道线路,清理管内杂物,调整排水管线走向及坡度,确保排水顺畅,排水坡度约为 0
(4)现场 93 个出水管为 2 寸的降水井井口用铁板做好封闭,以防杂物掉入井中,井口上方用编织袋装珍珠岩粉码砌成 0
