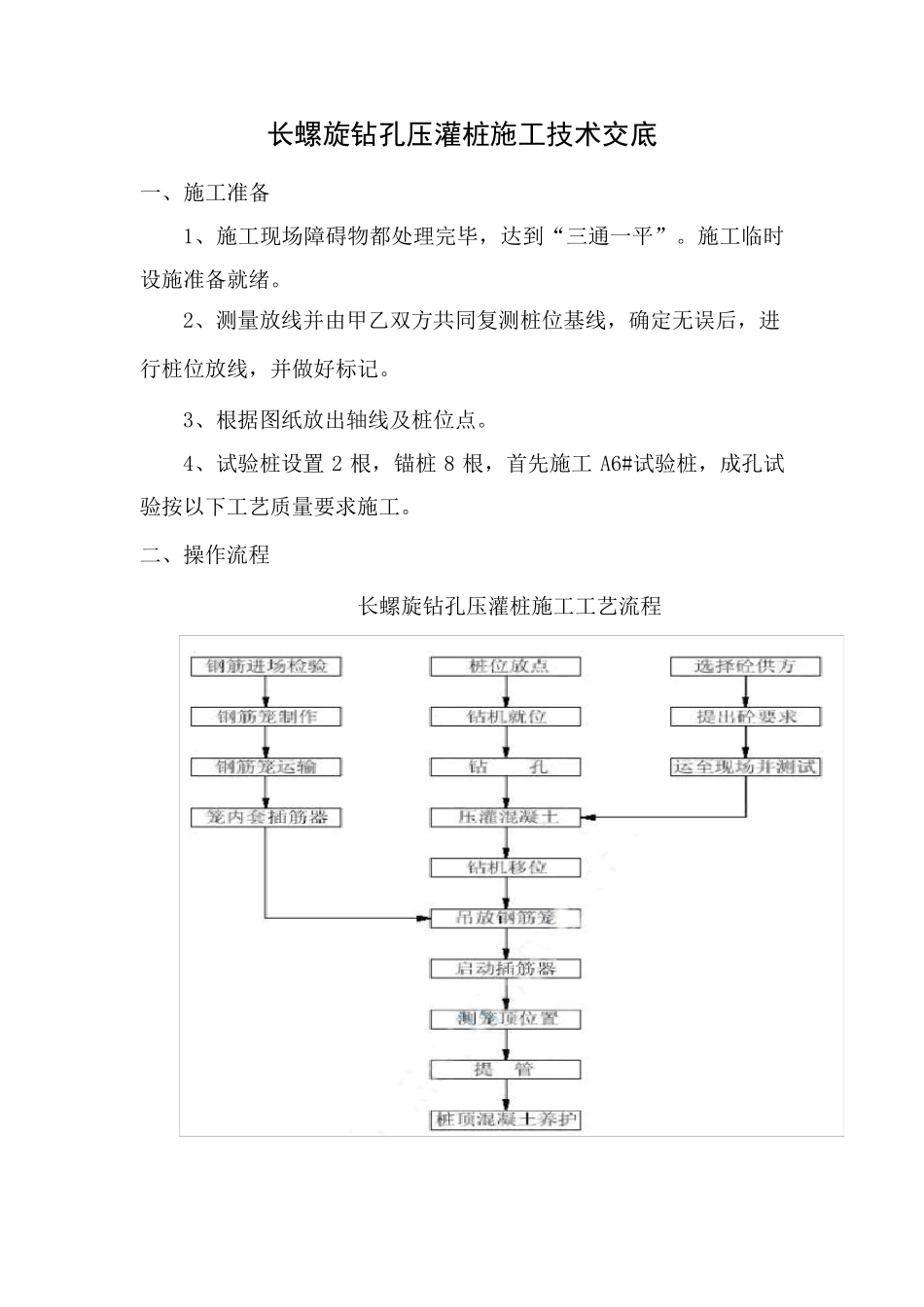

长螺旋钻孔压灌桩施工技术交底 一、施工准备 1、施工现场障碍物都处理完毕,达到“三通一平”。施工临时设施准备就绪。 2、测量放线并由甲乙双方共同复测桩位基线,确定无误后,进行桩位放线,并做好标记。 3、根据图纸放出轴线及桩位点。 4、试验桩设置 2 根,锚桩 8 根,首先施工A6#试验桩,成孔试验按以下工艺质量要求施工。 二、操作流程 长螺旋钻孔压灌桩施工工艺流程 三、质量控制技术要点 (一)测量放线 1、利用内部控制网测放各轴线,并作好轴线桩; 3、利用轴线网测放各工程桩桩位; 4、高程点引入现场经检查(误差±2mm)合格后报监理工程师确认后,并加以标识保护; 5、误差控制标准:控制网小于±5mm;轴线网小于±10mm;工程桩位小于±20mm;水准网小于±5mm。 6、整个测量放线过程均需复测、检查、误差控制在允许范围,方可进入下道工序,控制点、高程点埋没牢固并加以保护,定期复测校验。 (二)技术要点 1、试桩前应进行试成孔,以校对地质资料、检验设备及技术要求是否适宜; 2、桩机就位必须铺垫平衡,立柱垂直稳定牢固,钻头对准桩位。 3、开钻前必须检查钻头上的契形出料活门是否闭合;严禁开口钻进; 4、钻孔过程中,未达到设计标高不得反转或提升钻杆,如因特殊情况要反转提升钻杆,应将钻杆提至地面,对钻头活门重新疏通、闭合; 5、桩体 混 凝 土 采 用超 流 态 混 凝 土 ,砼 坍 落 度 180~ 220 ㎜ ; 6、压 灌 与 钻杆提升配 合好坏 ,将直接 影 响 桩的质量,如钻杆提升晚 ,将造 成活门难 以打 开,一般 在钻杆提升30~ 50mm 开始 泵 送 砼为宜,避免泵压过大憋坏胶管。如若活门打不开,将钻头提至地面,将活门疏通,并闭合好,重新钻进至设计桩底标高,重新开始压灌; 7、提钻时避免在饱和砂土和饱和粉土层停泵待料。灌至设计标高后班长指挥司泵继续泵送砼 15-20 秒,后停泵反抽,以保证超灌量不低于 1.2m,确保桩头质量。 8、压灌应连续进行。泵斗内要有一定容量砼,砼容量要高出进料口 50mm 以上,以防止吸进空气。当泵斗砼面接近料口时,就及时通过口哨通知前台停止提升钻杆,待砼搅拌好后再进行压灌提钻。 9、桩长控制:根据工勘报告区域孔深结合实际钻进进尺情况,确定须保证桩端进入持力层 1000mm。 10、下钢筋笼,灌注砼完毕后,移机露出孔位,清除孔周渣土使钢筋笼对准孔位,利用平板振动器 将钢筋笼下放 到 位,下放 过程 ...
