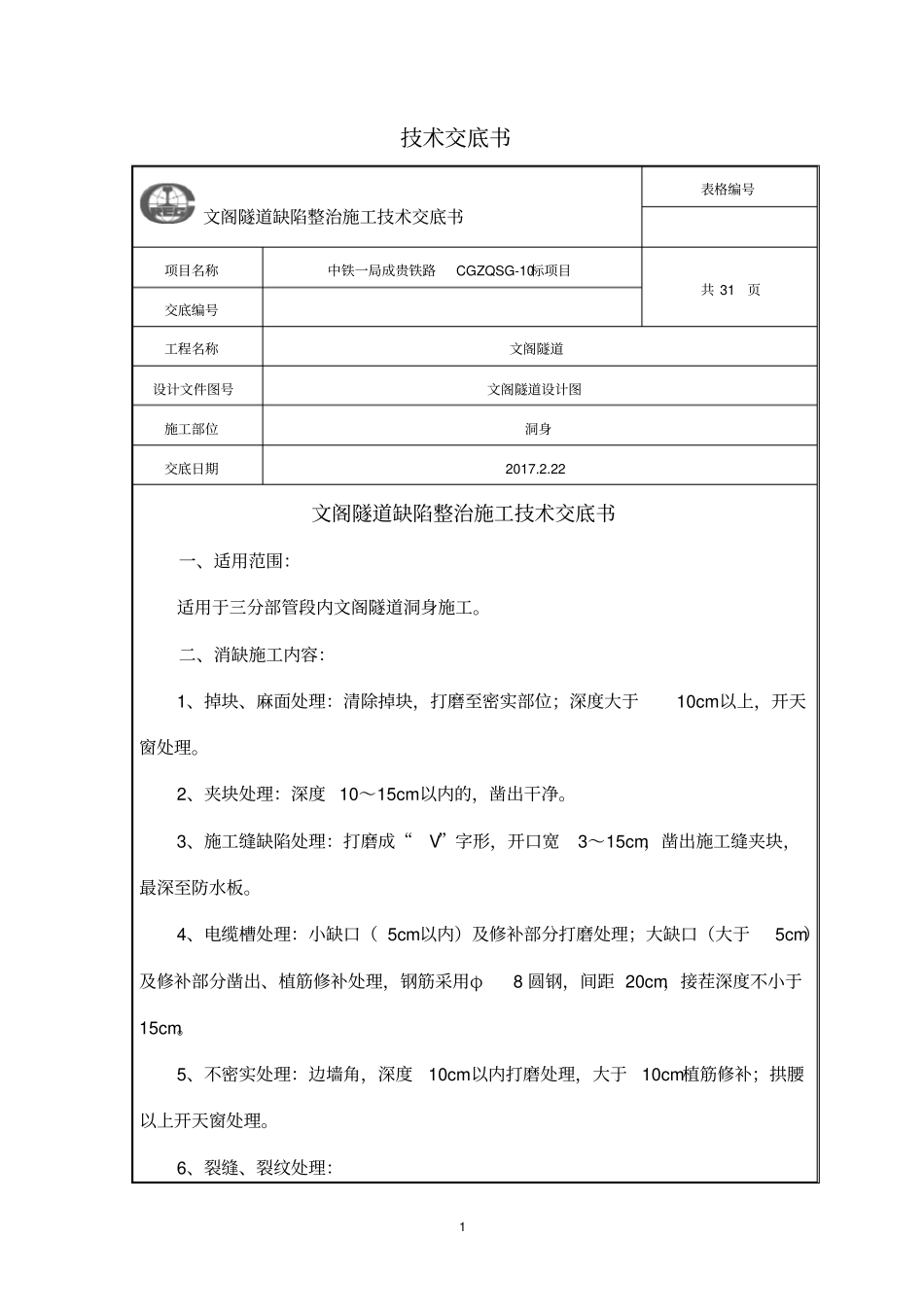

文阁隧道缺陷整治施工技术交底书交 底:复 核:接 底:日 期:中铁一局成贵铁路10 标项目经理部三分部1 技术交底书文阁隧道缺陷整治施工技术交底书表格编号项目名称中铁一局成贵铁路CGZQSG-10标项目共 31 页交底编号工程名称文阁隧道设计文件图号文阁隧道设计图施工部位洞身交底日期2017
22 文阁隧道缺陷整治施工技术交底书一、适用范围:适用于三分部管段内文阁隧道洞身施工
二、消缺施工内容:1、掉块、麻面处理:清除掉块,打磨至密实部位;深度大于10cm以上,开天窗处理
2、夹块处理:深度 10~15cm以内的,凿出干净
3、施工缝缺陷处理:打磨成“V”字形,开口宽3~15cm,凿出施工缝夹块,最深至防水板
4、电缆槽处理:小缺口( 5cm以内)及修补部分打磨处理;大缺口(大于5cm)及修补部分凿出、植筋修补处理,钢筋采用φ8 圆钢,间距 20cm,接茬深度不小于15cm
5、不密实处理:边墙角,深度10cm以内打磨处理,大于10cm植筋修补;拱腰以上开天窗处理

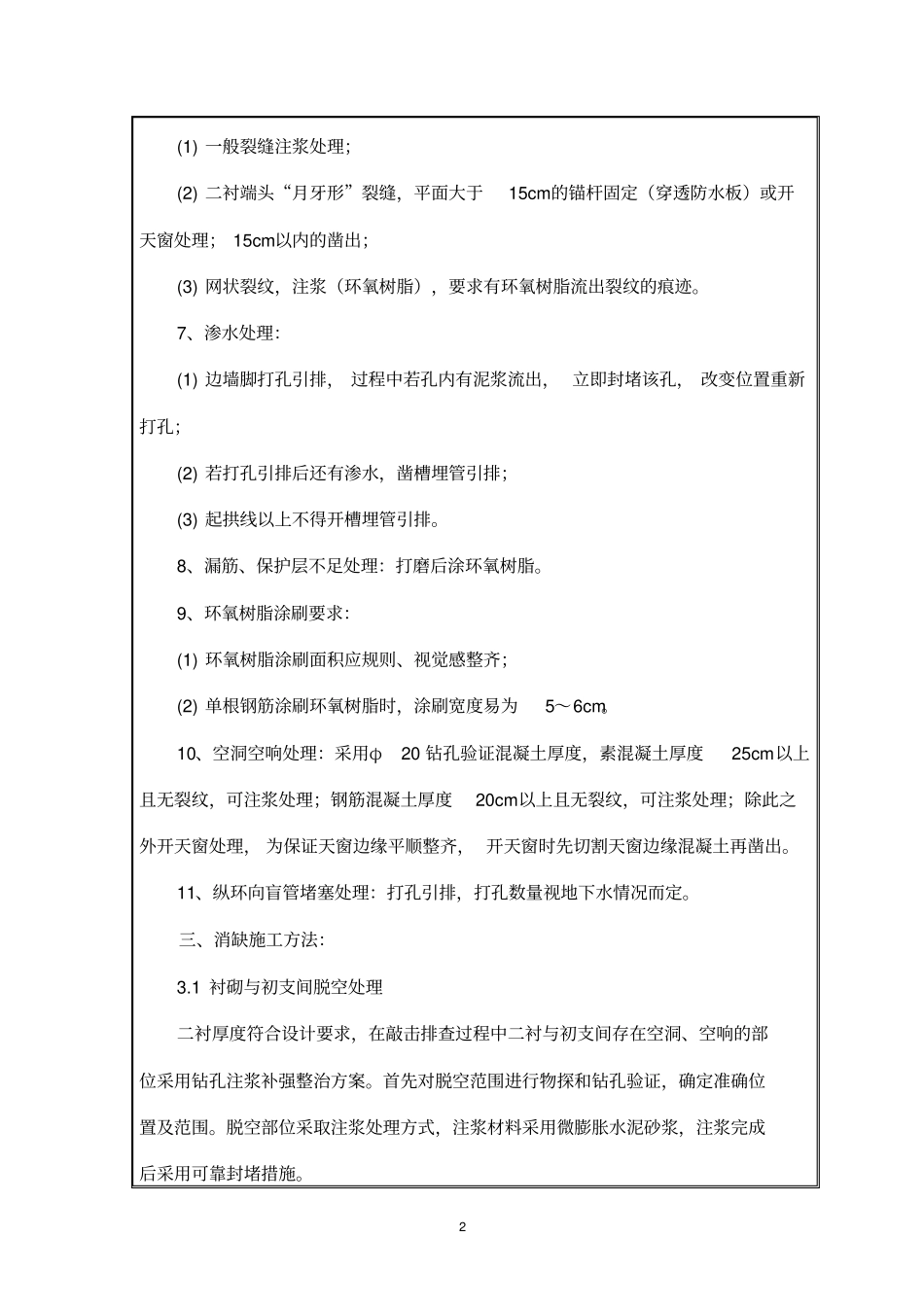

6、裂缝、裂纹处理:2 (1) 一般裂缝注浆处理;(2) 二衬端头“月牙形”裂缝,平面大于15cm的锚杆固定(穿透防水板)或开天窗处理; 15cm以内的凿出;(3) 网状裂纹,注浆(环氧树脂),要求有环氧树脂流出裂纹的痕迹
7、渗水处理:(1) 边墙脚打孔引排, 过程中若孔内有泥浆流出, 立即封堵该孔, 改变位置重新打孔;(2) 若打孔引排后还有渗水,凿槽埋管引排;(3) 起拱线以上不得开槽埋管引排
8、漏筋、保护层不足处理:打磨后涂环氧树脂
9、环氧树脂涂刷要求:(1) 环氧树脂涂刷面积应规则、视觉感整齐;(2) 单根钢筋涂刷环氧树脂时,涂刷宽度易为5~6cm
10、空洞空响处理:采用φ20 钻孔验证混凝土厚度,素混凝土厚度25cm以上且无裂纹,可注浆处理;钢筋混凝土厚度20cm以上且无裂纹,可注浆处理;除
