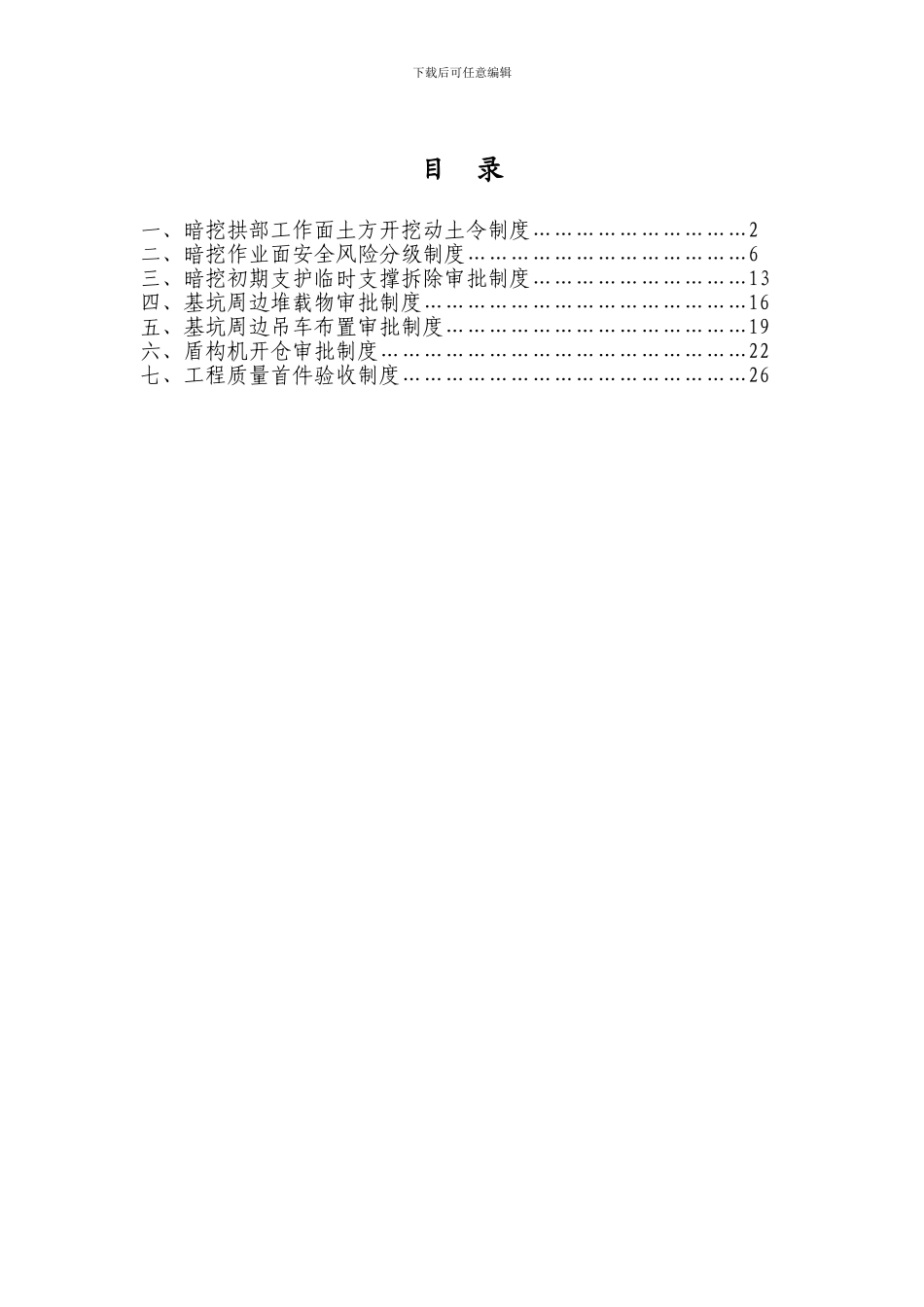

北京市轨道交通建设管理有限公司 京轨建安字〔2024〕244 号文件制度汇编下载后可任意编辑第五项目管理中心二○一○年十月下载后可任意编辑目 录一、暗挖拱部工作面土方开挖动土令制度…………………………2二、暗挖作业面安全风险分级制度…………………………………6三、暗挖初期支护临时支撑拆除审批制度…………………………13四、基坑周边堆载物审批制度………………………………………16五、基坑周边吊车布置审批制度……………………………………19六、盾构机开仓审批制度……………………………………………22七、工程质量首件验收制度…………………………………………26下载后可任意编辑 暗挖拱部工作面土方开挖动土令制度为加强地铁 14 号线浅埋暗挖工程作业面土方开挖工前安全控制,避开因盲目开挖而造成拱部土体坍塌或事故,确保安全生产,制定本制度:一、浅埋暗挖工程每一作业面,每一作业循环土方开挖前都应进行工前检查。土建施工单位应严格要求值班技术人员仔细做好工前检查工作,并严格实行土方开挖动土令制度。二、本制度适用于北京地铁 14 号线暗挖车站、区间、联络通道、 出入口等浅埋暗挖工程(含施工竖井)拱部开挖施工。三、土方开挖工前检查1、开挖前检查分为马头门破除前检查、工法(含结构断面)转换前检查和正常施工过程检查。2、在马头门破除前、工法(含结构断面)转换前检查均应现场安全作业条件自检,土建监理单位应对现场安全作业条件进行复查。3、检查内容主要包括:安全专项施工方案是否经过专家论证;安全专项方案中的安全措施是否落实到位;对作业人员的安全交底和安全教育是否到位,一线作业人员是否对施工风险有较深刻的认识;是否进行超前地质探测,开挖面地质是否与设计相符;如不符,现行方案是否适用;是否严格按施工方案搭设施工平台,施工平台是否通过验收;开挖面渗水情况,降水效果是否满足安全开挖作业条件;超前支护情况,超前支护是否按要求施做完毕,是否满足安全开挖作业条件;特别部位加强措施是否按方案落实;监控量测点是否布置,监测数据是否稳定;应急抢险物质储备的种类、数量是否满足应急抢险要求;是否靠近施工掌子面;工班劳动力数量是否满足要求;总承包单位安全管理人员是否到位;开挖面是否正在穿越或邻近雨污水管、河湖等,雨污水管、河湖是否存在渗漏水情况,是否实行了针对性防护措施,是否满足安全穿越条件;4、土建施工单位人员对上述检查内容进行检查后应形成检查记...
