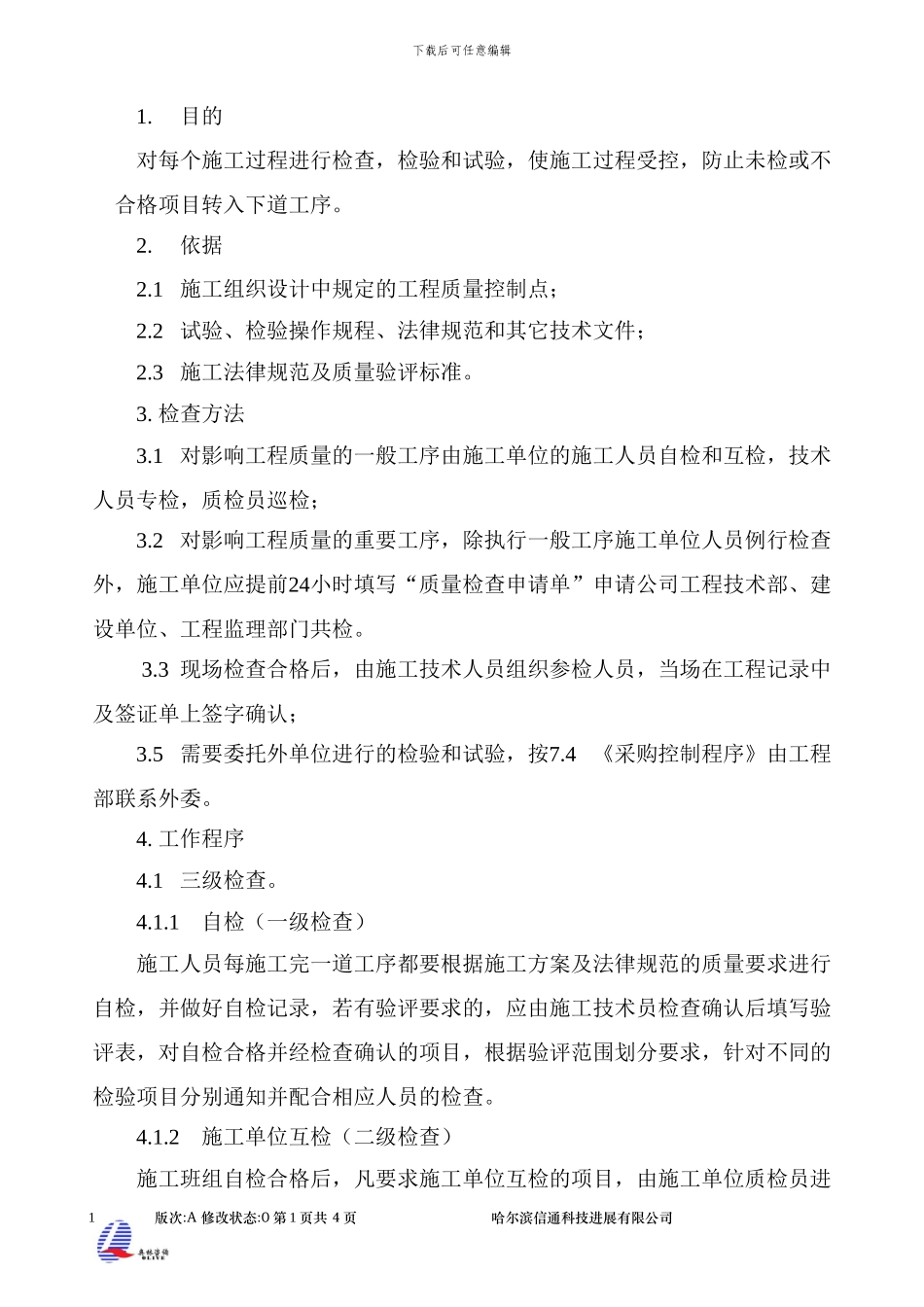

下载后可任意编辑1
目的对每个施工过程进行检查,检验和试验,使施工过程受控,防止未检或不合格项目转入下道工序
1 施工组织设计中规定的工程质量控制点;2
2 试验、检验操作规程、法律规范和其它技术文件;2
3 施工法律规范及质量验评标准
1 对影响工程质量的一般工序由施工单位的施工人员自检和互检,技术人员专检,质检员巡检;3
2 对影响工程质量的重要工序,除执行一般工序施工单位人员例行检查外,施工单位应提前24小时填写“质量检查申请单”申请公司工程技术部、建设单位、工程监理部门共检
3 现场检查合格后,由施工技术人员组织参检人员,当场在工程记录中及签证单上签字确认;3
5 需要委托外单位进行的检验和试验,按7

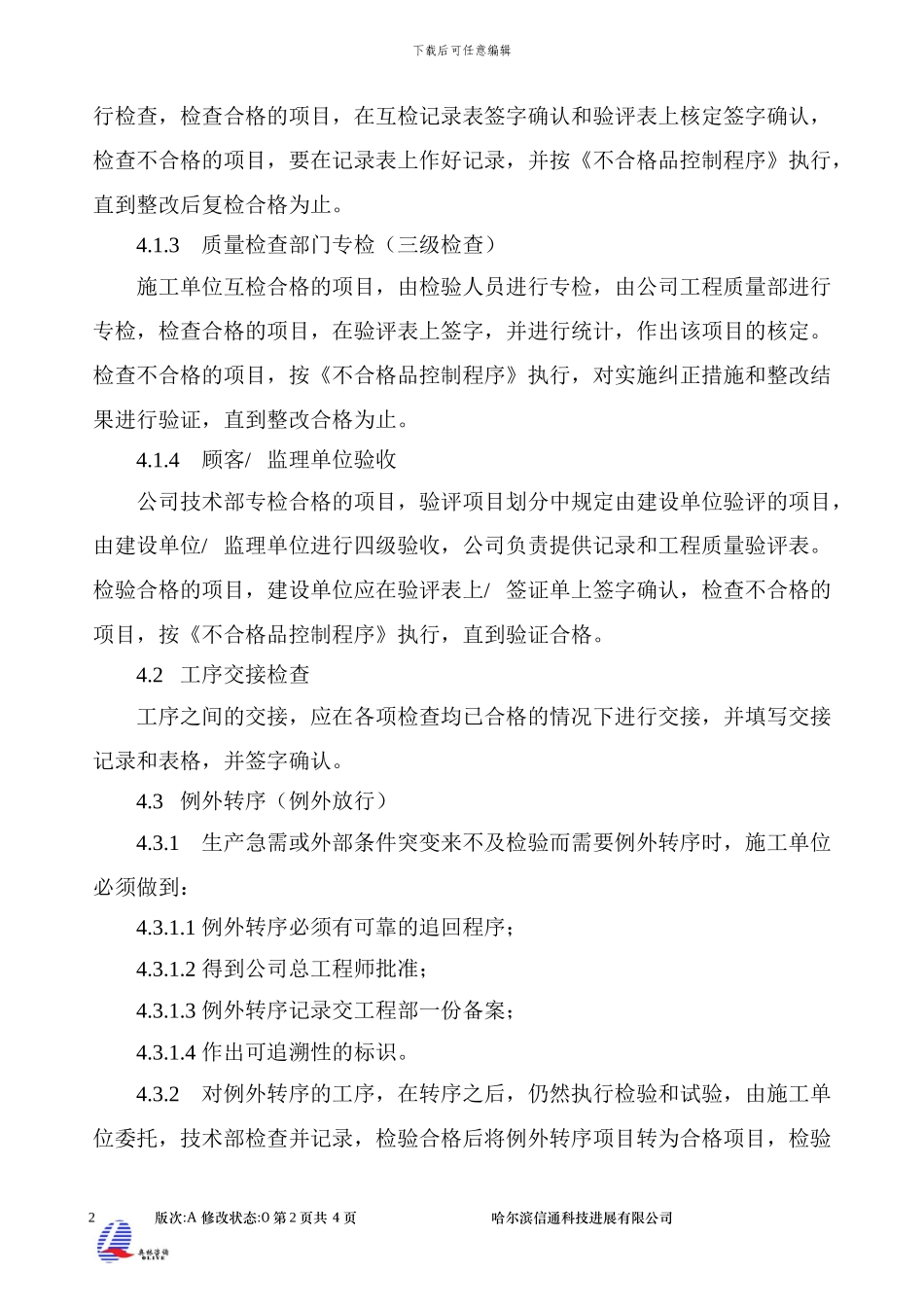

4 《采购控制程序》由工程部联系外委
1 三级检查
1 自检(一级检查)施工人员每施工完一道工序都要根据施工方案及法律规范的质量要求进行自检,并做好自检记录,若有验评要求的,应由施工技术员检查确认后填写验评表,对自检合格并经检查确认的项目,根据验评范围划分要求,针对不同的检验项目分别通知并配合相应人员的检查
2 施工单位互检(二级检查)施工班组自检合格后,凡要求施工单位互检的项目,由施工单位质检员进1 版次:A 修改状态:0 第 1 页共 4 页 哈尔滨信通科技进展有限公司下载后可任意编辑行检查,检查合格的项目,在互检记录表签字确认和验评表上核定签字确认,检查不合格的项目,要在记录表上作好记录,并按《不合格品控制程序》执行,直到整改后复检合格为止

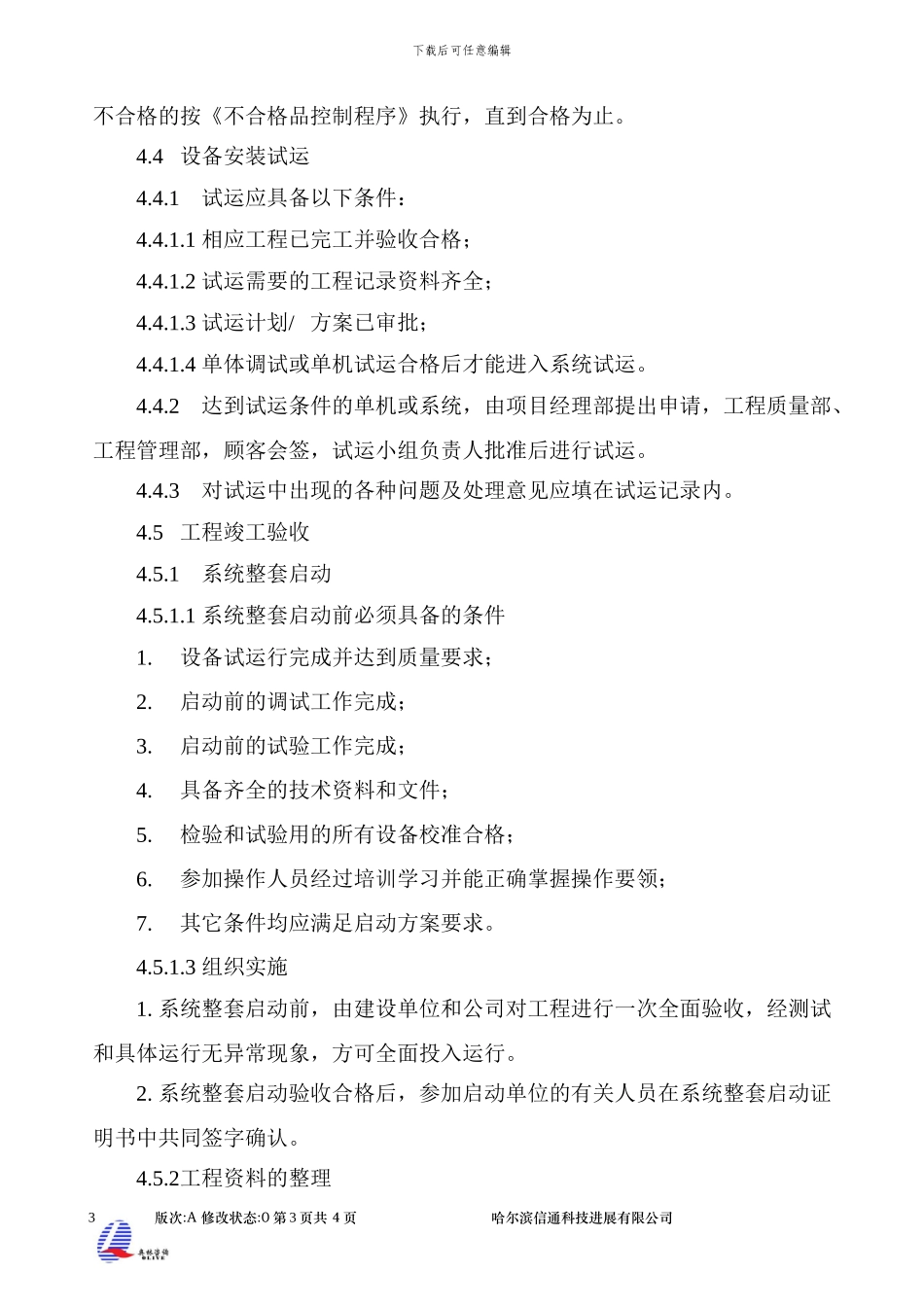

3 质量检查部门专检(三级检查)施工单位互检合格的项目,由检验人员进行专检,由公司工程质量部进行专检,检查合格的项目,在验评表上签字,并进行统计,作出该项目的核定
检查不合格的项目,按《不合格品控制程序》执行,对实施纠正措施和整改结果进行验证,直到
