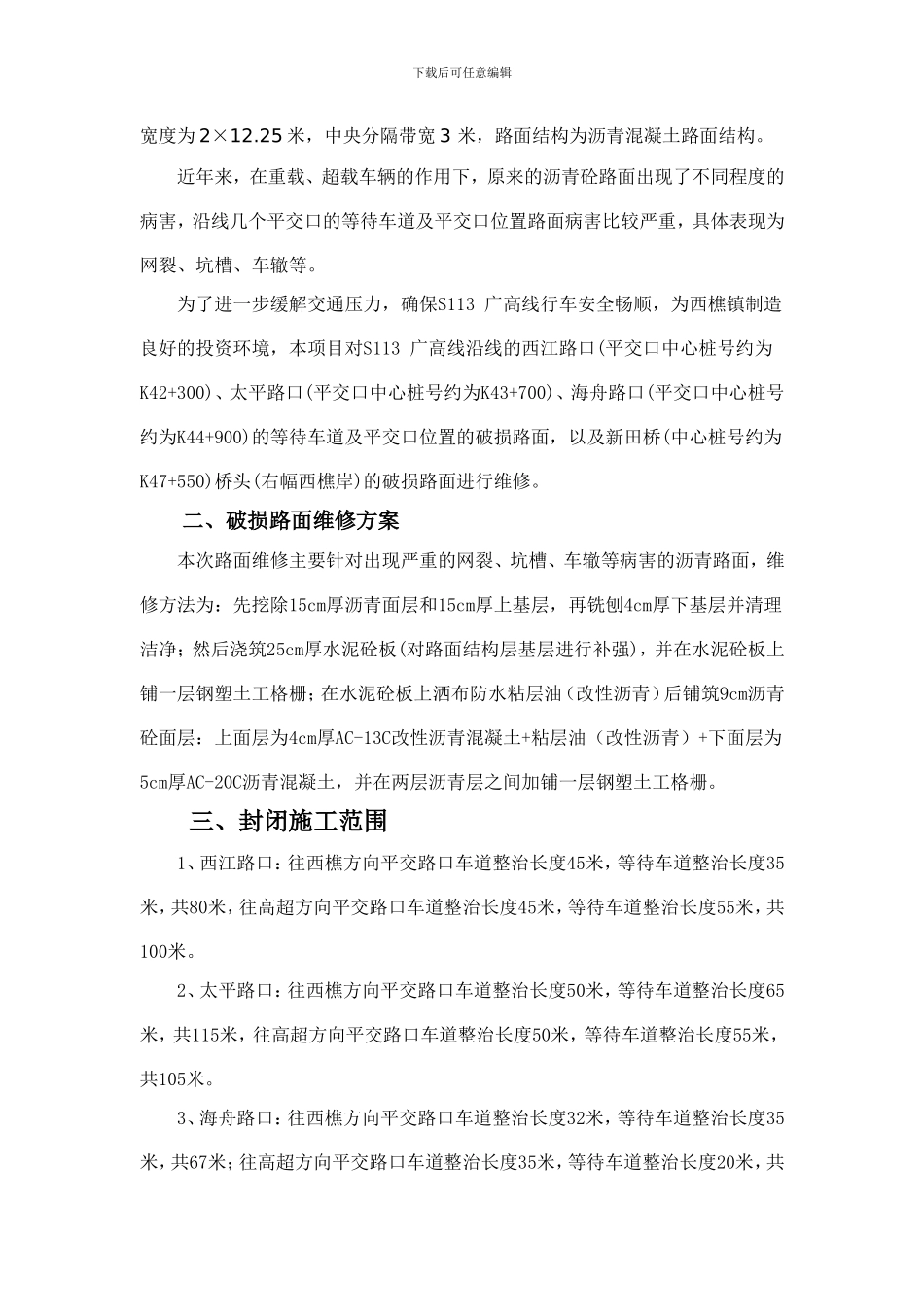

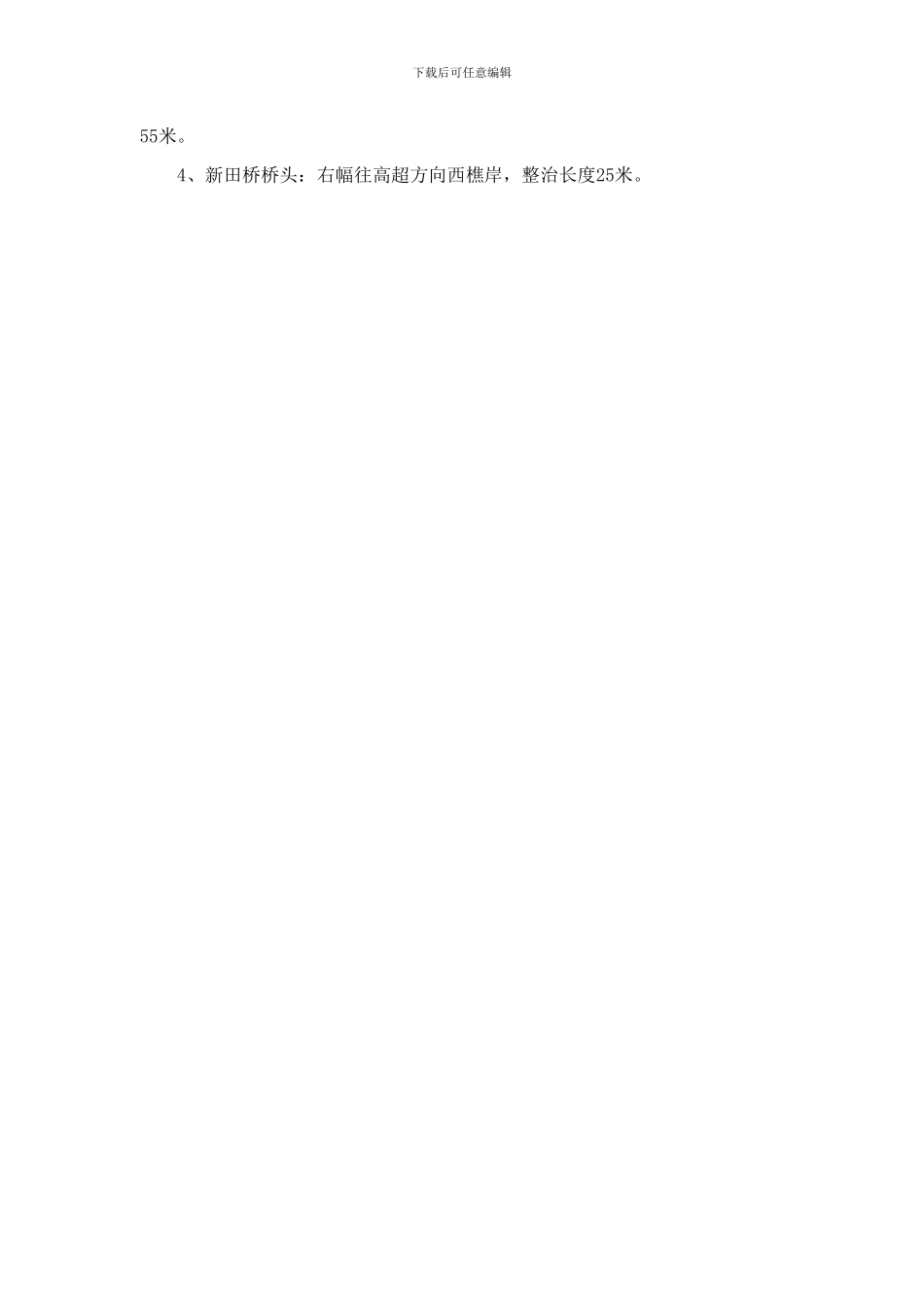

下载后可任意编辑佛山市南海区S113广高线道路维修工程交通疏导方案福建省力天建设进展有限公司2024年11月18日佛山市南海区 S113 广高线道路维修工程交通疏导方案一、工程概况S113 广高线樵高路段起点位于南海区西樵镇樵丹路平交口,终点为龙高路平交口,是连接西樵镇与高超区的主干道,也是连接禅城区与高超区的重要通道本次道路维修工程主要针对沿线几个路面破损比较严重的平交口进行路面维修。现状道路为双向六车道+硬路肩,外设绿化带,路基总宽度为 36 米;行车道下载后可任意编辑宽度为 2×12.25 米,中央分隔带宽 3 米,路面结构为沥青混凝土路面结构。近年来,在重载、超载车辆的作用下,原来的沥青砼路面出现了不同程度的病害,沿线几个平交口的等待车道及平交口位置路面病害比较严重,具体表现为网裂、坑槽、车辙等。为了进一步缓解交通压力,确保S113 广高线行车安全畅顺,为西樵镇制造良好的投资环境,本项目对S113 广高线沿线的西江路口(平交口中心桩号约为K42+300)、太平路口(平交口中心桩号约为K43+700)、海舟路口(平交口中心桩号约为K44+900)的等待车道及平交口位置的破损路面,以及新田桥(中心桩号约为K47+550)桥头(右幅西樵岸)的破损路面进行维修。二、破损路面维修方案本次路面维修主要针对出现严重的网裂、坑槽、车辙等病害的沥青路面,维修方法为:先挖除15cm厚沥青面层和15cm厚上基层,再铣刨4cm厚下基层并清理洁净;然后浇筑25cm厚水泥砼板(对路面结构层基层进行补强),并在水泥砼板上铺一层钢塑土工格栅;在水泥砼板上洒布防水粘层油(改性沥青)后铺筑9cm沥青砼面层:上面层为4cm厚AC-13C改性沥青混凝土+粘层油(改性沥青)+下面层为5cm厚AC-20C沥青混凝土,并在两层沥青层之间加铺一层钢塑土工格栅。三、封闭施工范围1、西江路口:往西樵方向平交路口车道整治长度45米,等待车道整治长度35米,共80米,往高超方向平交路口车道整治长度45米,等待车道整治长度55米,共100米。2、太平路口:往西樵方向平交路口车道整治长度50米,等待车道整治长度65米,共115米,往高超方向平交路口车道整治长度50米,等待车道整治长度55米,共105米。3、海舟路口:往西樵方向平交路口车道整治长度32米,等待车道整治长度35米,共67米;往高超方向平交路口车道整治长度35米,等待车道整治长度20米,共下载后可任意编辑55米。4、新田桥桥头:右幅往高超方向西樵岸,整治长度25米。下载后可任意编辑图1 西江路口路面维修平面示意...
