下载后可任意编辑吉林四长制药有限公司新建及改建项目室外管网工程施工方案1、施工方案的编制依据 1.1 依据《吉林四长制药有限公司新建及改建项目-室外管网工程施工招标文件》下载后可任意编辑 1.2 依据吉林医药设计院有限公司图纸
1.3 依据现行中华人民共和国国家标准的施工质量验收法律规范
1.4 相关的建筑安装工程施工工艺、规程等2、工程概况与工程特点 2.1 工程名称:吉林四长制药有限公司新建及改建项目-室外管网工程 2.2 工程地点:吉林省梅河口市(吉林四环制药有限公司厂区内) 2.3 招标范围:该项目为厂区内室外管网工程

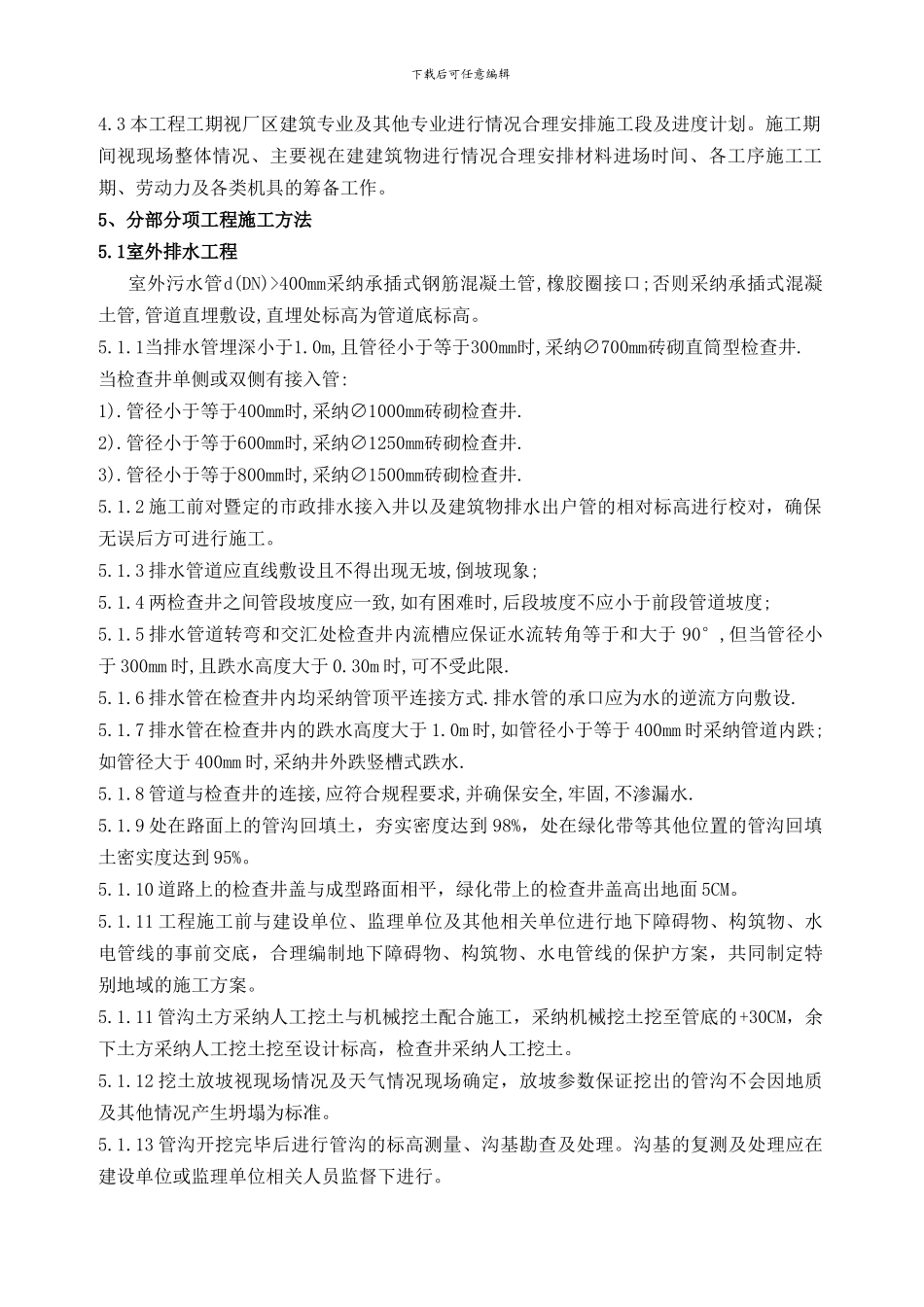

1、室外给排水工程,负责图纸设计要求的厂区室外的生活生产给水(包括室外深井泵与蓄水池连接管部分)、消防给水、污水管路工程
包括新管路的铺设、阀门井、管道井、管道工程等全部室外工程
2、室外动力系统,负责图纸设计要求的厂区室外动力系统
包括地沟的开挖、回填、检查井,室外蒸汽管道、热水管道(采暖)、冷凝水管道等
3、其中有综合制剂车间南侧动力外网已经施工完成不在本次报价范围(具体间图纸云线标明)
2.4 建设单位:吉林四长制药有限公司 2.5 工期: 2024 年 4 月 15 日—2024 年 7 月 30 日 2.6 质量标准 2.6.1 招标质量标准:合格 2.6.2 投标质量标准: 合格 2.7 工程设计概况: 2
1 厂区内室外管网工程3、施工部署3.1 施工准备3.1.1 施工临时用水、用电及临时设施的准备进入施工现场后,立即进行现场内施工道路、施工水电源的引入和临时设施的搭设
(1)施工用水:建设单位已提供水源,进入现场后做临时管线将水引至各用水点
(2)施工用电:经建设单位指定地点将电源引至施工现场,在现场内设一个配电箱,现场用电由该箱引至各用电部位
3.1.2 施工设备选择安排机械设备详见《主要机
