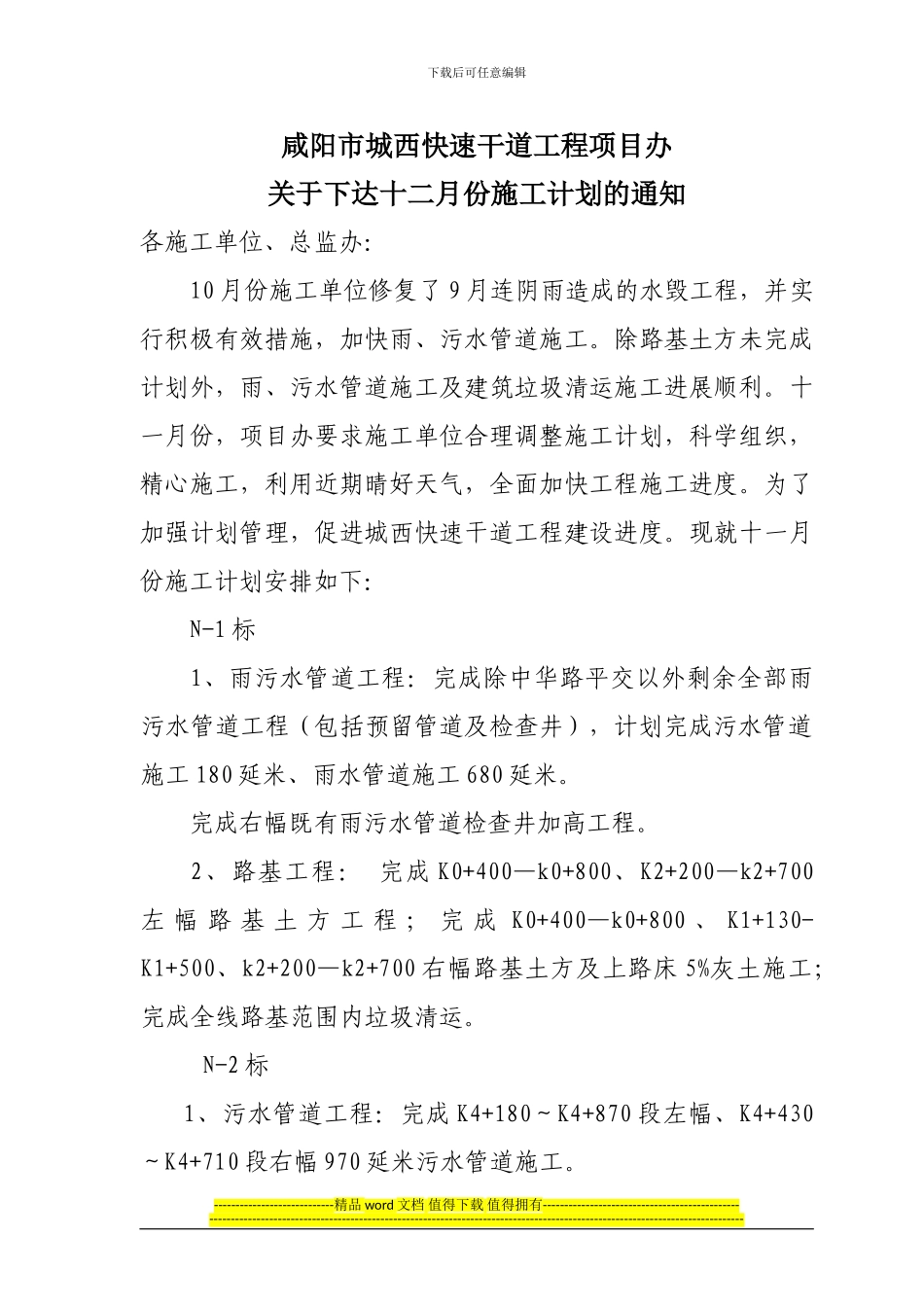

下载后可任意编辑咸阳市城西快速干道工程项目办关于下达十二月份施工计划的通知各施工单位、总监办: 10 月份施工单位修复了 9 月连阴雨造成的水毁工程,并实行积极有效措施,加快雨、污水管道施工
除路基土方未完成计划外,雨、污水管道施工及建筑垃圾清运施工进展顺利
十一月份,项目办要求施工单位合理调整施工计划,科学组织,精心施工,利用近期晴好天气,全面加快工程施工进度
为了加强计划管理,促进城西快速干道工程建设进度
现就十一月份施工计划安排如下:N-1 标1、雨污水管道工程:完成除中华路平交以外剩余全部雨污水管道工程(包括预留管道及检查井),计划完成污水管道施工 180 延米、雨水管道施工 680 延米
完成右幅既有雨污水管道检查井加高工程
2、路基工程: 完成 K0+400—k0+800、K2+200—k2+700左 幅 路 基 土 方 工 程 ; 完 成 K0+400—k0+800 、 K1+130-K1+500、k2+200—k2+700 右幅路基土方及上路床 5%灰土施工;完成全线路基范围内垃圾清运
N-2 标1、污水管道工程:完成 K4+180~K4+870 段左幅、K4+430~K4+710 段右幅 970 延米污水管道施工

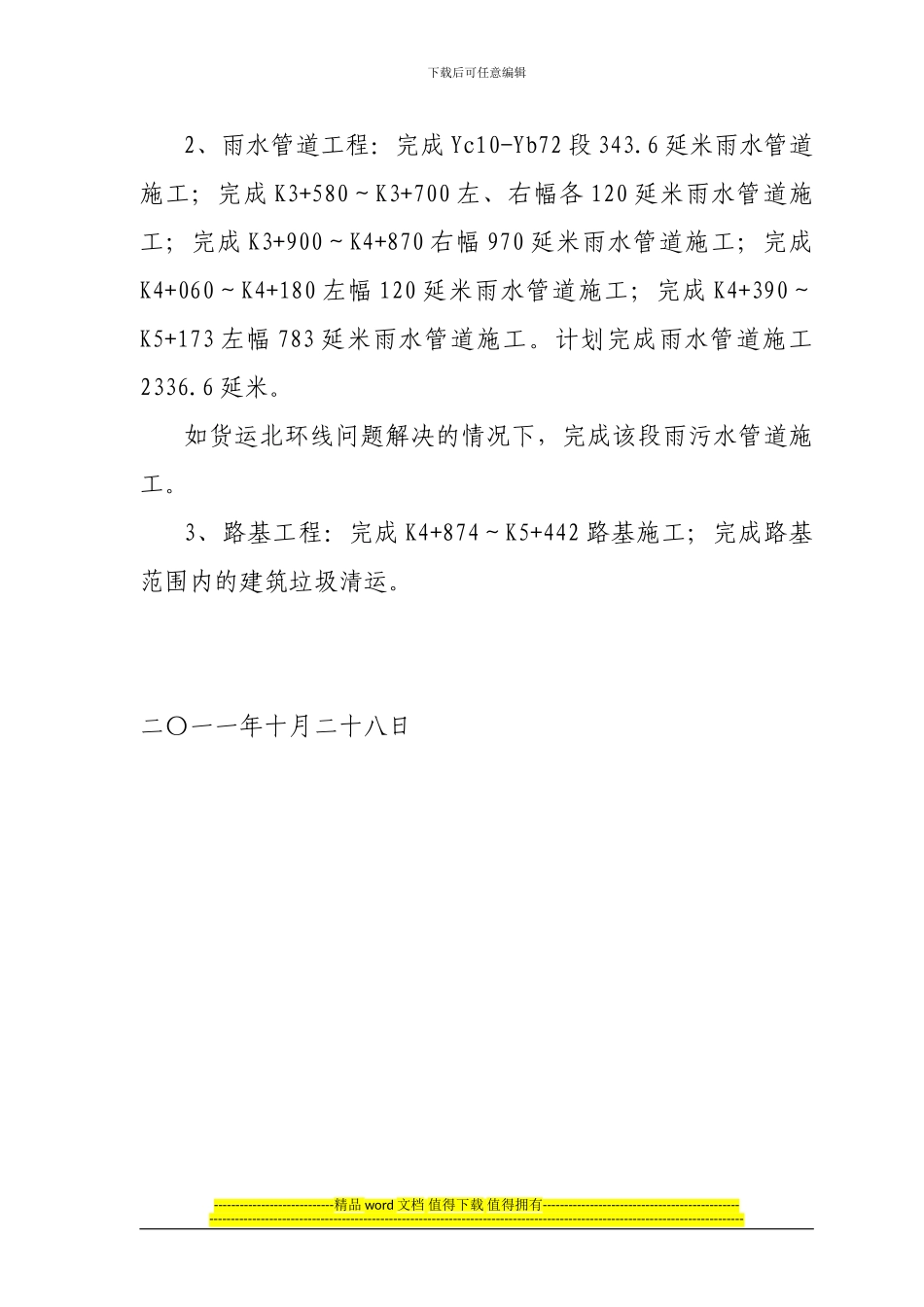

----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑2、雨水管道工程:完成 Yc10-Yb72 段 343
6 延米雨水管道施工;完成 K3+580
