第 1 页 共 27 页下载后可任意编辑城市排水及污水治理工程监理规划第一部分 工程概况一、工程名称、地址1、工程名称:平果县江滨路航运公司至板内屯排水工程2、建设单位:苹果县市政管理局3、工程地址:江滨路航道站至屠宰场 4、工程规模:铺设 DN1000Ⅱ 级钢筋混凝土管 670 米,砖砌检查井 32 座,破除、修复 24cm 厚路面 2227
123 平方米(具体以施工图和工程量清单为准)5、施工单位: 第二部分:监理阶段、范围、目标一、监理阶段为施工阶段,自开工 2024 年 4 月 30 日至竣工 2024 年7 月 30 日止整个合同期内二、监理范围:排水管道开挖及 II 级承插式钢筋混凝土管铺设三、监理目标:①自 2024 年 04 月 30 日开工,2024 年 07 月 30 日竣工,日历天数 90 天② 质量标准:合格 第三部分 监理工作依据1、监理招标书及答疑;2、设计审批文件、图纸及说明;3、中华人民共和国《建筑法》、国务院《关于加强工程质量管理条例》;4、国家现行施工法律规范,验评法律规范、标准、安全施工法律规范、验评标准;5、现行建筑安装工程工期定额及预算定额和十堰市现行定额信息;6、建设工程监理法律规范
第四部分 监理组织机构组织形式根据招标文件的要求,针对本项目的工程特征,我们将成立以项目总监理工程师为主的项目监理部
采纳集中领导,独立监理的直线职能式监理机构
总监理工程师是公司派往项目监理部的全权代表,代表公司与业主、承包单位及政府监督机关和有关单位沟通有关问题
监理工程师对分管的专业和工作负责
工程项目监理部是监理公司派驻本工程现场实施施工监理业务的组织机构
根据工程建设监理合同所规定的工作内容和权利,代表业主对施工总承包单位和各分包单位进行的一切施工活动实施监督管理

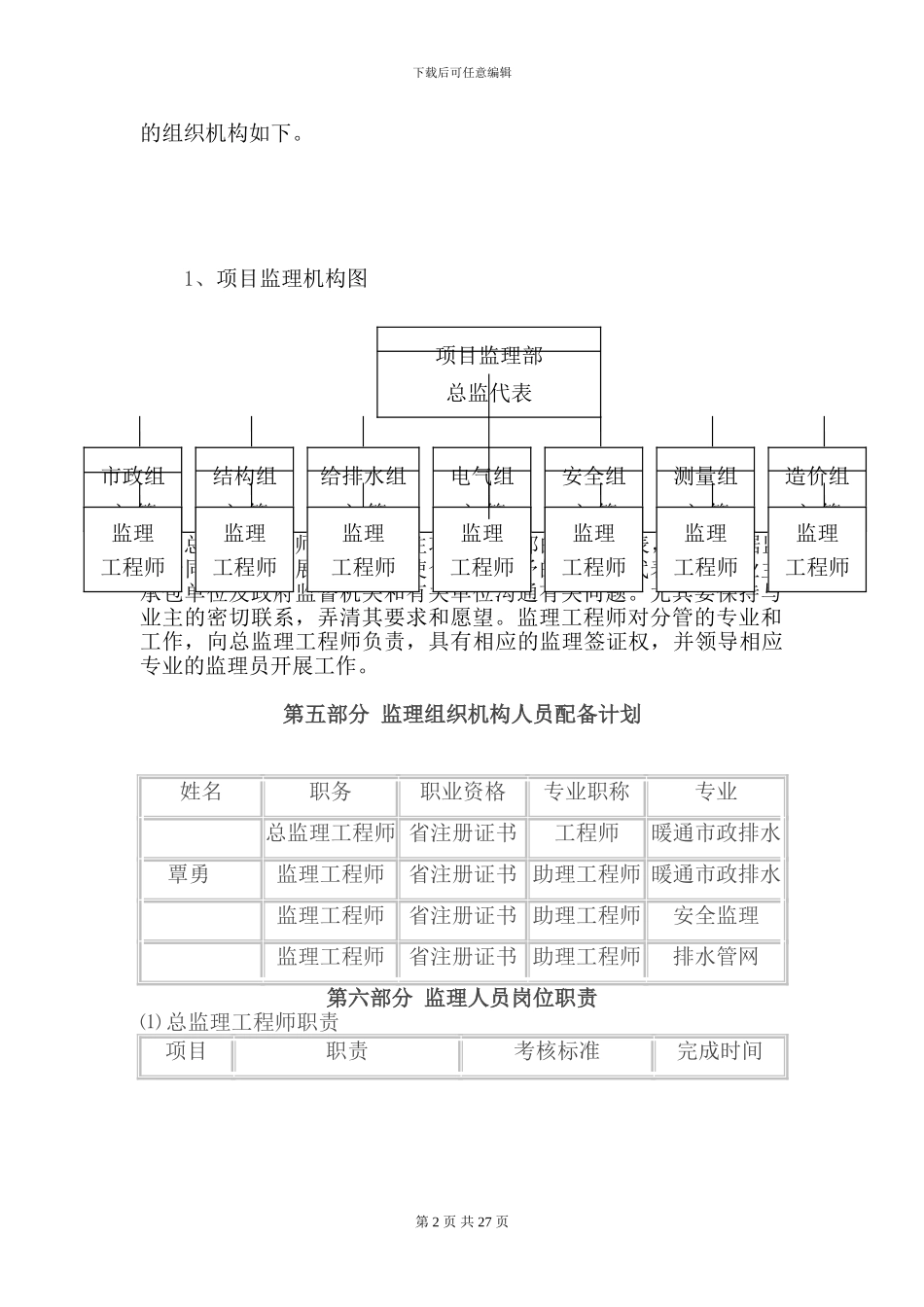

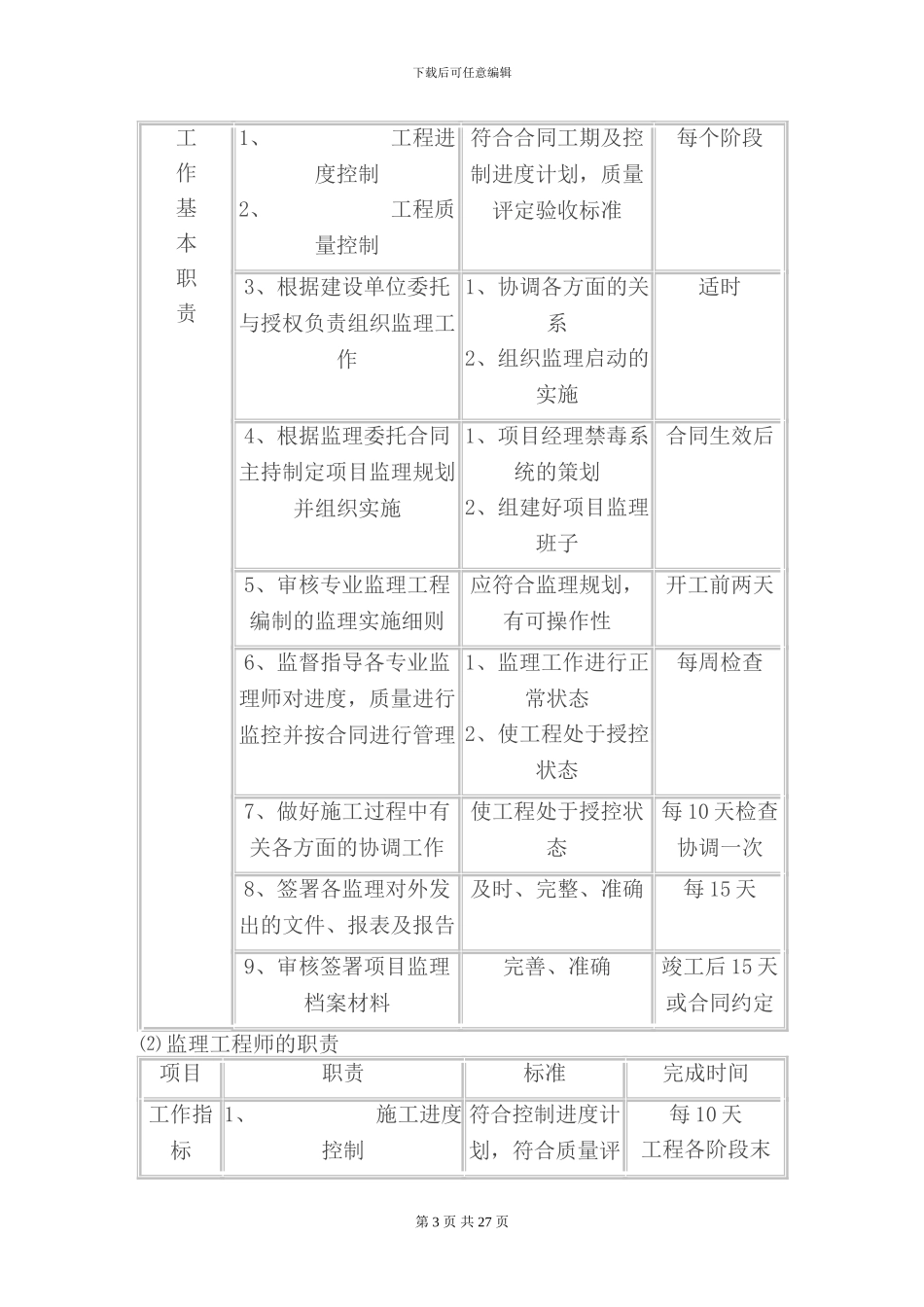

项目监理部第 2 页 共 27 页下载后可任意编辑的组织机构如下
