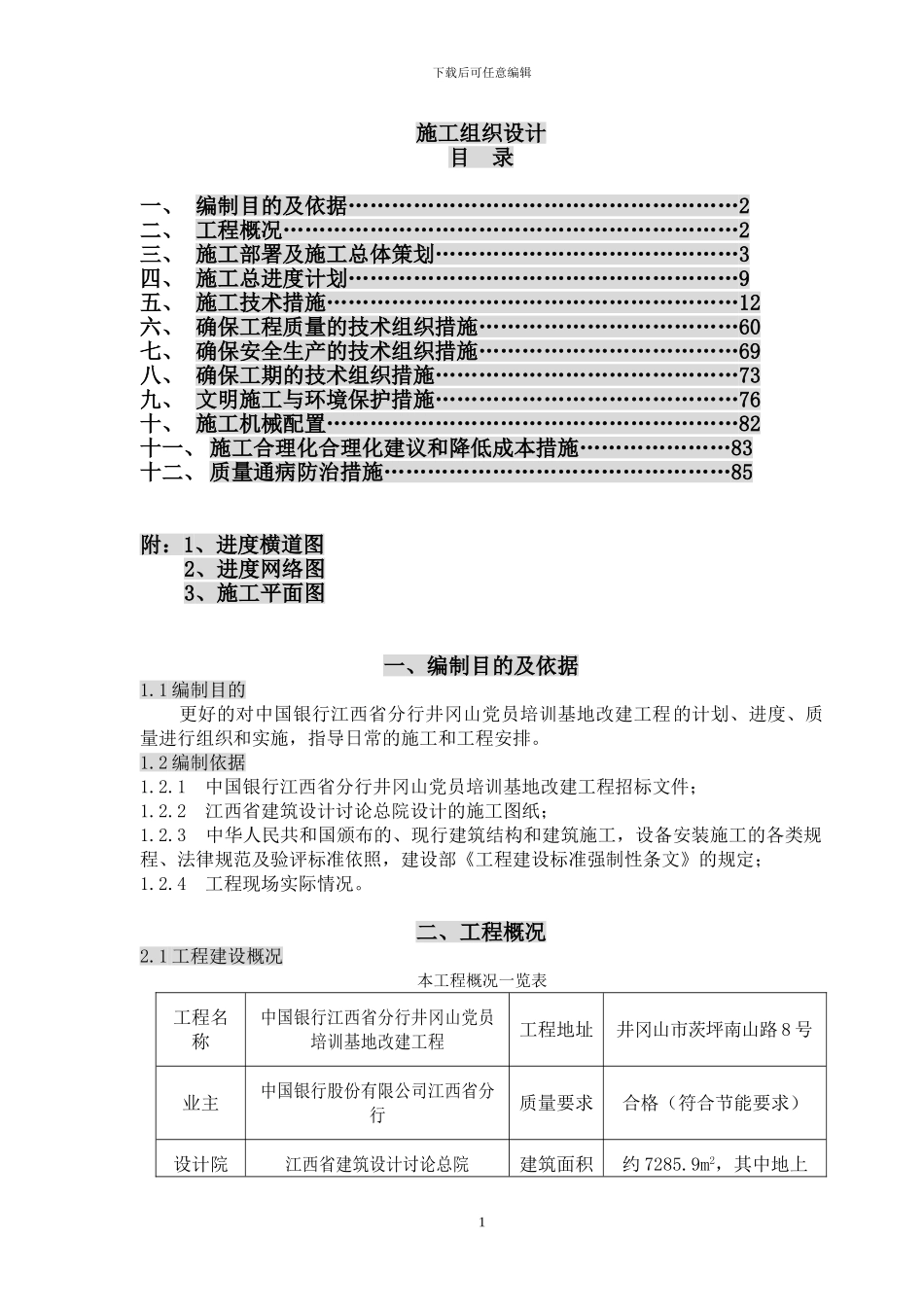

下载后可任意编辑施工组织设计目 录一、 编制目的及依据………………………………………………2二、 工程概况………………………………………………………2三、 施工部署及施工总体策划……………………………………3四、 施工总进度计划………………………………………………9五、 施工技术措施…………………………………………………12六、 确保工程质量的技术组织措施………………………………60七、 确保安全生产的技术组织措施………………………………69八、 确保工期的技术组织措施……………………………………73九、 文明施工与环境保护措施……………………………………76十、 施工机械配置…………………………………………………82十一、 施工合理化合理化建议和降低成本措施…………………83十二、 质量通病防治措施…………………………………………85附:1、进度横道图2、进度网络图3、施工平面图一、编制目的及依据1.1 编制目的 更好的对中国银行江西省分行井冈山党员培训基地改建工程的计划、进度、质量进行组织和实施,指导日常的施工和工程安排。1.2 编制依据1.2.1 中国银行江西省分行井冈山党员培训基地改建工程招标文件; 1.2.2 江西省建筑设计讨论总院设计的施工图纸; 1.2.3 中华人民共和国颁布的、现行建筑结构和建筑施工,设备安装施工的各类规程、法律规范及验评标准依照,建设部《工程建设标准强制性条文》的规定;1.2.4 工程现场实际情况。二、工程概况2.1 工程建设概况本工程概况一览表工程名称中国银行江西省分行井冈山党员培训基地改建工程工程地址井冈山市茨坪南山路 8 号业主中国银行股份有限公司江西省分行质量要求合格(符合节能要求)设计院江西省建筑设计讨论总院建筑面积约 7285.9m2,其中地上1下载后可任意编辑5942.3 m2,地下 1343.6 m2开工日期2014 年 1 月 10 日合同工期244 日历天竣工日期2014 年 9 月 10 日结构类型框架结构层数地上五层,地下一层2.2 工程建筑设计概况本工程为中国银行江西省分行井冈山党员培训基地改建工程,耐火等级地上一级,地下一级,防水等级为二级,合理使用年限 50 年。2.3 工程结构设计概况本工程采纳建筑结构安全等级为二级,合理使用年限为 50 年。抗震设防烈度为6 度,设计地震分组为第一组。本工程基础采纳钻孔灌注桩。2.5 安装设计概况安装工程有给排水工程、建电气工程。2.5.1 给排水工程给排水工程含给水系统、...
