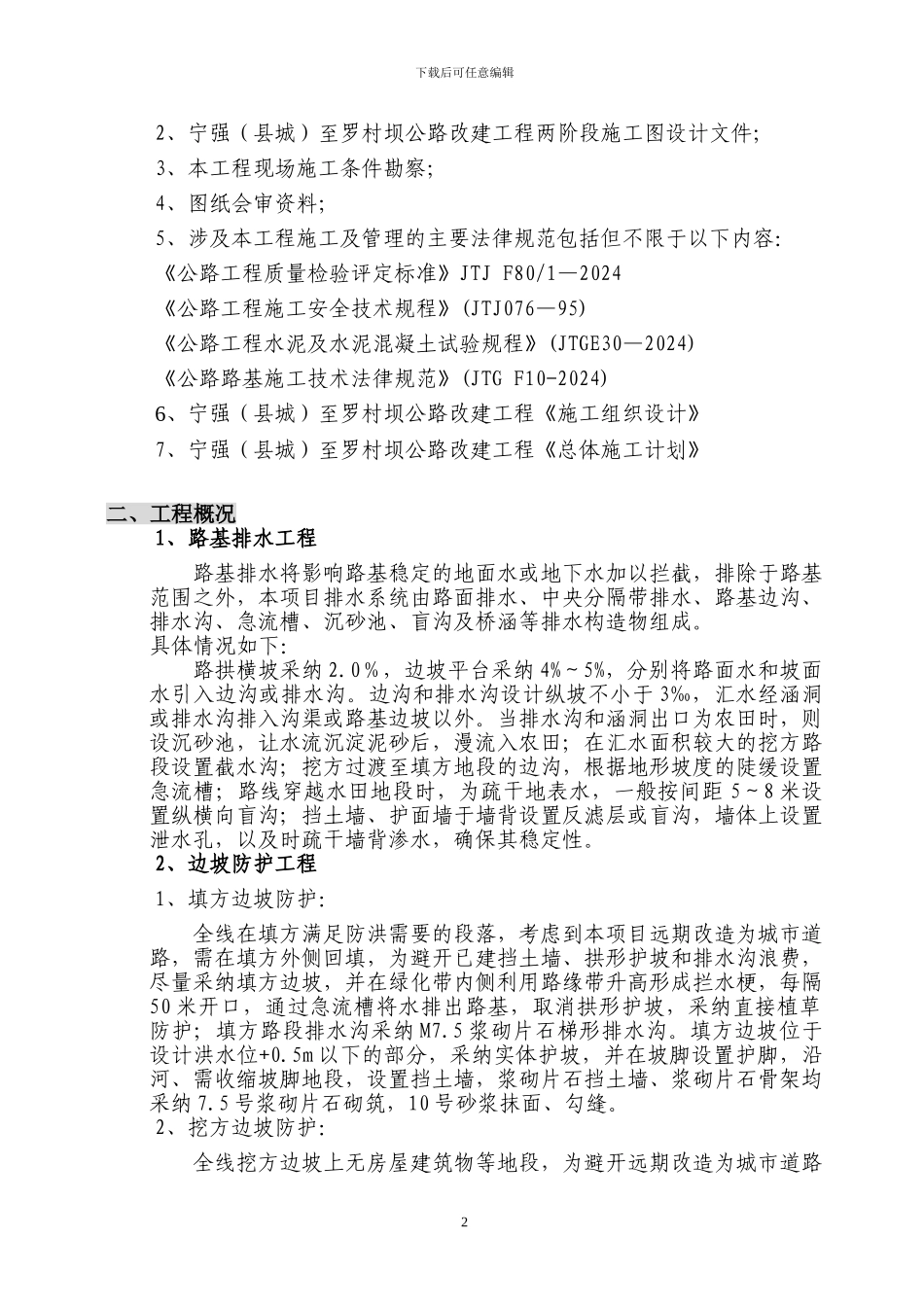

宁强(县城)至罗村坝公路改建工程排水防护工程施工方案宁罗路改建工程 A 合同段项目经理部审批: 审核: 编制: 日期:一、编制依据 1、宁罗路改建工程 A 合同段施工合同;下载后可任意编辑2、宁强(县城)至罗村坝公路改建工程两阶段施工图设计文件;3、本工程现场施工条件勘察;4、图纸会审资料;5、涉及本工程施工及管理的主要法律规范包括但不限于以下内容:《公路工程质量检验评定标准》JTJ F80/1—2024《公路工程施工安全技术规程》(JTJ076—95)《公路工程水泥及水泥混凝土试验规程》(JTGE30—2024)《公路路基施工技术法律规范》(JTG F10-2024)6、宁强(县城)至罗村坝公路改建工程《施工组织设计》7、宁强(县城)至罗村坝公路改建工程《总体施工计划》二、工程概况1、路基排水工程路基排水将影响路基稳定的地面水或地下水加以拦截,排除于路基范围之外,本项目排水系统由路面排水、中央分隔带排水、路基边沟、排水沟、急流槽、沉砂池、盲沟及桥涵等排水构造物组成
具体情况如下:路拱横坡采纳 2
0%,边坡平台采纳 4%~5%,分别将路面水和坡面水引入边沟或排水沟
边沟和排水沟设计纵坡不小于 3‰,汇水经涵洞或排水沟排入沟渠或路基边坡以外
当排水沟和涵洞出口为农田时,则设沉砂池,让水流沉淀泥砂后,漫流入农田;在汇水面积较大的挖方路段设置截水沟;挖方过渡至填方地段的边沟,根据地形坡度的陡缓设置急流槽;路线穿越水田地段时,为疏干地表水,一般按间距 5~8 米设置纵横向盲沟;挡土墙、护面墙于墙背设置反滤层或盲沟,墙体上设置泄水孔,以及时疏干墙背渗水,确保其稳定性
2、边坡防护工程1、填方边坡防护:全线在填方满足防洪需要的段落,考虑到本项目远期改造为城市道路,需在填方外侧回填,为避开已建挡土墙、拱形护坡和排水沟浪费,尽量采纳填方边坡,并在绿化带内侧利用路缘带升高形成拦水梗,每隔5
