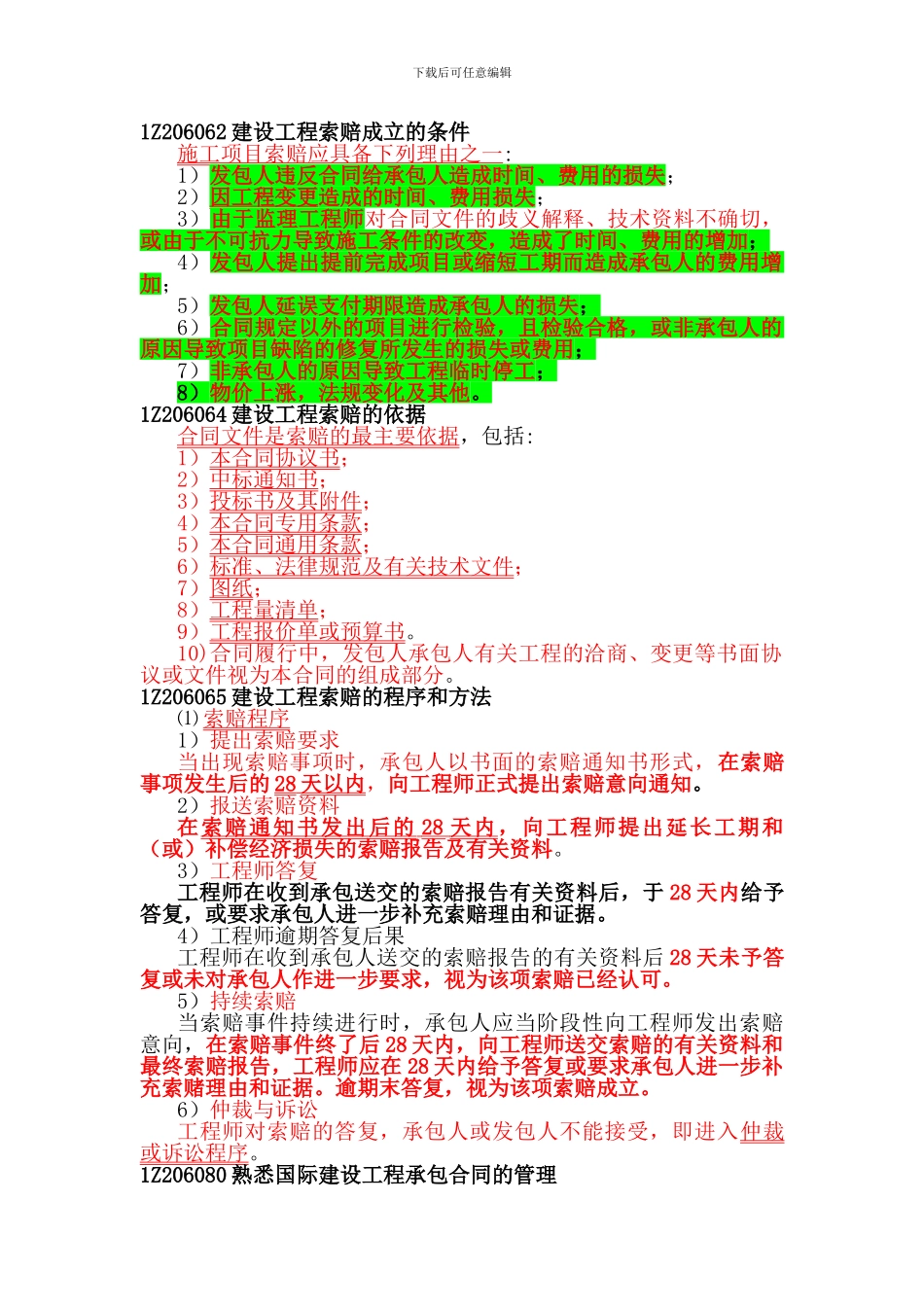

下载后可任意编辑1Z206062 建设工程索赔成立的条件施工项目索赔应具备下列理由之一:1)发包人违反合同给承包人造成时间、费用的损失;2)因工程变更造成的时间、费用损失;3)由于监理工程师对合同文件的歧义解释、技术资料不确切,或由于不可抗力导致施工条件的改变,造成了时间、费用的增加;4)发包人提出提前完成项目或缩短工期而造成承包人的费用增加;5)发包人延误支付期限造成承包人的损失;6)合同规定以外的项目进行检验,且检验合格,或非承包人的原因导致项目缺陷的修复所发生的损失或费用;7)非承包人的原因导致工程临时停工;8)物价上涨,法规变化及其他。1Z206064 建设工程索赔的依据合同文件是索赔的最主要依据,包括:1)本合同协议书;2)中标通知书;3)投标书及其附件;4)本合同专用条款;5)本合同通用条款;6)标准、法律规范及有关技术文件;7)图纸;8)工程量清单;9)工程报价单或预算书。10)合同履行中,发包人承包人有关工程的洽商、变更等书面协议或文件视为本合同的组成部分。1Z206065 建设工程索赔的程序和方法⑴ 索赔程序1)提出索赔要求当出现索赔事项时,承包人以书面的索赔通知书形式,在索赔事项发生后的 28 天以内 ,向工程师正式提出索赔意向通知。2)报送索赔资料在索赔通知书发出后的 28 天内 ,向工程师提出延长工期和(或)补偿经济损失的索赔报告及有关资料。3)工程师答复工程师在收到承包送交的索赔报告有关资料后,于 28 天内给予答复,或要求承包人进一步补充索赔理由和证据。4)工程师逾期答复后果工程师在收到承包人送交的索赔报告的有关资料后 28 天未予答复或未对承包人作进一步要求,视为该项索赔已经认可。5)持续索赔当索赔事件持续进行时,承包人应当阶段性向工程师发出索赔意向,在索赔事件终了后 28 天内,向工程师送交索赔的有关资料和最终索赔报告,工程师应在 28 天内给予答复或要求承包人进一步补充索赌理由和证据。逾期末答复,视为该项索赔成立。6)仲裁与诉讼工程师对索赔的答复,承包人或发包人不能接受,即进入仲裁或诉讼程序。1Z206080 熟悉国际建设工程承包合同的管理下载后可任意编辑国际工程施工中的质量管理通常由承包人的项目经理或其指定的技术副经理或总工程师主管,其主要内容是 技术管理 和 质量保证 。在工程接近完工时,组织工程的移交和验收是十分重要和严肃仔细的工作,关系施工阶段合同履行的终止、合同价款的收取以及缺陷责任期的开...
