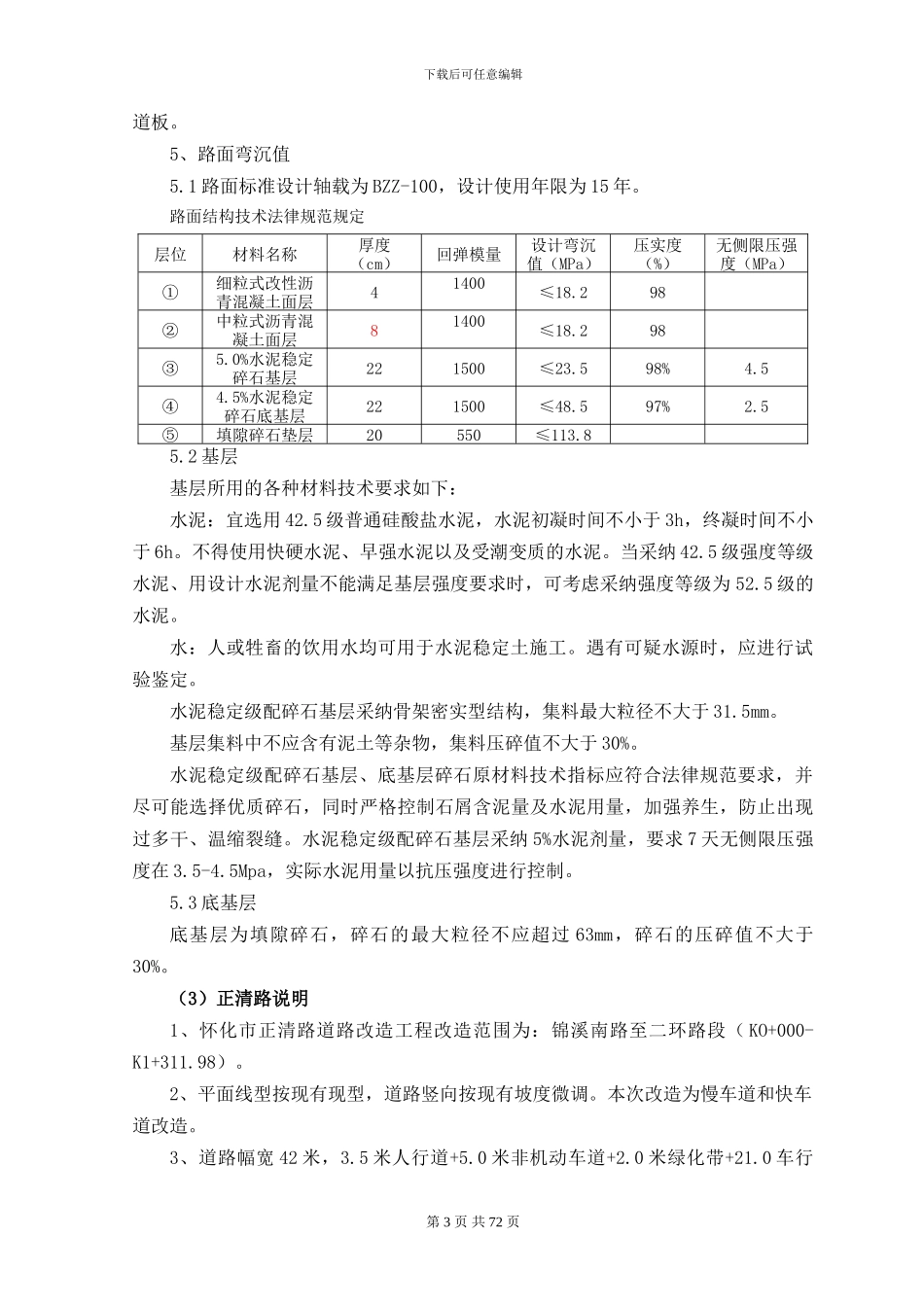

下载后可任意编辑 第一章、施工方案与技术措施第一节、工程概况一、工程概况1、项目名称:怀化市迎丰东路二期、怀北路、正清路道路提质改造工程投资建设(BT)项目2、建设地点:怀化市3、质量标准:合格4、计划工期:怀化市迎丰东路(二期)改造工程计划总工期 100 天,怀化市正清路计划总工期 3 个半月,怀北路计划总工期 4 个月零 5 天。5、项目内容:车行道、人行道翻修、桥涵加宽维修、老排水管涵的疏通、新排水管涵的埋设等。6、项目概况:迎丰东路二期改造自环城路至顺天路,全长 1567.215 米,路幅宽度 40 米。怀北路起点为铁路桥南侧,终点为龙泉雅苑,全长 2468.957 米,宽度30 米。正清路起点为锦溪南路,终点为二环路,全长 1311.98 米,宽度 42 米。二、设计说明(1)迎丰东路说明1、怀化市迎丰东路二期改造工程改造范围为:顺天路口至环城路段,全长1567.215 米。2、平面线型按现有现型,道路竖向按现有坡度微调。3、道路幅宽 40 米,5.5 米人行道+29.0 车行道+5.5 米人行道。4、结构层软弱路基结构:60cm 片石, 15cm 厚填隙碎石,20cm 厚水泥稳定碎石(水泥含量 4.5%),20cm 厚水泥稳定碎石(水泥含量 5.0%),20cm 厚水泥稳定碎石(水泥含量 5.5%),7cm 厚粗粒式沥青混凝土,5cm 厚中粒式沥青混凝土,4cm 厚细粒式改性沥青混凝土。基本上将原有老路面挖除,2024 年年底修建的紫东璐-三眼桥左半幅的 7.0 米宽新建路面,本次在开挖时根据现场情况定。人行道本次不改造。5、路面弯沉值5.1 路面标准设计轴载为 BZZ-100,设计使用年限为 15 年。路面结构技术法律规范规定层位材料名称厚度(cm)回弹模量设计弯沉值(MPa)压实度(%)无侧限压强度(MPa)①细粒式改性沥青混凝土面层41400≤18.298第 1 页 共 72 页下载后可任意编辑②中粒式沥青混凝土面层51400≤18.298③粗粒式沥青混凝土面层51400≤18.298④5.5%水泥稳定碎石基层201500≤23.598%4.5⑤5.O%水泥稳定碎石基层201500≤23.598%4.5⑥4.5%水泥稳定碎石底基层201500≤48.5972.5⑦填隙碎石垫层15550≤113.85.2 基层基层所用的各种材料技术要求如下:水泥:宜选用 42.5 级普通硅酸盐水泥,水泥初凝时间不小于 3h,终凝时间不小于6h。不得使用快硬水泥、早强水泥以及受潮变质的水泥。当采纳 42.5 级强度等级水泥、用设计水泥剂量不能满足基层强度要求时,可考虑采纳强度等级为 52.5 级的水泥。水:人或牲畜的饮用水均...
