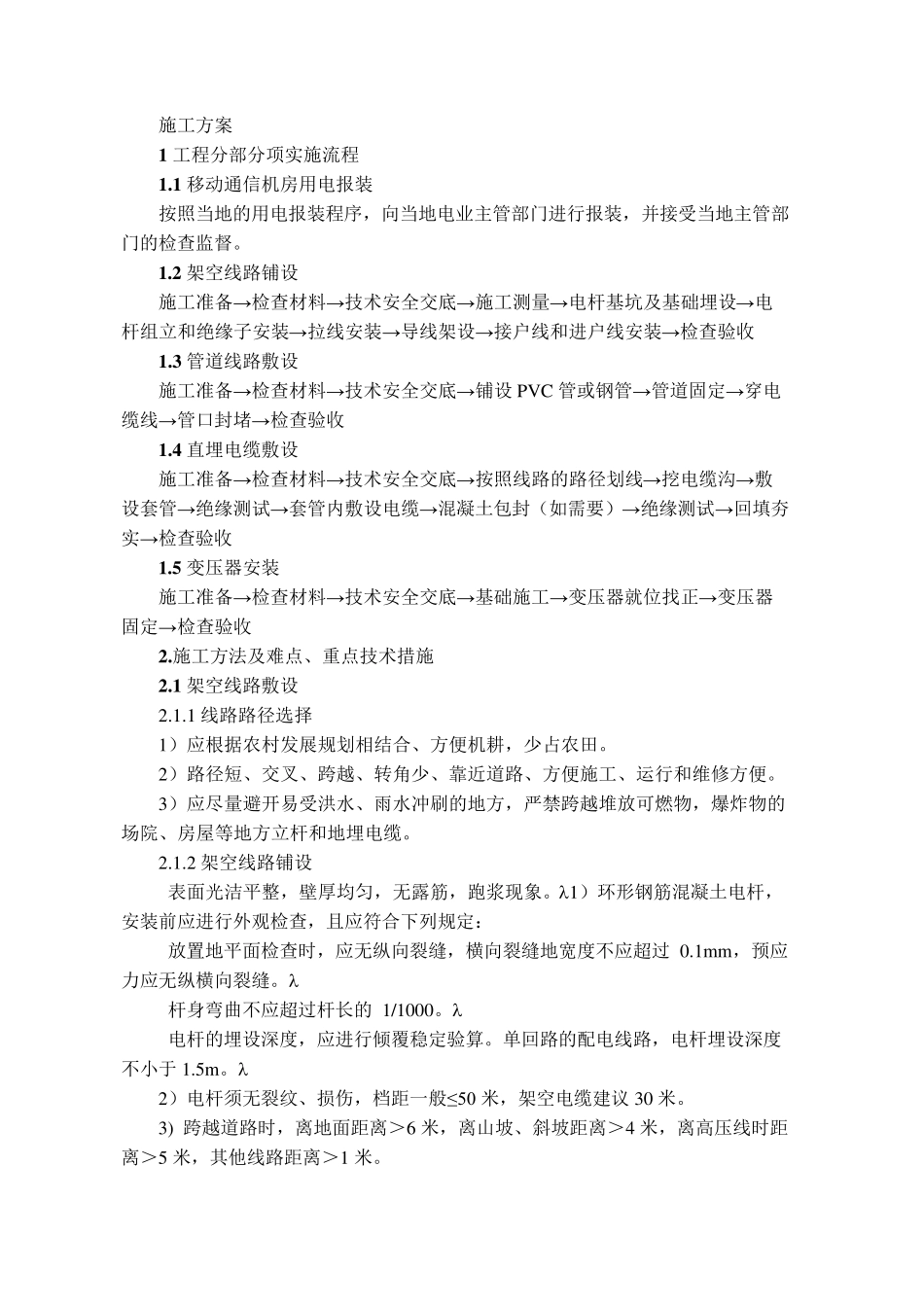

施工方案 1 工程分部分项实施流程 1
1 移动通信机房用电报装 按照当地的用电报装程序,向当地电业主管部门进行报装,并接受当地主管部门的检查监督
2 架空线路铺设 施工准备→检查材料→技术安全交底→施工测量→电杆基坑及基础埋设→电杆组立和绝缘子安装→拉线安装→导线架设→接户线和进户线安装→检查验收 1
3 管道线路敷设 施工准备→检查材料→技术安全交底→铺设PVC 管或钢管→管道固定→穿电缆线→管口封堵→检查验收 1
4 直埋电缆敷设 施工准备→检查材料→技术安全交底→按照线路的路径划线→挖电缆沟→敷设套管→绝缘测试→套管内敷设电缆→混凝土包封(如需要)→绝缘测试→回填夯实→检查验收 1
5 变压器安装 施工准备→检查材料→技术安全交底→基础施工→变压器就位找正→变压器固定→检查验收 2
施工方法及难点、重点技术措施 2
1 架空线路敷设 2

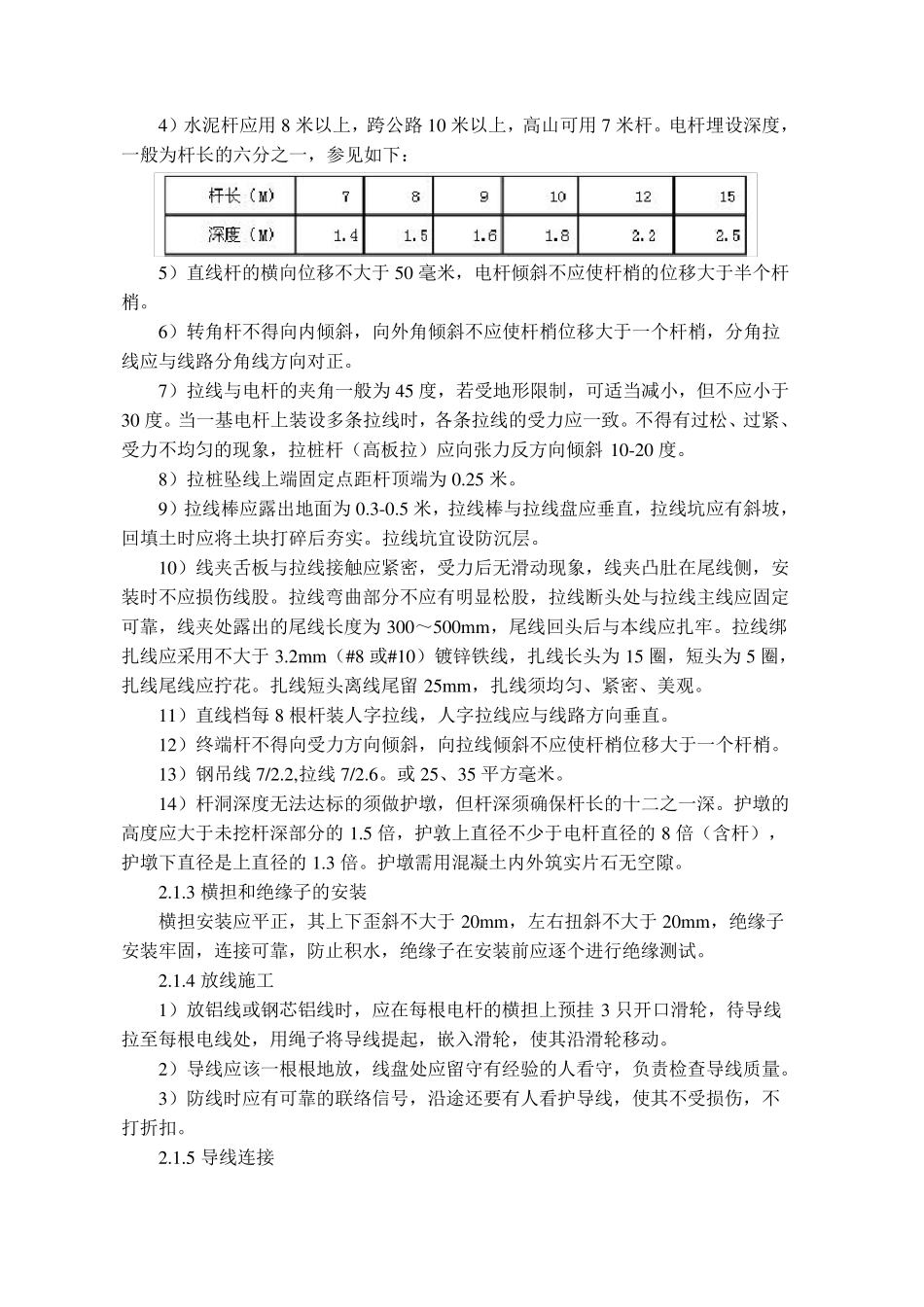

1 线路路径选择 1)应根据农村发展规划相结合、方便机耕,少占农田
2)路径短、交叉、跨越、转角少、靠近道路、方便施工、运行和维修方便
3)应尽量避开易受洪水、雨水冲刷的地方,严禁跨越堆放可燃物,爆炸物的场院、房屋等地方立杆和地埋电缆

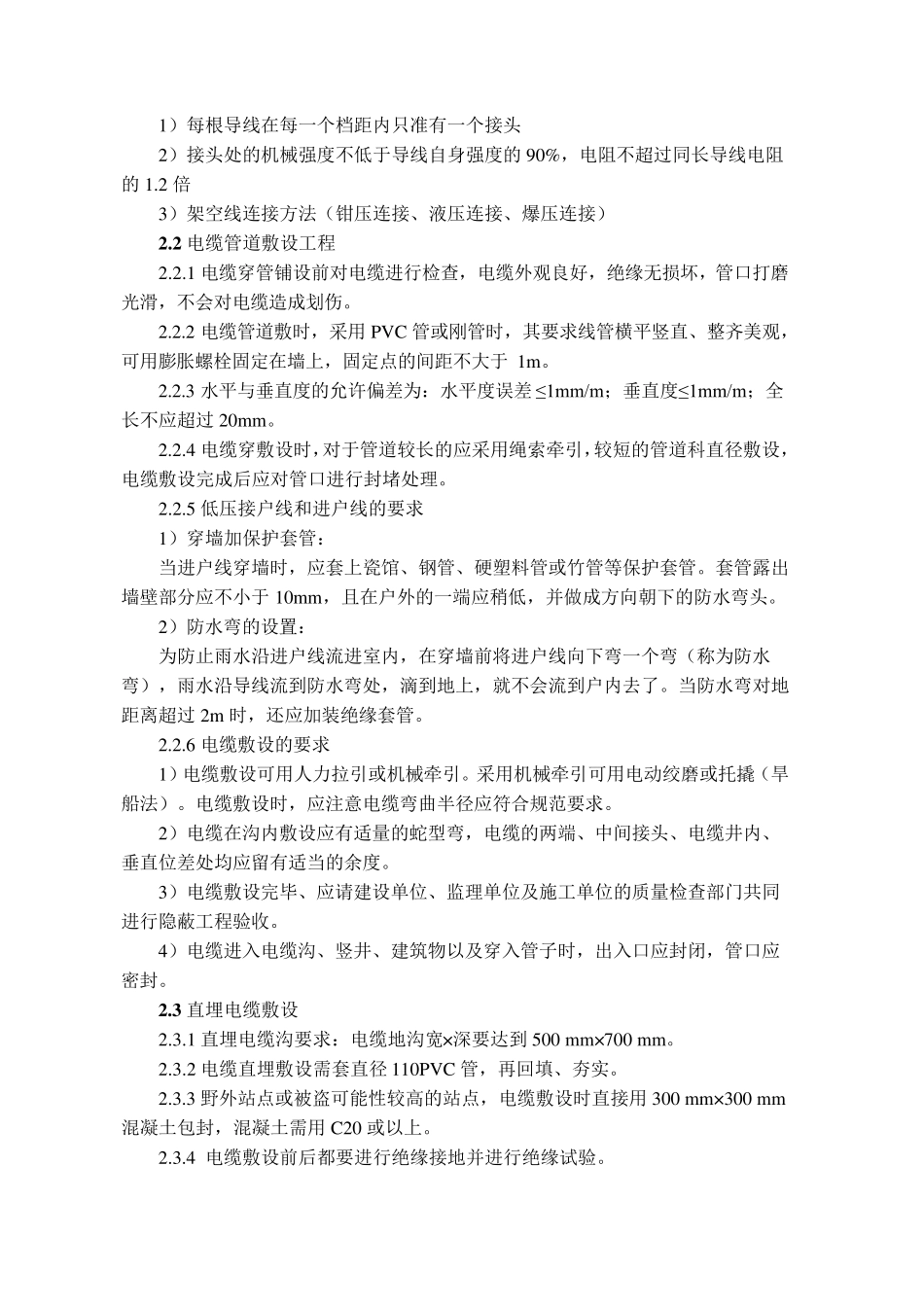

2 架空线路铺设 表面光洁平整,壁厚均匀,无露筋,跑浆现象
1)环形钢筋混凝土电杆,安装前应进行外观检查,且应符合下列规定: 放置地平面检查时,应无纵向裂缝,横向裂缝地宽度不应超过 0
1mm,预应力应无纵横向裂缝
杆身弯曲不应超过杆长的 1/1000
电杆的埋设深度,应进行倾覆稳定验算
单回路的配电线路,电杆埋设深度不小于 1
2)电杆须无裂纹、损伤,档距一般≤50 米,架空电缆建议 30 米
3) 跨越道路时,离地面距离>6 米,离山坡、斜坡距离>4 米,离高压线时距离>5 米,其他线路距离>1 米
4)水泥杆应用8 米以上,跨公路10
