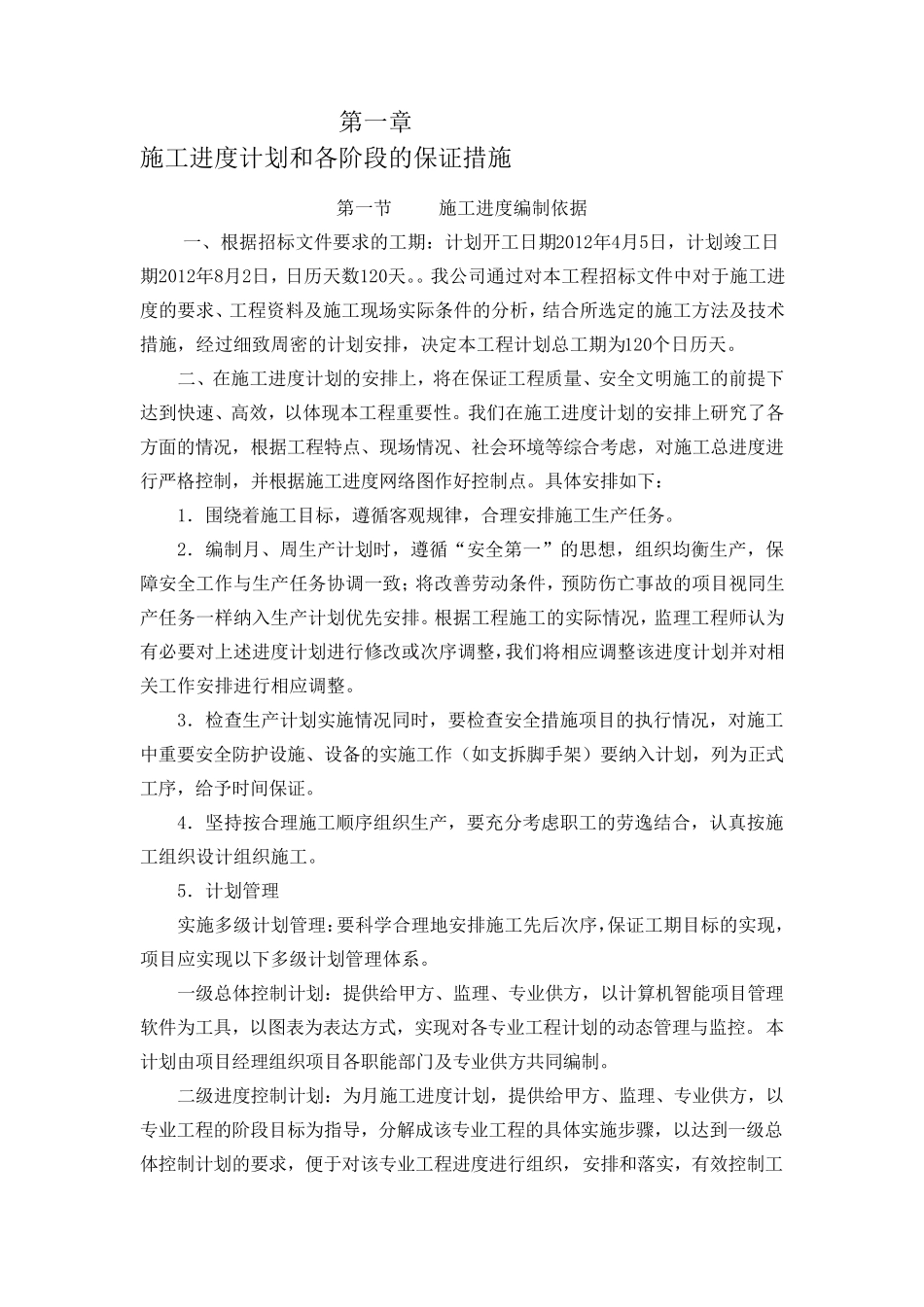

第 一 章 施 工 进 度 计 划 和 各 阶 段 的 保 证 措 施第 一 节 施 工 进 度 编 制 依 据 一 、 根 据 招 标 文 件 要 求 的 工 期 : 计 划 开 工 日 期 2012年 4月 5日 , 计 划 竣 工 日期 2012年 8月 2日 , 日 历 天 数 120天
我 公 司 通 过 对 本 工 程 招 标 文 件 中 对 于 施 工 进度 的 要 求 、 工 程 资 料 及 施 工 现 场 实 际 条 件 的 分 析 , 结 合 所 选 定 的 施 工 方 法 及 技 术措 施 , 经 过 细 致 周 密 的 计 划 安 排 , 决 定 本 工 程 计 划 总 工 期 为 120个 日 历 天
二 、 在 施 工 进 度 计 划 的 安 排 上 , 将 在 保 证 工 程 质 量 、 安 全 文 明 施 工 的 前 提 下达 到 快 速 、 高 效 , 以 体 现 本 工 程 重 要 性
我 们 在 施 工 进 度 计 划 的 安 排 上 研 究 了 各方 面 的 情 况 , 根 据 工 程 特 点 、 现 场 情 况 、 社 会 环 境 等 综 合 考 虑 , 对 施 工 总 进 度 进行 严 格 控 制 , 并 根 据 施 工 进 度 网 络 图 作好控 制 点
具体 安 排 如下 : 1.围绕着施 工 目标 , 遵循客观规律, 合 理安 排 施 工 生产任务
2.编 制 月 、 周 生产计 划 时, 遵循“安 全 第 一 ”的 思想, 组织均衡生产, 保障安 全 工 作与生产任务协调 一 致 ; 将 改 善 劳 动 条 件 , 预 防 伤 亡 事 故 的 项 目视 同 生产任务一 样 纳 入 生产计 划 优 先 安 排
根 据 工 程 施 工 的 实 际 情 况 , 监 理工 程 师 认 为有 必 要 对 上
