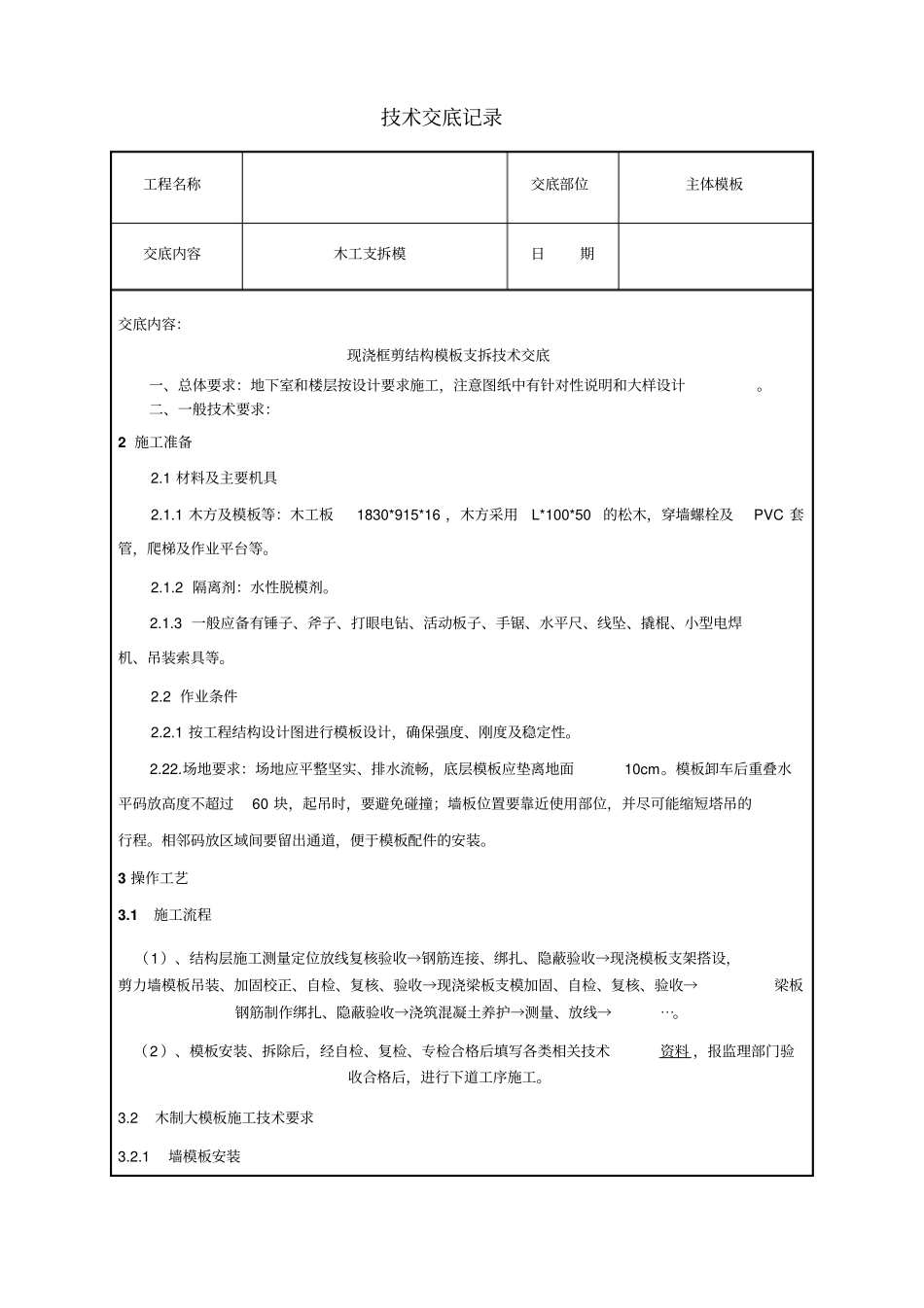

技术交底记录工程名称交底部位主体模板交底内容木工支拆模日期交底内容:现浇框剪结构模板支拆技术交底一、总体要求:地下室和楼层按设计要求施工,注意图纸中有针对性说明和大样设计
二、一般技术要求:2 施工准备2
1 材料及主要机具2
1 木方及模板等:木工板1830*915*16 ,木方采用L*100*50的松木,穿墙螺栓及PVC 套管,爬梯及作业平台等
2 隔离剂:水性脱模剂
3 一般应备有锤子、斧子、打眼电钻、活动板子、手锯、水平尺、线坠、撬棍、小型电焊机、吊装索具等
2 作业条件2
1 按工程结构设计图进行模板设计,确保强度、刚度及稳定性
场地要求:场地应平整坚实、排水流畅,底层模板应垫离地面10cm
模板卸车后重叠水平码放高度不超过60 块,起吊时,要避免碰撞;墙板位置要靠近使用部位,并尽可能缩短塔吊的行程
相邻码放区域间要留出通道,便于模板配件的安装
3 操作工艺3
1 施工流程(1)、结构层施工测量定位放线复核验收→钢筋连接、绑扎、隐蔽验收→现浇模板支架搭设,剪力墙模板吊装、加固校正、自检、复核、验收→现浇梁板支模加固、自检、复核、验收→梁板钢筋制作绑扎、隐蔽验收→浇筑混凝土养护→测量、放线→⋯
(2 )、模板安装、拆除后,经自检、复检、专检合格后填写各类相关技术资料 ,报监理部门验收合格后,进行下道工序施工

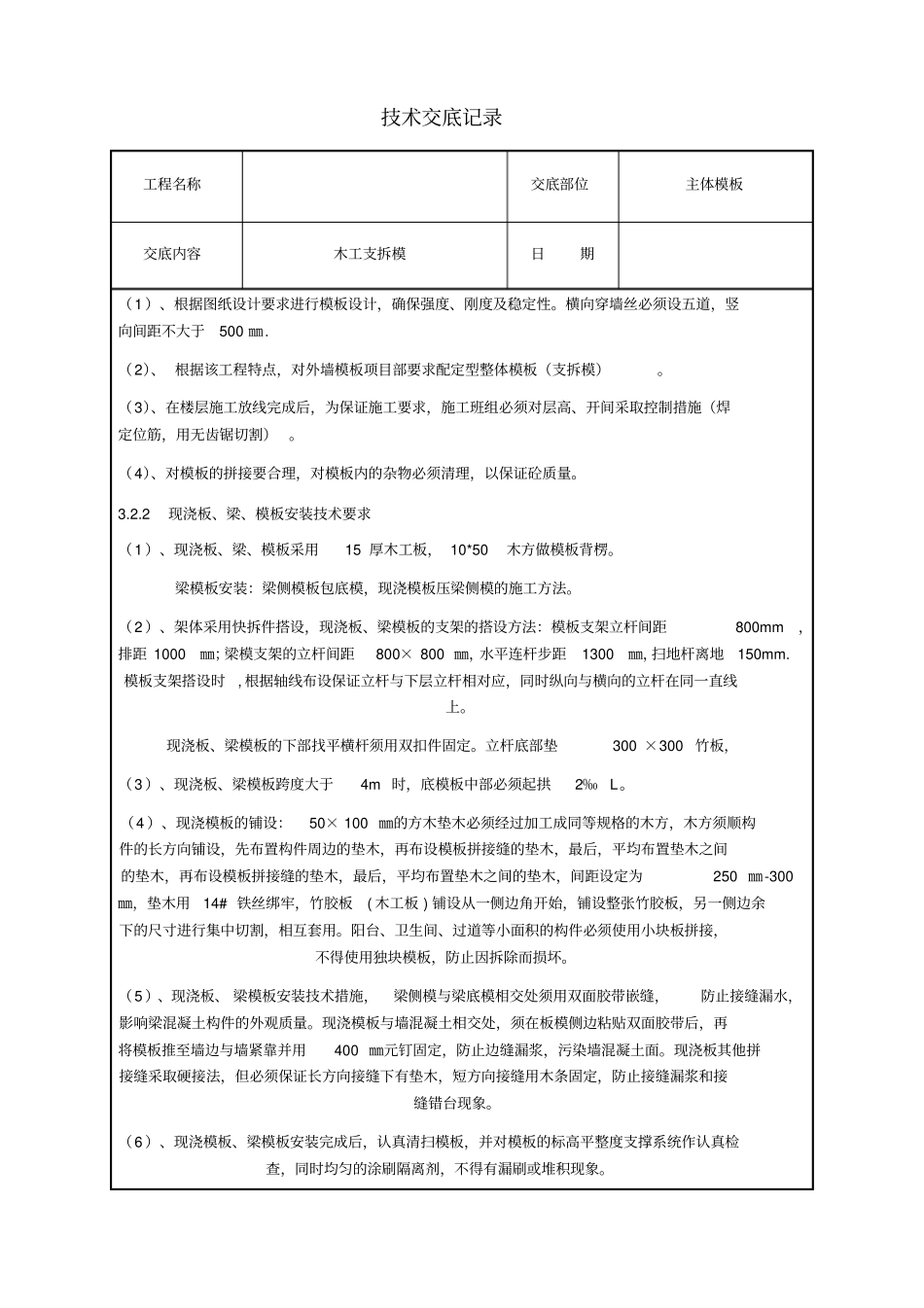

2 木制大模板施工技术要求3
1 墙模板安装技术交底记录工程名称交底部位主体模板交底内容木工支拆模日期(1 )、根据图纸设计要求进行模板设计,确保强度、刚度及稳定性
横向穿墙丝必须设五道,竖向间距不大于500 ㎜
(2)、 根据该工程特点,对外墙模板项目部要求配定型整体模板(支拆模)
(3)、在楼层施工放线完成后,为保证施工要求,施工班组必须对层高、开间采取控制措施(焊定位筋,用无齿锯切割)

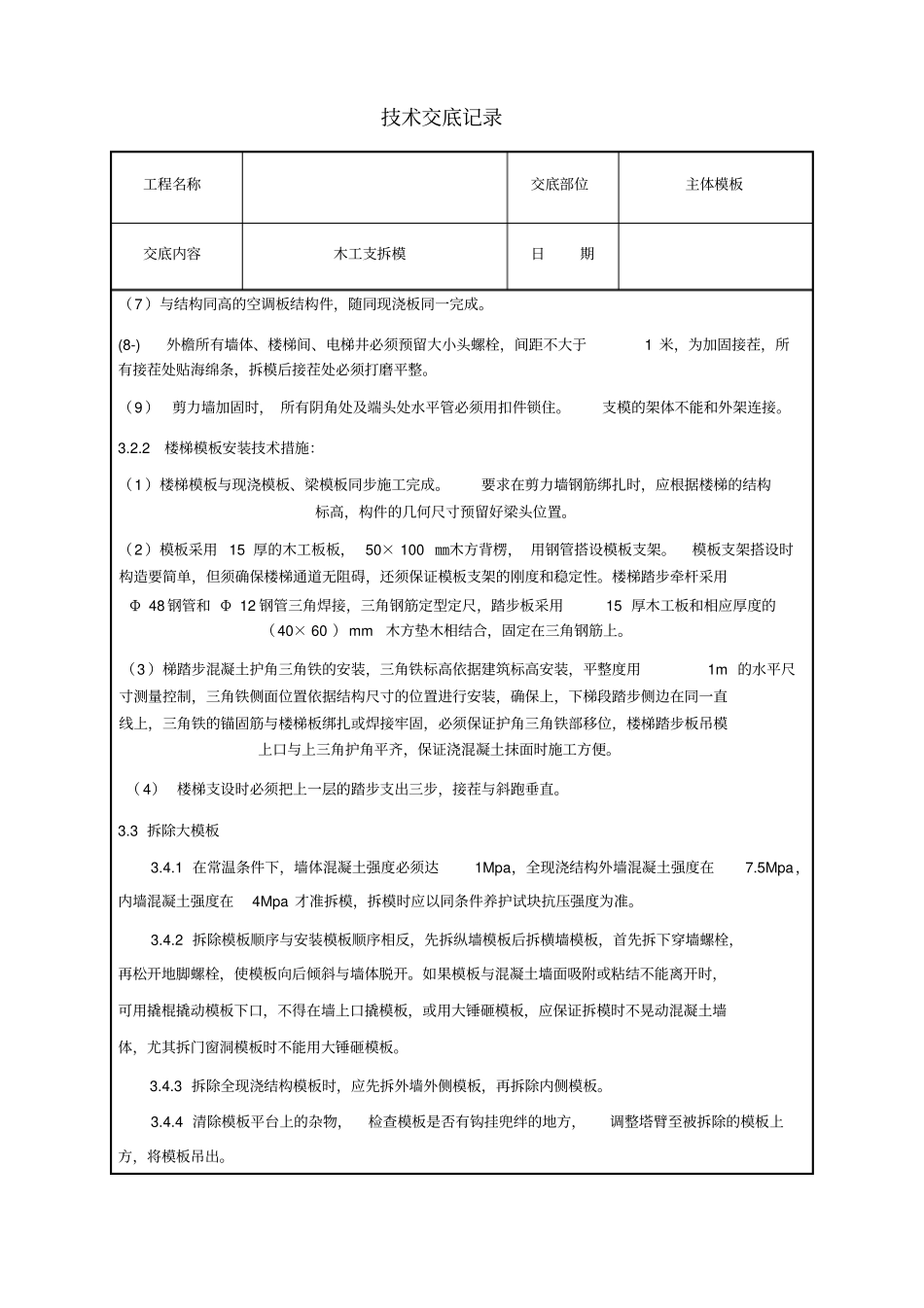

(4)、对模板的拼接
