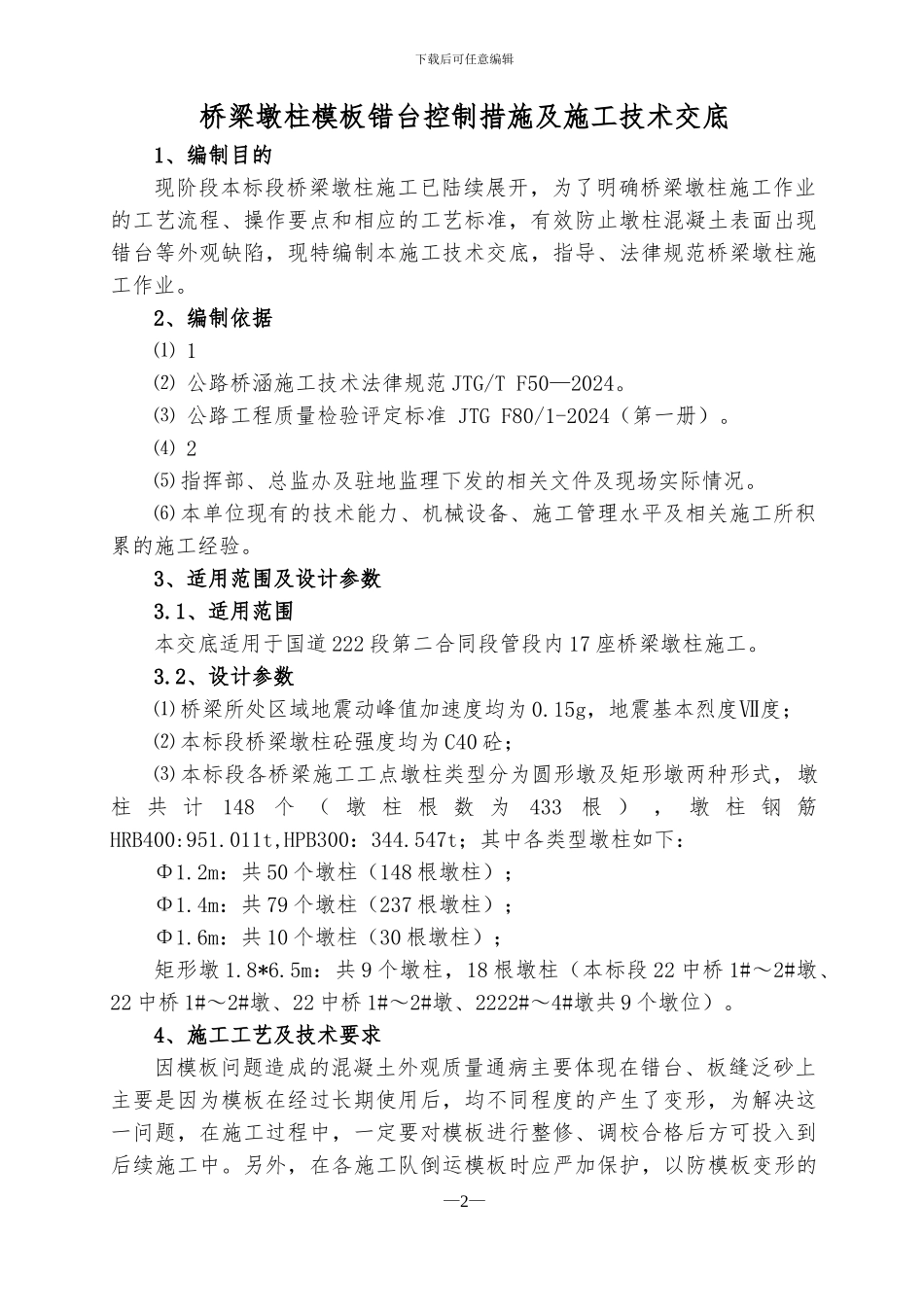

】11 区11111 段第 111111 合 同 段桥梁墩柱模板错台控制措施及施工技术交底下载后可任意编辑编 制: 审 核: 审 批: 11 段第 111 合同项目经理部二〇一四年五月—1—下载后可任意编辑桥梁墩柱模板错台控制措施及施工技术交底1、编制目的现阶段本标段桥梁墩柱施工已陆续展开,为了明确桥梁墩柱施工作业的工艺流程、操作要点和相应的工艺标准,有效防止墩柱混凝土表面出现错台等外观缺陷,现特编制本施工技术交底,指导、法律规范桥梁墩柱施工作业
2、编制依据⑴ 1⑵ 公路桥涵施工技术法律规范 JTG/T F50—2024
⑶ 公路工程质量检验评定标准 JTG F80/1-2024(第一册)
⑷ 2⑸ 指挥部、总监办及驻地监理下发的相关文件及现场实际情况
⑹ 本单位现有的技术能力、机械设备、施工管理水平及相关施工所积累的施工经验
3、适用范围及设计参数3
1、适用范围本交底适用于国道 222 段第二合同段管段内 17 座桥梁墩柱施工
2、设计参数⑴ 桥梁所处区域地震动峰值加速度均为 0
15g,地震基本烈度Ⅶ度;⑵ 本标段桥梁墩柱砼强度均为 C40 砼;⑶ 本标段各桥梁施工工点墩柱类型分为圆形墩及矩形墩两种形式,墩柱 共 计148个 ( 墩 柱 根 数 为433根 ) , 墩 柱 钢 筋HRB400:951
011t,HPB300:344
547t;其中各类型墩柱如下:Φ1
2m:共 50 个墩柱(148 根墩柱);Φ1
4m:共 79 个墩柱(237 根墩柱);Φ1
6m:共 10 个墩柱(30 根墩柱);矩形墩 1
5m:共 9 个墩柱,18 根墩柱(本标段 22 中桥 1#~2#墩、22 中桥 1#~2#墩、22 中桥 1#~2#墩、2222#~4#墩
