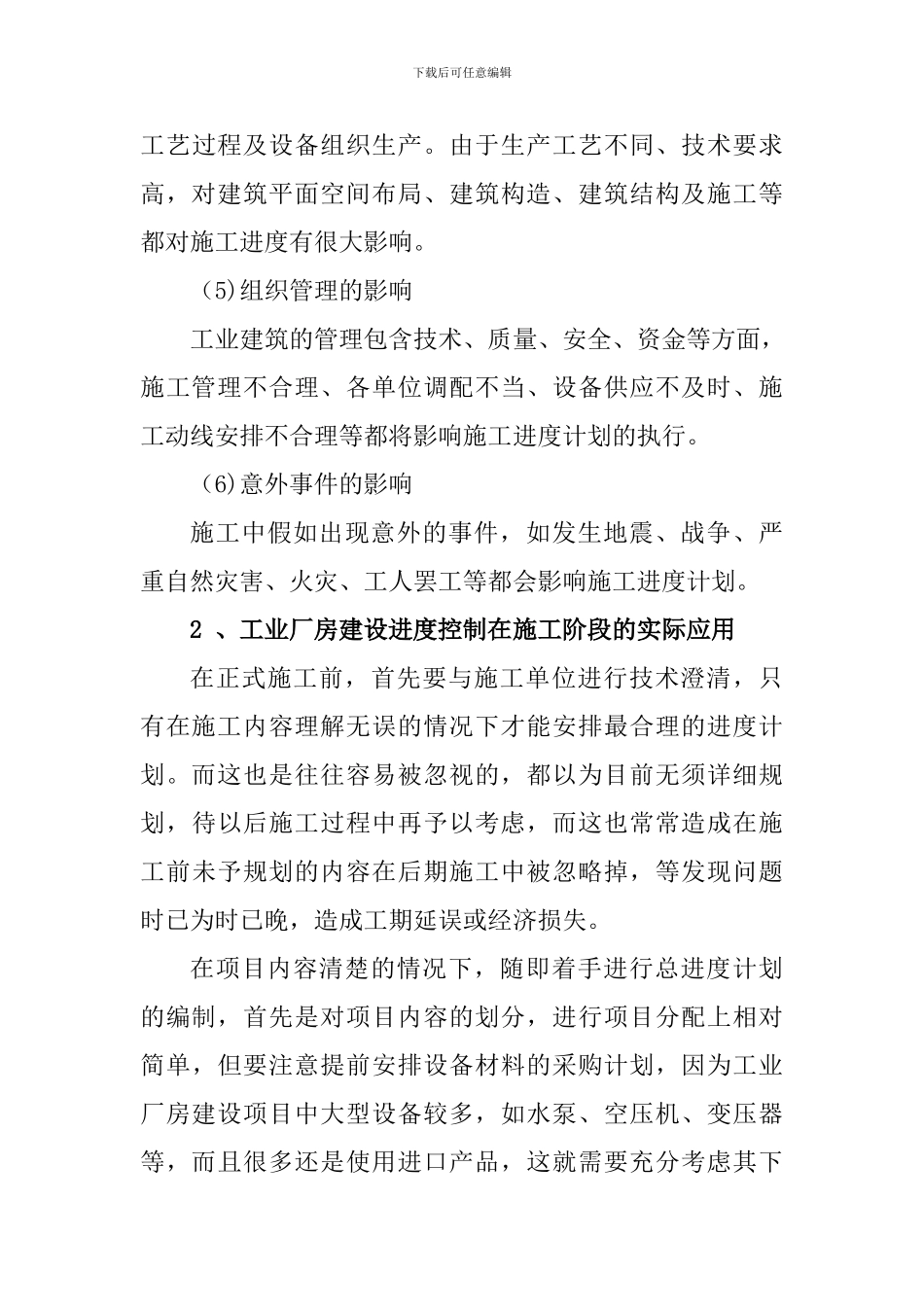

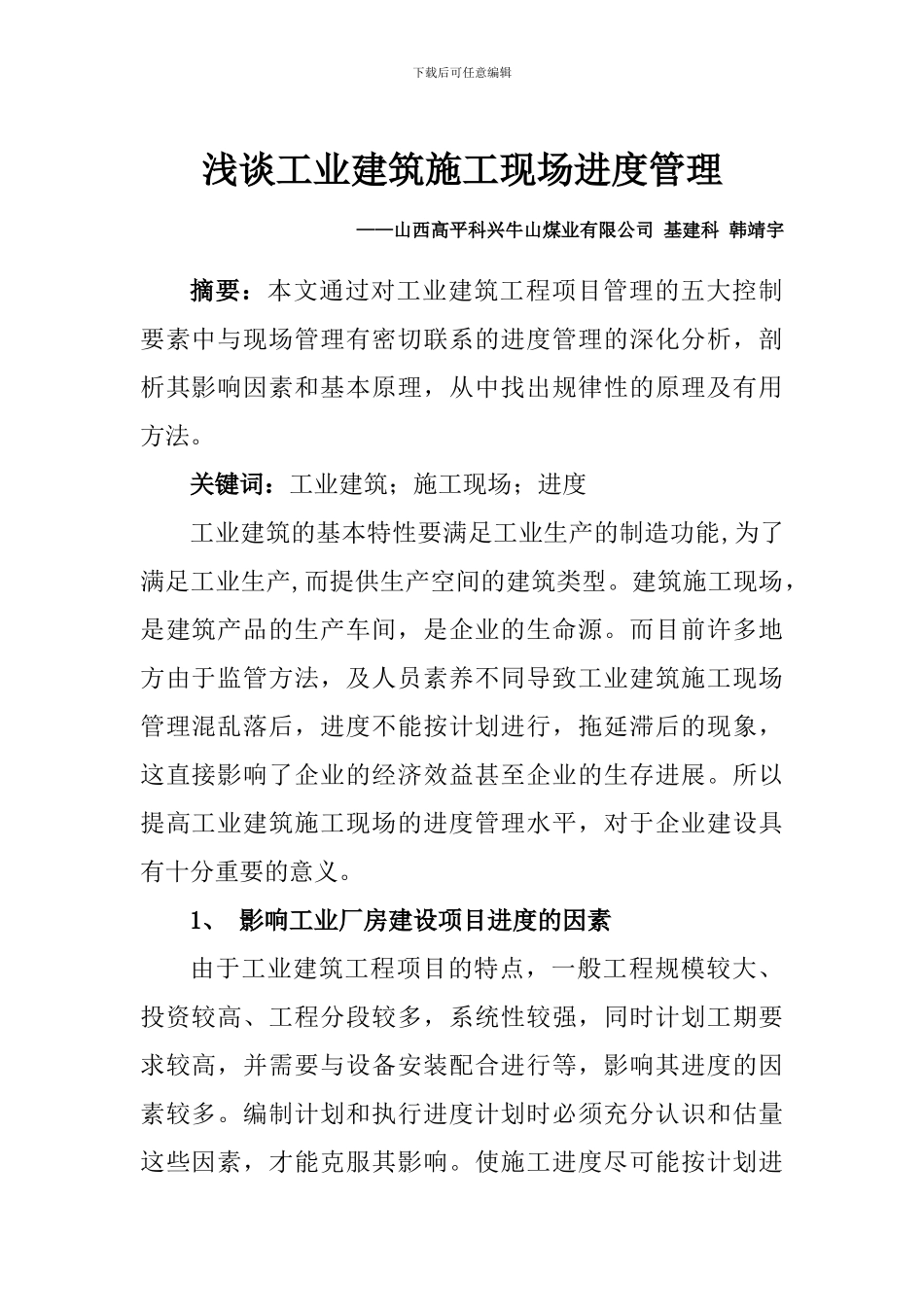

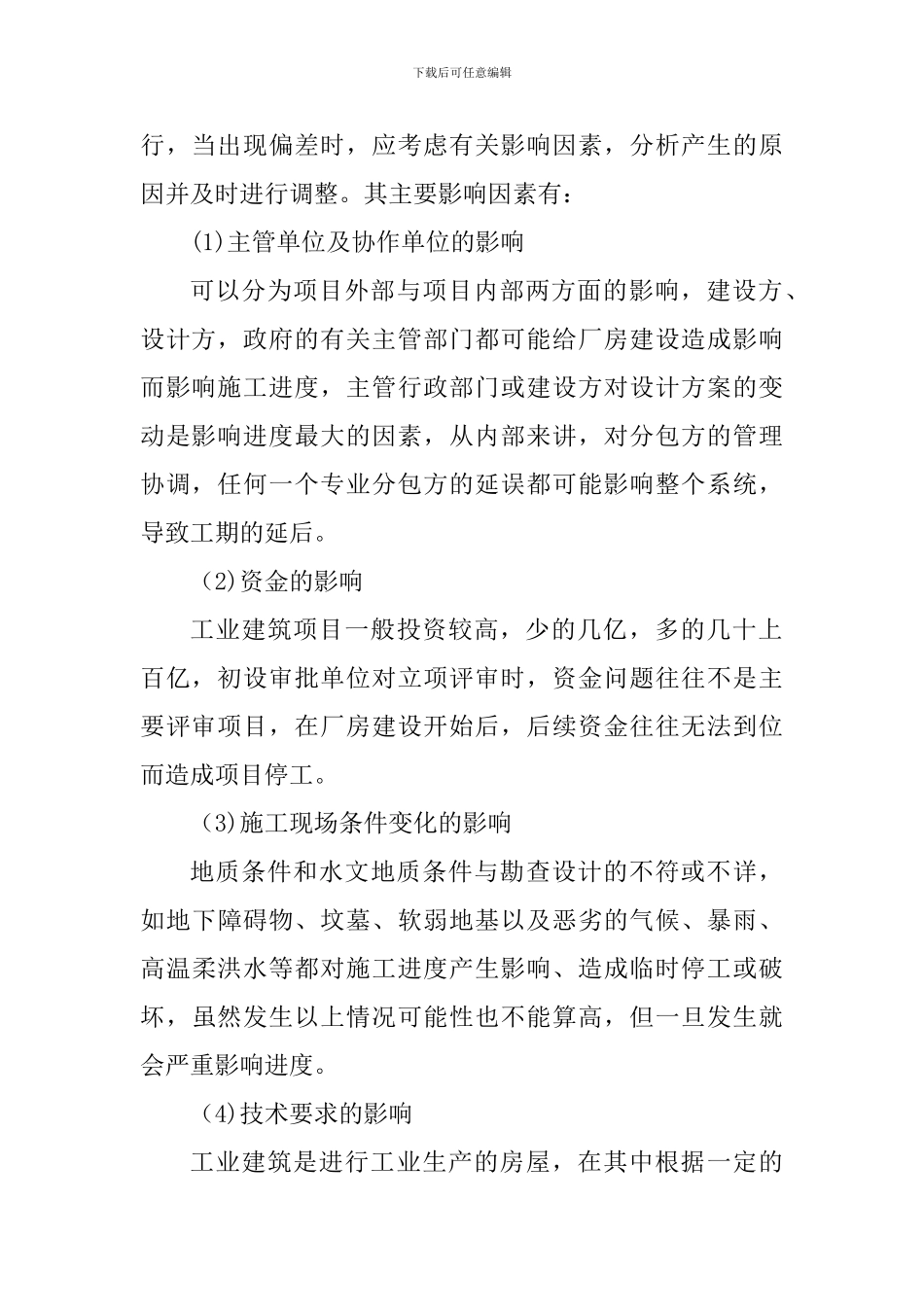

下载后可任意编辑浅谈工业建筑施工现场进度管理——山西高平科兴牛山煤业有限公司 基建科 韩靖宇摘要:本文通过对工业建筑工程项目管理的五大控制要素中与现场管理有密切联系的进度管理的深化分析,剖析其影响因素和基本原理,从中找出规律性的原理及有用方法。关键词:工业建筑;施工现场;进度 工业建筑的基本特性要满足工业生产的制造功能,为了满足工业生产,而提供生产空间的建筑类型。建筑施工现场,是建筑产品的生产车间,是企业的生命源。而目前许多地方由于监管方法,及人员素养不同导致工业建筑施工现场管理混乱落后,进度不能按计划进行,拖延滞后的现象,这直接影响了企业的经济效益甚至企业的生存进展。所以提高工业建筑施工现场的进度管理水平,对于企业建设具有十分重要的意义。 1、 影响工业厂房建设项目进度的因素 由于工业建筑工程项目的特点,一般工程规模较大、投资较高、工程分段较多,系统性较强,同时计划工期要求较高,并需要与设备安装配合进行等,影响其进度的因素较多。编制计划和执行进度计划时必须充分认识和估量这些因素,才能克服其影响。使施工进度尽可能按计划进下载后可任意编辑行,当出现偏差时,应考虑有关影响因素,分析产生的原因并及时进行调整。其主要影响因素有: (1)主管单位及协作单位的影响 可以分为项目外部与项目内部两方面的影响,建设方、设计方,政府的有关主管部门都可能给厂房建设造成影响而影响施工进度,主管行政部门或建设方对设计方案的变动是影响进度最大的因素,从内部来讲,对分包方的管理协调,任何一个专业分包方的延误都可能影响整个系统,导致工期的延后。(2)资金的影响 工业建筑项目一般投资较高,少的几亿,多的几十上百亿,初设审批单位对立项评审时,资金问题往往不是主要评审项目,在厂房建设开始后,后续资金往往无法到位而造成项目停工。 (3)施工现场条件变化的影响 地质条件和水文地质条件与勘查设计的不符或不详,如地下障碍物、坟墓、软弱地基以及恶劣的气候、暴雨、高温柔洪水等都对施工进度产生影响、造成临时停工或破坏,虽然发生以上情况可能性也不能算高,但一旦发生就会严重影响进度。 (4)技术要求的影响 工业建筑是进行工业生产的房屋,在其中根据一定的下载后可任意编辑工艺过程及设备组织生产。由于生产工艺不同、技术要求高,对建筑平面空间布局、建筑构造、建筑结构及施工等都对施工进度有很大影响。(5)组织管理的影响工业建筑的管理包含技术...
