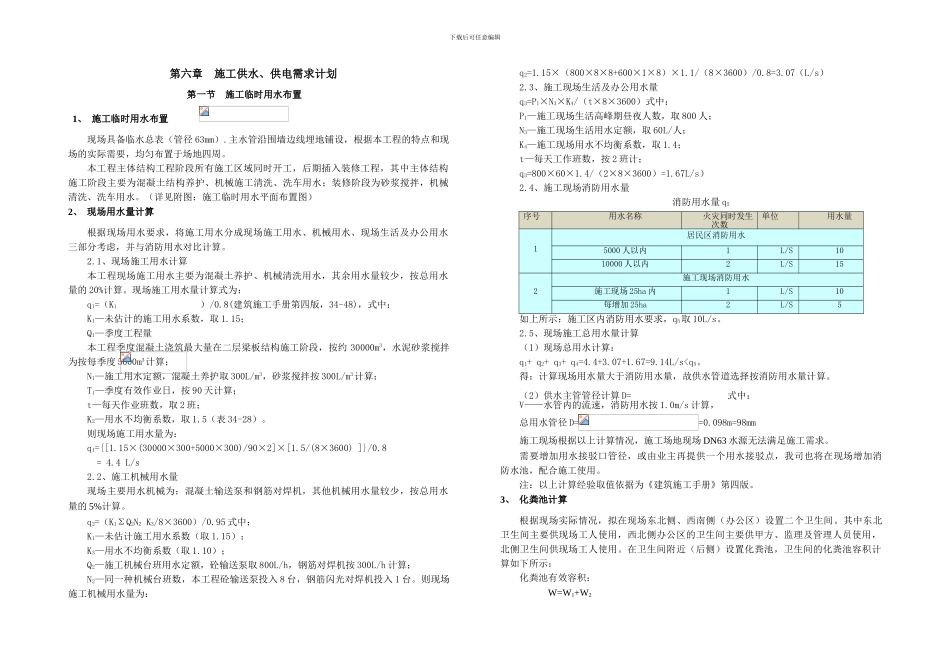

下载后可任意编辑第六章 施工供水、供电需求计划第一节 施工临时用水布置1、 施工临时用水布置现场具备临水总表(管径 63mm)
主水管沿围墙边线埋地铺设,根据本工程的特点和现场的实际需要,均匀布置于场地四周
本工程主体结构工程阶段所有施工区域同时开工,后期插入装修工程,其中主体结构施工阶段主要为混凝土结构养护、机械施工清洗、洗车用水;装修阶段为砂浆搅拌,机械清洗、洗车用水
(详见附图:施工临时用水平面布置图)2、 现场用水量计算根据现场用水要求,将施工用水分成现场施工用水、机械用水、现场生活及办公用水三部分考虑,并与消防用水对比计算
1、现场施工用水计算本工程现场施工用水主要为混凝土养护、机械清洗用水,其余用水量较少,按总用水量的 20%计算
现场施工用水量计算式为:q1=(K1 )/0
8(建筑施工手册第四版,34-48),式中:K1—未估计的施工用水系数,取 1
15;Q1—季度工程量本工程季度混凝土浇筑最大量在二层梁板结构施工阶段,按约 30000m3,水泥砂浆搅拌为按每季度 5000m3计算;N1—施工用水定额,混凝土养护取 300L/m3,砂浆搅拌按 300L/m3计算; T1—季度有效作业日,按 90 天计算;t—每天作业班数,取 2 班;K2—用水不均衡系数,取 1
5(表 34-28)
则现场施工用水量为:q1={[1
15×(30000×300+5000×300)/90×2]×[1
5/(8×3600) ]}/0
4 L/s2
2、施工机械用水量现场主要用水机械为:混凝土输送泵和钢筋对焊机,其他机械用水量较少,按总用水量的 5%计算
q2=(K1ΣQ2N2 K3/8×3600)/0
95 式中:K1—未估计施工用水系数(取 1
15);K3—用水不均衡系数(取 1
10);Q2—施工机械台班用水定额,砼输送泵取 800L/h,钢筋对焊机按
