长输管道压力试验与通球扫线施工方案VIP免费

长输管道压力试验与通球扫线施工方案_第1页
1/10
长输管道压力试验与通球扫线施工方案_第2页
2/10
长输管道压力试验与通球扫线施工方案_第3页
3/10

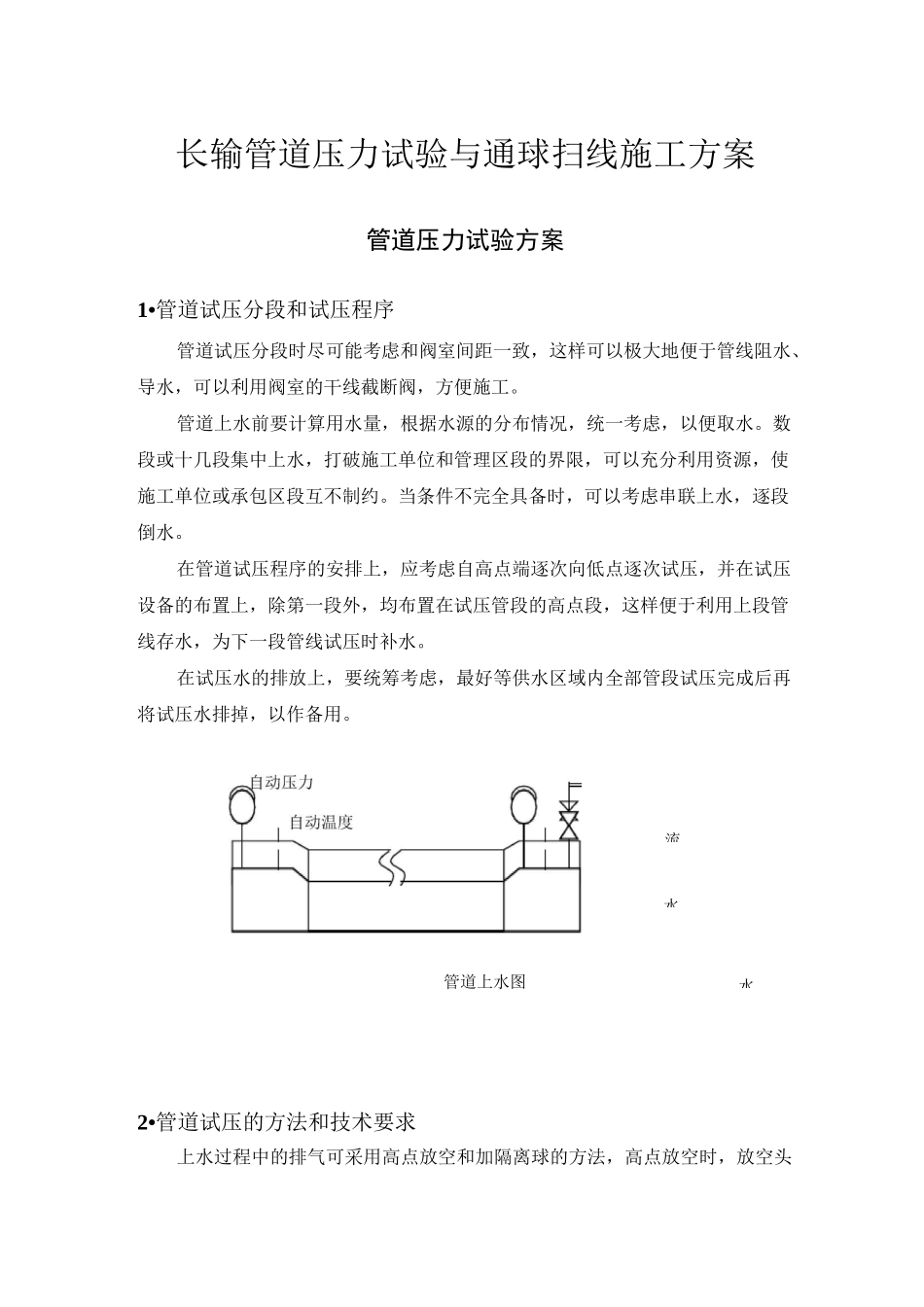

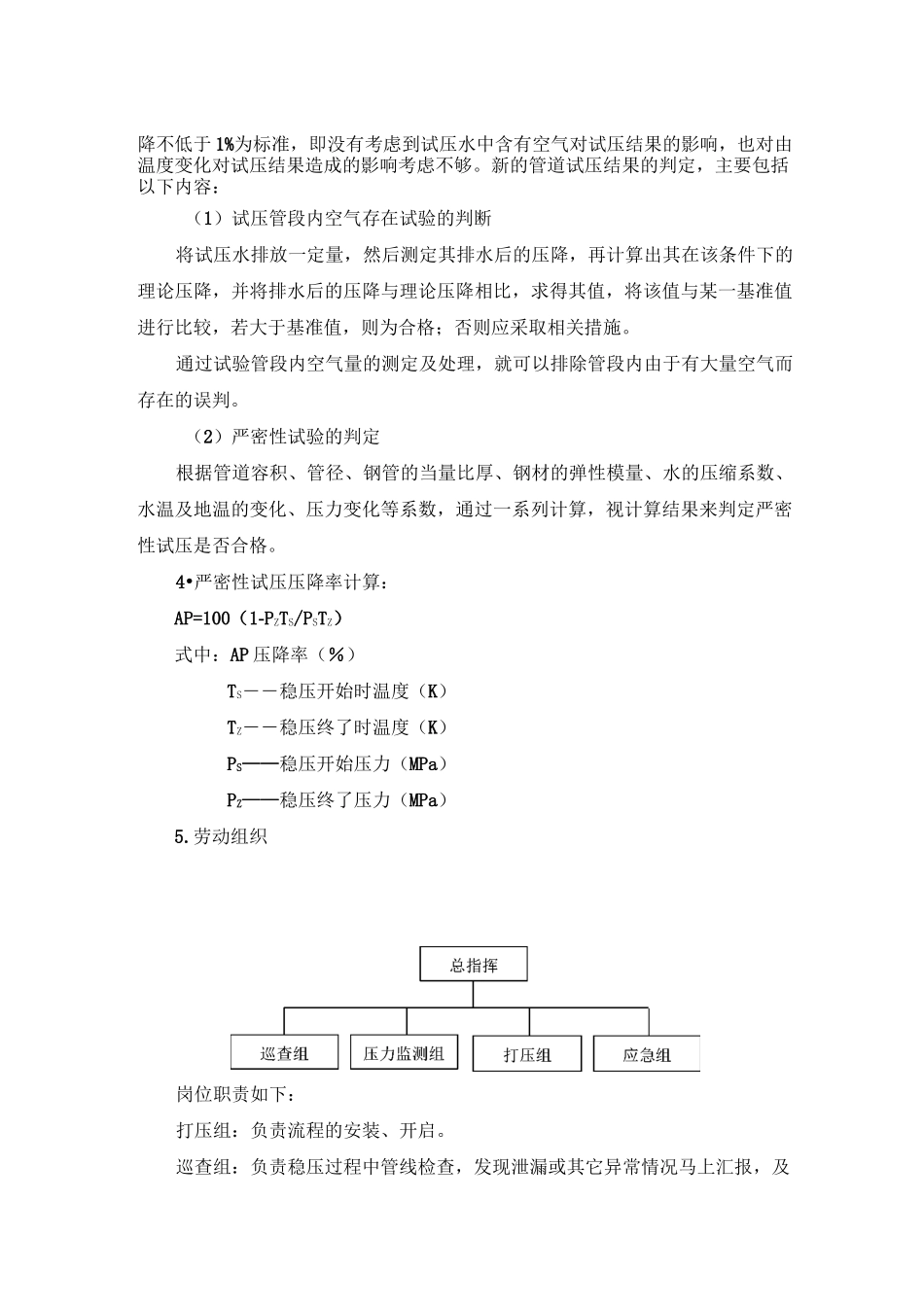

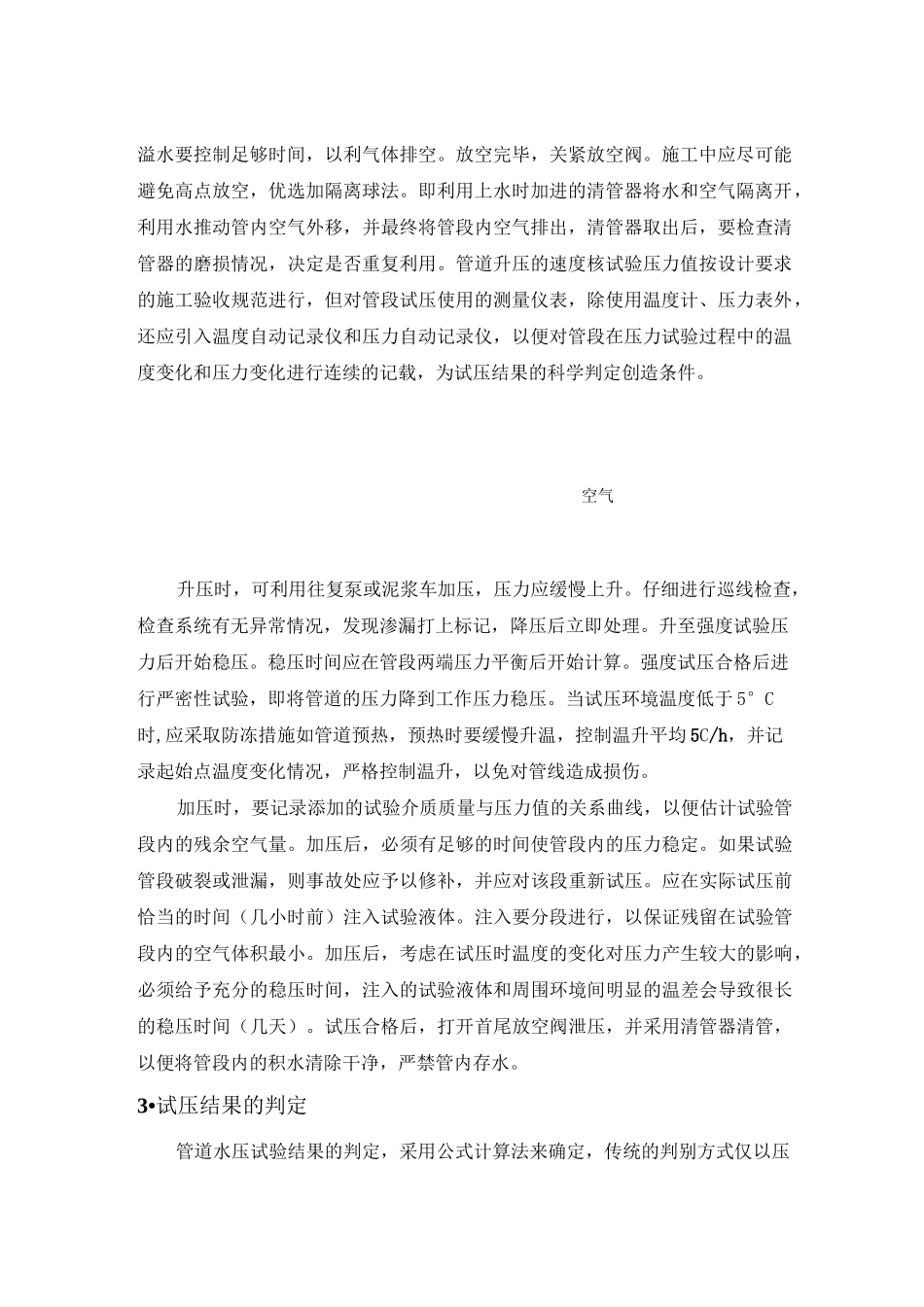

流水水长输管道压力试验与通球扫线施工方案管道压力试验方案1•管道试压分段和试压程序管道试压分段时尽可能考虑和阀室间距一致,这样可以极大地便于管线阻水、导水,可以利用阀室的干线截断阀,方便施工。管道上水前要计算用水量,根据水源的分布情况,统一考虑,以便取水。数段或十几段集中上水,打破施工单位和管理区段的界限,可以充分利用资源,使施工单位或承包区段互不制约。当条件不完全具备时,可以考虑串联上水,逐段倒水。在管道试压程序的安排上,应考虑自高点端逐次向低点逐次试压,并在试压设备的布置上,除第一段外,均布置在试压管段的高点段,这样便于利用上段管线存水,为下一段管线试压时补水。在试压水的排放上,要统筹考虑,最好等供水区域内全部管段试压完成后再将试压水排掉,以作备用。管道上水图2•管道试压的方法和技术要求上水过程中的排气可采用高点放空和加隔离球的方法,高点放空时,放空头溢水要控制足够时间,以利气体排空。放空完毕,关紧放空阀。施工中应尽可能避免高点放空,优选加隔离球法。即利用上水时加进的清管器将水和空气隔离开,利用水推动管内空气外移,并最终将管段内空气排出,清管器取出后,要检查清管器的磨损情况,决定是否重复利用。管道升压的速度核试验压力值按设计要求的施工验收规范进行,但对管段试压使用的测量仪表,除使用温度计、压力表外,还应引入温度自动记录仪和压力自动记录仪,以便对管段在压力试验过程中的温度变化和压力变化进行连续的记载,为试压结果的科学判定创造条件。空气升压时,可利用往复泵或泥浆车加压,压力应缓慢上升。仔细进行巡线检查,检查系统有无异常情况,发现渗漏打上标记,降压后立即处理。升至强度试验压力后开始稳压。稳压时间应在管段两端压力平衡后开始计算。强度试压合格后进行严密性试验,即将管道的压力降到工作压力稳压。当试压环境温度低于 5°C时,应采取防冻措施如管道预热,预热时要缓慢升温,控制温升平均 5C/h,并记录起始点温度变化情况,严格控制温升,以免对管线造成损伤。加压时,要记录添加的试验介质质量与压力值的关系曲线,以便估计试验管段内的残余空气量。加压后,必须有足够的时间使管段内的压力稳定。如果试验管段破裂或泄漏,则事故处应予以修补,并应对该段重新试压。应在实际试压前恰当的时间(几小时前)注入试验液体。注入要分段进行,以保证残留在试验管段内的空气体积最小。加压后,考虑在试压时温度的变化对压力产生较...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

长输管道压力试验与通球扫线施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
