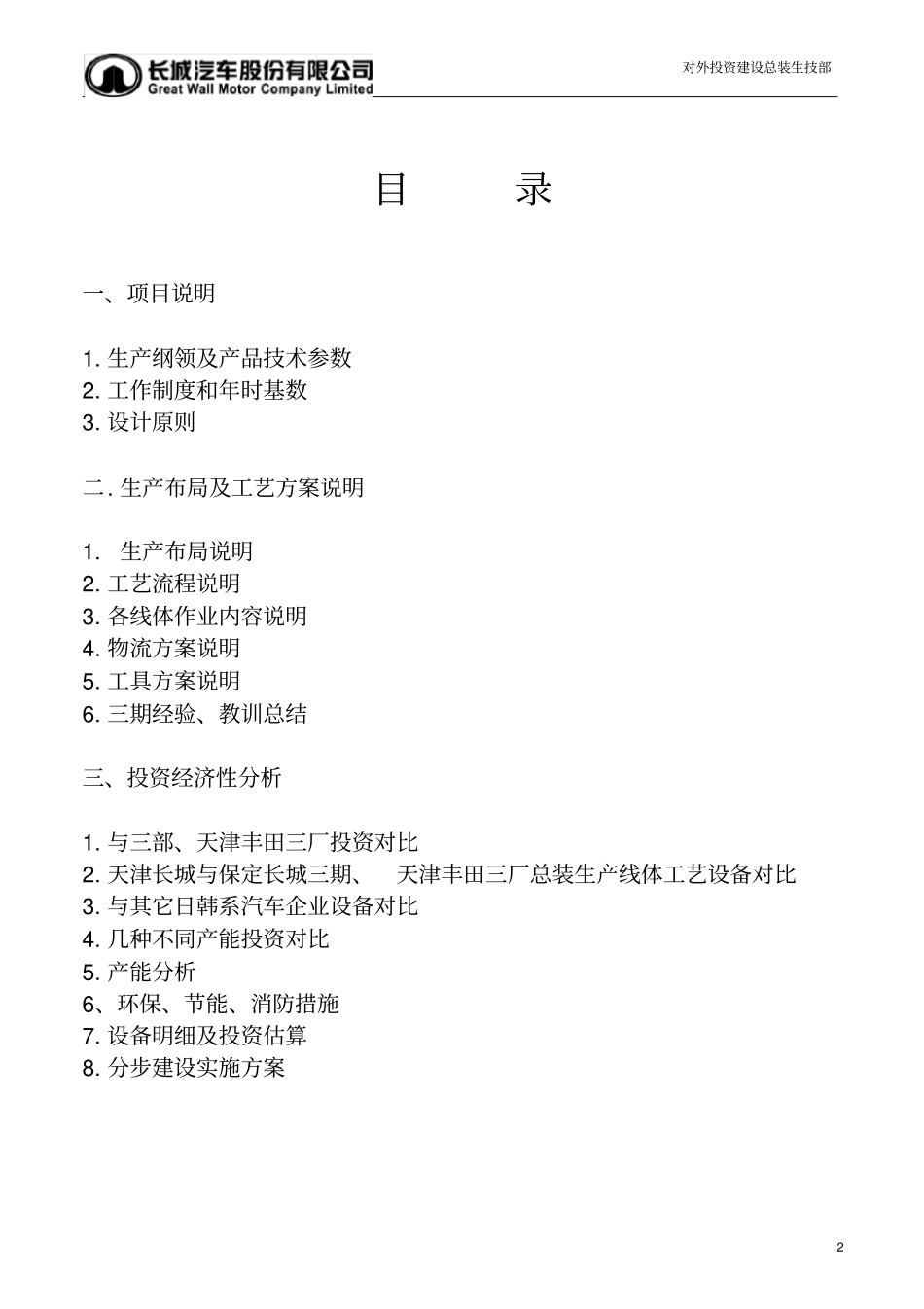

对外投资建设总装生技部1 天津长城汽车总装项目总装工艺初步分析报告编制:黄志勇2008-12-18 对外投资建设总装生技部2 目录一、项目说明1
生产纲领及产品技术参数2
工作制度和年时基数3
生产布局及工艺方案说明1
生产布局说明2
工艺流程说明3
各线体作业内容说明4
物流方案说明5
工具方案说明6
三期经验、教训总结三、投资经济性分析1
与三部、天津丰田三厂投资对比2
天津长城与保定长城三期、天津丰田三厂总装生产线体工艺设备对比3
与其它日韩系汽车企业设备对比4
几种不同产能投资对比5
产能分析6、环保、节能、消防措施7
设备明细及投资估算8
分步建设实施方案对外投资建设总装生技部3 一、项目说明1

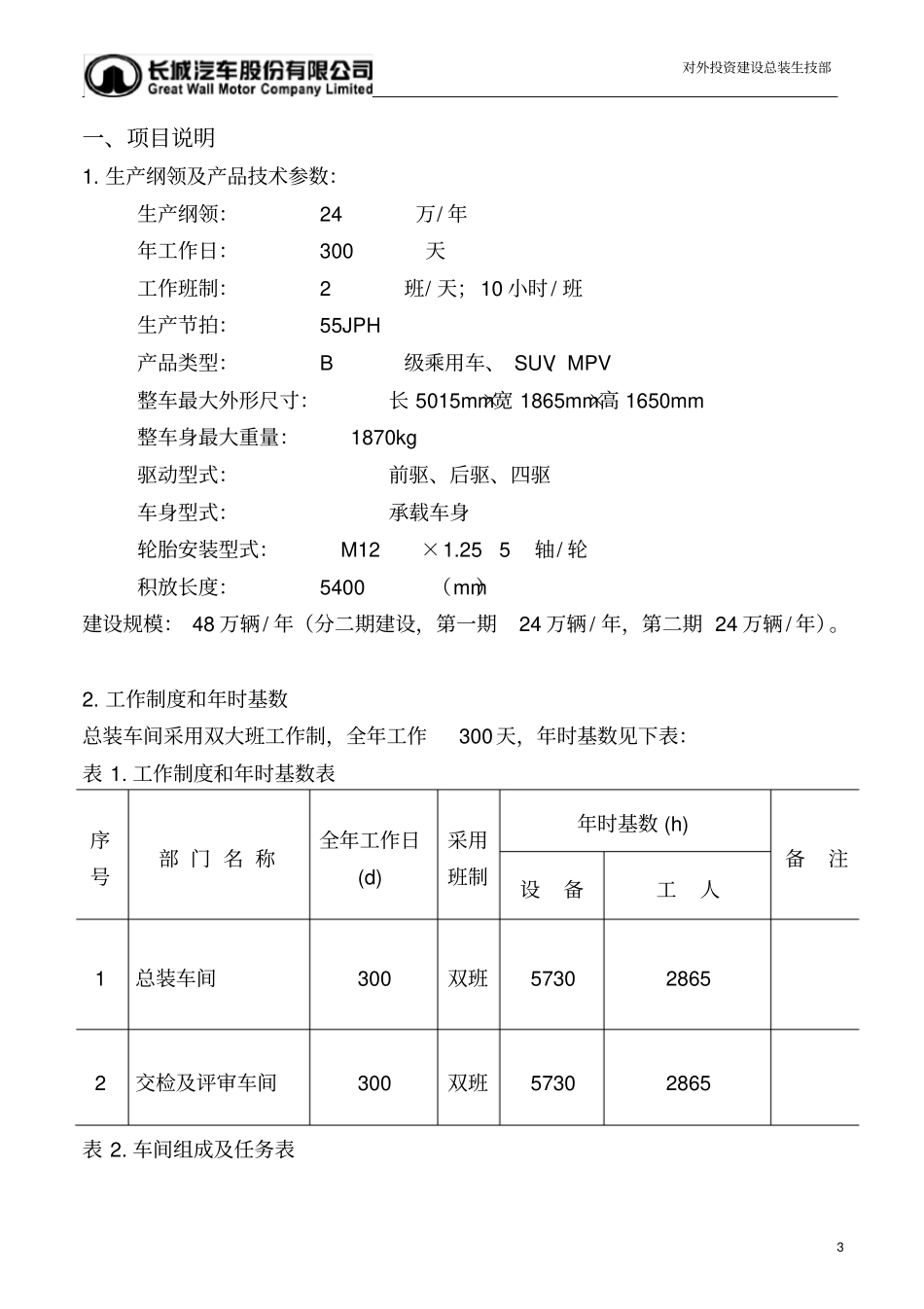

生产纲领及产品技术参数:生产纲领: 24万/ 年年工作日: 300天工作班制: 2班/ 天;10 小时/ 班生产节拍: 55JPH 产品类型: B级乘用车、 SUV、MPV 整车最大外形尺寸:长 5015mm×宽 1865mm×高 1650mm 整车身最大重量: 1870kg 驱动型式:前驱、后驱、四驱车身型式:承载车身轮胎安装型式: M12×1
25 5轴/ 轮积放长度: 5400(mm)建设规模: 48 万辆/ 年(分二期建设,第一期24 万辆/ 年,第二期 24 万辆/ 年)
工作制度和年时基数总装车间采用双大班工作制,全年工作300天,年时基数见下表:表 1
工作制度和年时基数表序号部 门 名 称全年工作日(d) 采用班制年时基数 (h) 备注设备工人1 总装车间300 双班5730 2865 2 交检及评审车间300 双班5730 2865 表 2
车间组成及任务表对外投资建设总装生技部4 序号项目担负任务车间组成备注1 总装车间承担年产 24 万辆乘用车(一期)的车身内饰装配、底盘装配、最终装配、整车安
