CKR1 更改物料价格 上文给大家介绍了使用MR21 更改物料价格,现在给大家介绍通过标准成本估算的方式来更改物料的价格
MR21 是直接更改单价, CK24 是在CK11N 或 CK40N 价格评估的基础上的价格核发, 两者相同点都是更改物料价格, 不同在CK24 记录价格评估, 价格评估在做 CO-PA 时需要用到
因此,CK24 一般是和 CK11N 合用,利用CK11N 计算储存,然后 CK24 标记和发布
此外,需要注意一点,直接更改原材料的价格,并不会影响和改变生产使用到该物料的产品的价格
留意 SAP 中关于标准价格的帮助中的说明:标准价格在上线时应该输入一个极小价格如 1/1000 元
否则当然你输入的50 元标准价格被发布出去用于存货的计价
把你想要的价格放在Plan price 1,不过这个要结合你们在OKKN 里的Strategy sequence 的配置,如果 Plan price1 是放在Priority 1 的位置,那么你在用CK11N 做 COST ESTIMATE 重新估算的时候会首取 Plan price 1 的值
如果希望多次估算标记和发布的,可以将当月该估算和更新标记删除

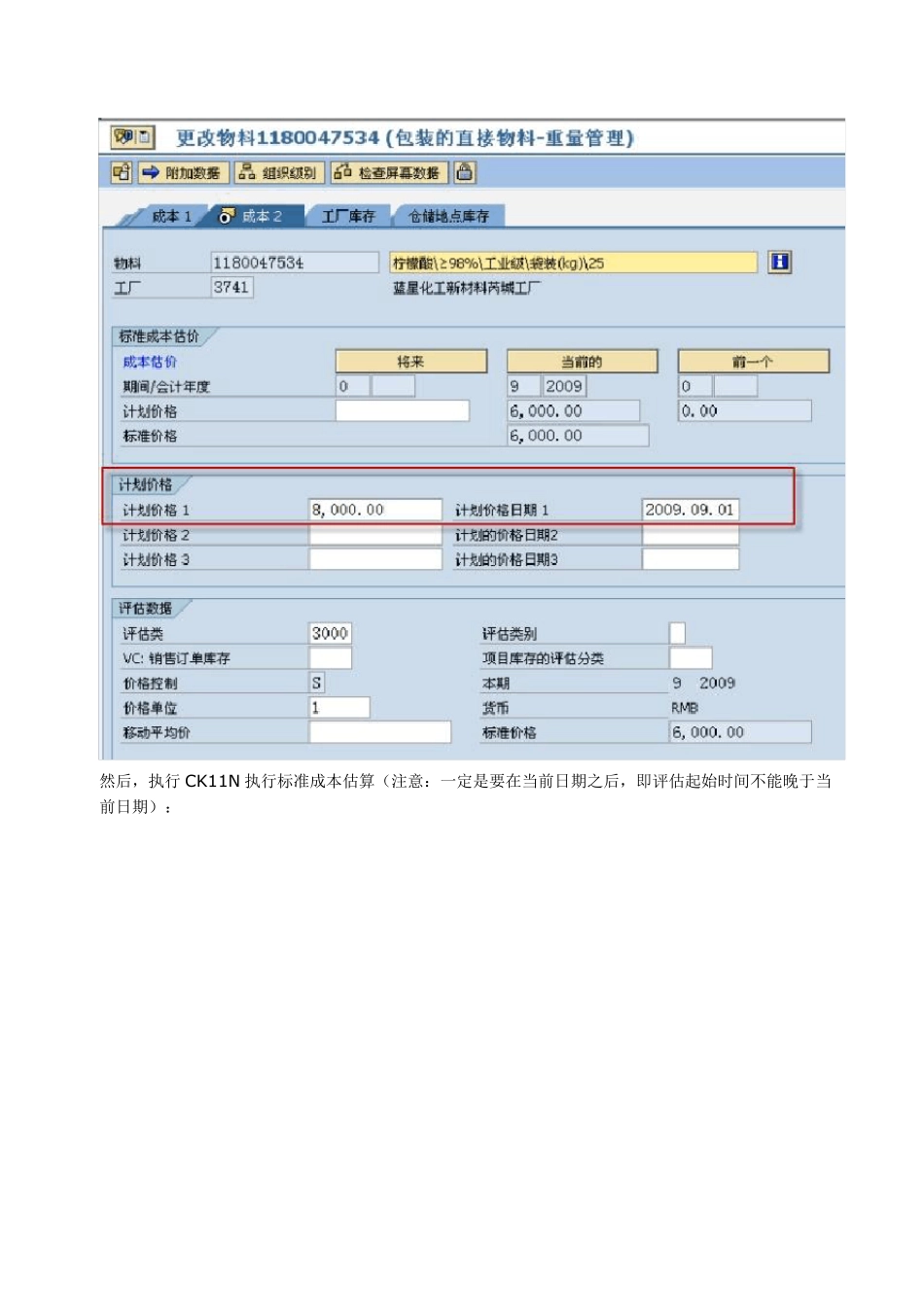

现在,我要将物料1180047534 的价格从 6000 元/T 更新为 8000 元/T,先 MM03 查看物料价格: 然后,我将计划价格更改为 8000: 然后,执行CK11N 执行标准成本估算(注意:一定是要在当前日期之后,即评估起始时间不能晚于当前日期): 由于该物料在当前期间已经有了标准成本,而且已经发布,因此系统提示错误: 因此,先要CKR1 删除该物料的标准成本评估: 然后,再重新执行标准成本估算 CK11N: 估算结果如下: 然后 CK24 标记和发布该物料的标准成本: 标记完毕之后,查看物料主数据: 计划价格已经更新了
然后点击“发布”的按钮
