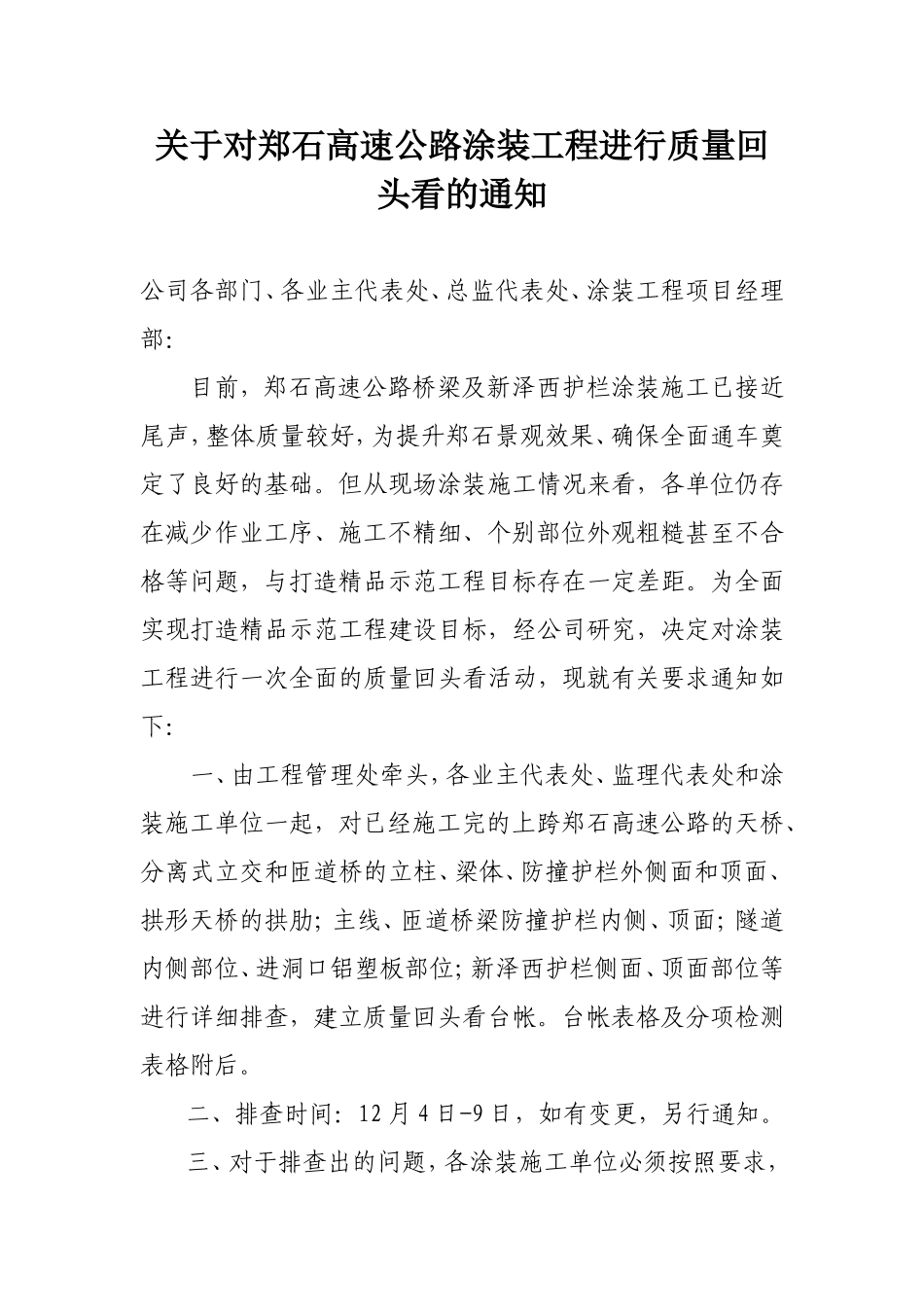

关于对郑石高速公路涂装工程进行质量回头看的通知公司各部门、各业主代表处、总监代表处、涂装工程项目经理部:目前,郑石高速公路桥梁及新泽西护栏涂装施工已接近尾声,整体质量较好,为提升郑石景观效果、确保全面通车奠定了良好的基础
但从现场涂装施工情况来看,各单位仍存在减少作业工序、施工不精细、个别部位外观粗糙甚至不合格等问题,与打造精品示范工程目标存在一定差距
为全面实现打造精品示范工程建设目标,经公司研究,决定对涂装工程进行一次全面的质量回头看活动,现就有关要求通知如下:一、由工程管理处牵头,各业主代表处、监理代表处和涂装施工单位一起,对已经施工完的上跨郑石高速公路的天桥、分离式立交和匝道桥的立柱、梁体、防撞护栏外侧面和顶面、拱形天桥的拱肋;主线、匝道桥梁防撞护栏内侧、顶面;隧道内侧部位、进洞口铝塑板部位;新泽西护栏侧面、顶面部位等进行详细排查,建立质量回头看台帐
台帐表格及分项检测表格附后
二、排查时间:12月4日-9日,如有变更,另行通知
三、对于排查出的问题,各涂装施工单位必须按照要求,由专人负责限期完成,否则将按照台帐中施工单位保证金数额进行罚款或施工帮扶,所需费用从涂装施工单位计量中扣除
四、各业主代表处、监理代表处和涂装施工单位要高度重视此项工作,监理单位要安排专人督促此项工作的落实,各涂装施工单位项目经理和技术负责人必须在现场,同时要留足整修返工处理所需人员,并在接到通知后立即开展自查自纠工作
五、对工作松懈、敷衍了事、责任心不强、落实不到位的单位和人员,公司将按照有关规定严厉处罚
六、由于在涂装过程中部分项目进行了变更,现要求对涂装工程清单项目及变更项目工程数量进行统计汇总,汇总内容详见附三表格
该表格必须由总监代表处、业主代表处审核签字后,于2007年12月5日前报送工程管理处,并将电子版发送至lqb407@163
特此通知附一:桥梁及新泽西护栏涂装工程
