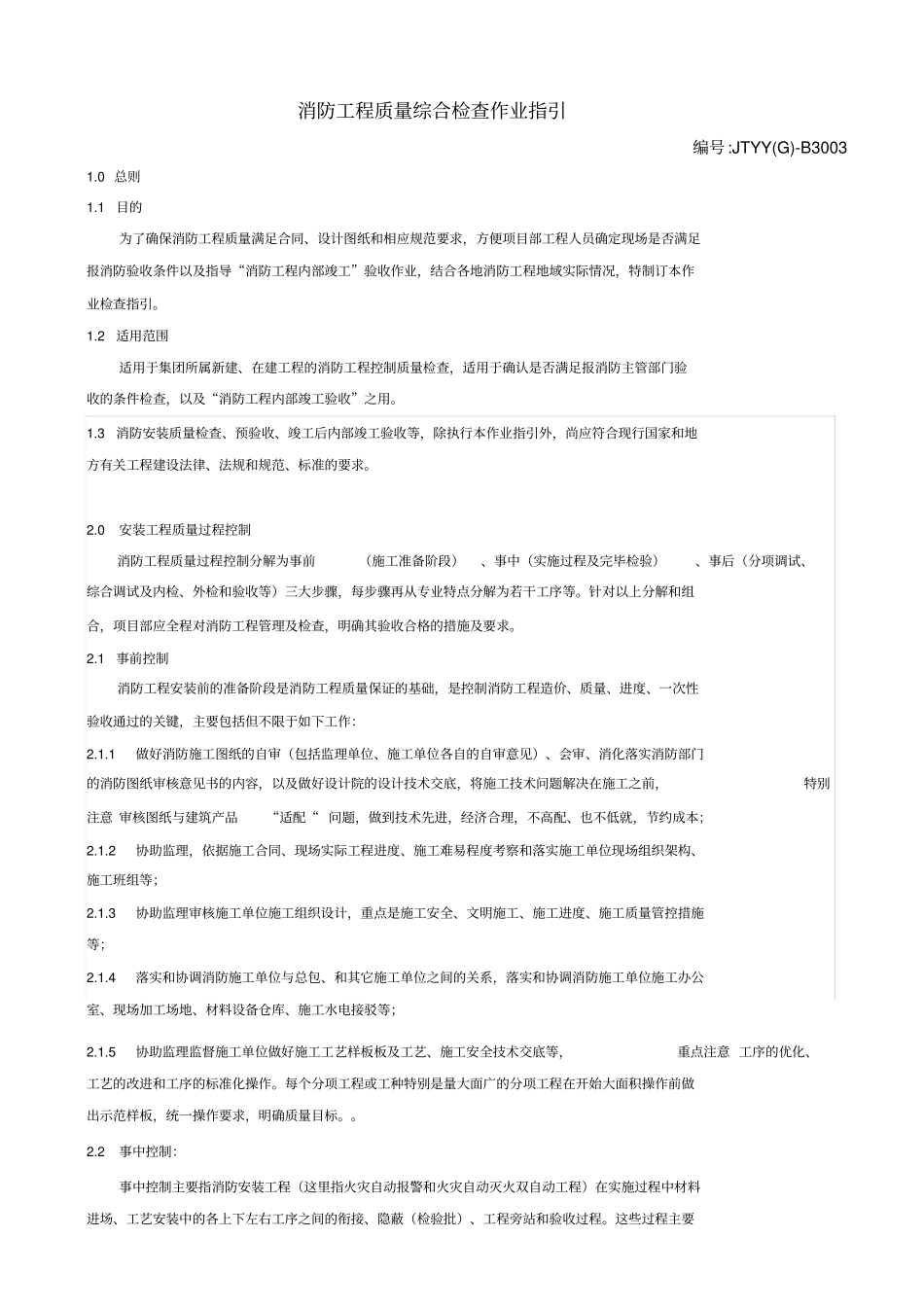

1 目的消防工程质量综合检查作业指引编号:JTYY(G)-B3003 为了确保消防工程质量满足合同、设计图纸和相应规范要求,方便项目部工程人员确定现场是否满足报消防验收条件以及指导“消防工程内部竣工”验收作业,结合各地消防工程地域实际情况,特制订本作业检查指引
2 适用范围适用于集团所属新建、在建工程的消防工程控制质量检查,适用于确认是否满足报消防主管部门验收的条件检查,以及“消防工程内部竣工验收”之用
3 消防安装质量检查、预验收、竣工后内部竣工验收等,除执行本作业指引外,尚应符合现行国家和地方有关工程建设法律、法规和规范、标准的要求
0 安装工程质量过程控制消防工程质量过程控制分解为事前(施工准备阶段)、事中(实施过程及完毕检验)、事后(分项调试、综合调试及内检、外检和验收等)三大步骤,每步骤再从专业特点分解为若干工序等
针对以上分解和组合,项目部应全程对消防工程管理及检查,明确其验收合格的措施及要求
1 事前控制消防工程安装前的准备阶段是消防工程质量保证的基础,是控制消防工程造价、质量、进度、一次性验收通过的关键,主要包括但不限于如下工作:2
1 做好消防施工图纸的自审(包括监理单位、施工单位各自的自审意见)、会审、消化落实消防部门的消防图纸审核意见书的内容,以及做好设计院的设计技术交底,将施工技术问题解决在施工之前,特别注意 审核图纸与建筑产品“适配“ 问题,做到技术先进,经济合理,不高配、也不低就,节约成本;2
2 协助监理,依据施工合同、现场实际工程进度、施工难易程度考察和落实施工单位现场组织架构、施工班组等;2
3 协助监理审核施工单位施工组织设计,重点是施工安全、文明施工、施工进度、施工质量管控措施等;2
4 落实和协调消防施工单位与总包、和其它施工单位之间的关系,落实和协调消防施工单位施工办公室、现场加工场地
