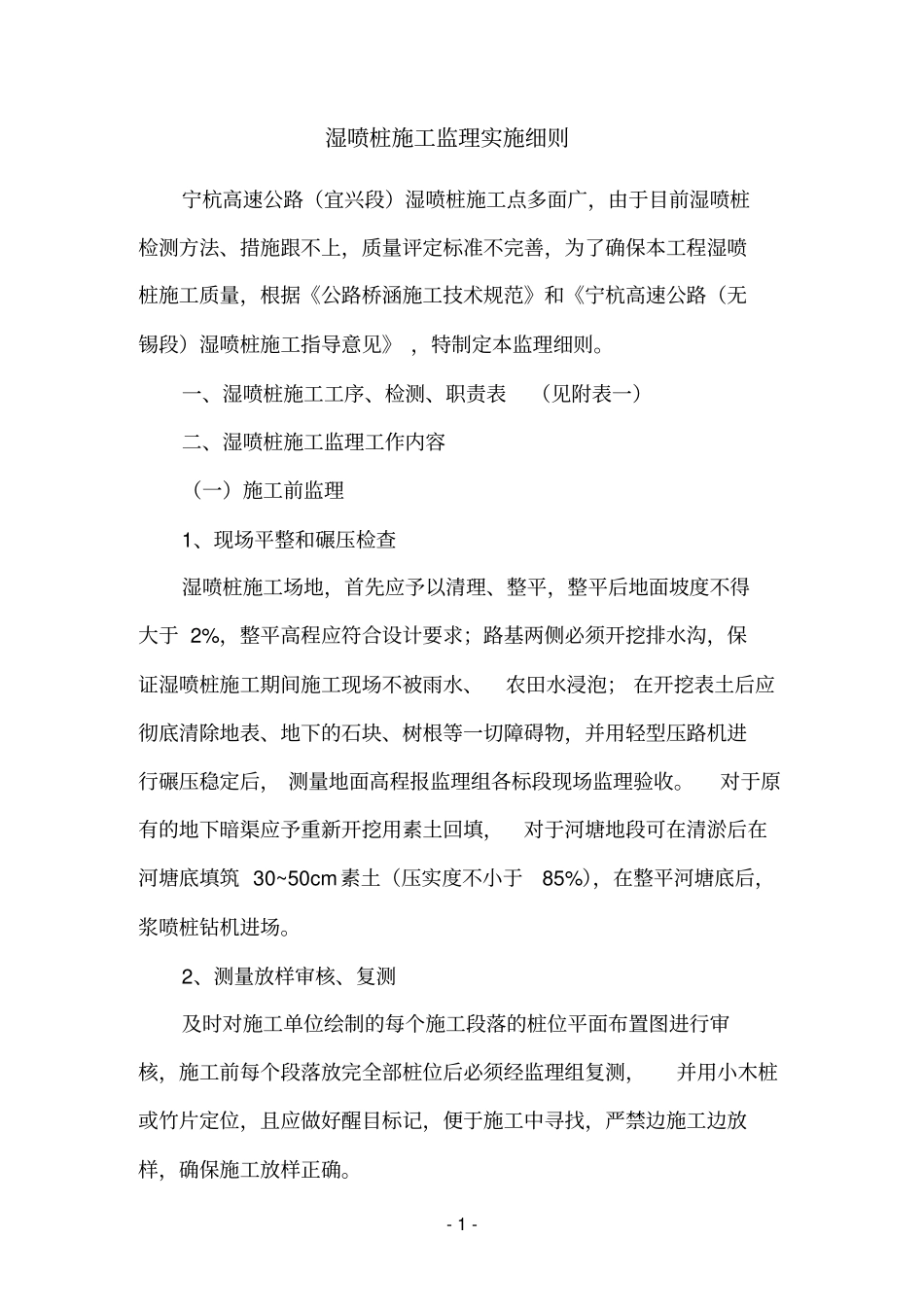

- 0 - 江苏省宁杭高速公路无锡市段工程项目监 理 实 施 细 则(湿喷桩)常州市交通建设监理咨询公司NH-JL-YX2驻地监理组二 OO 一年 十 一月 二十九 日经宁杭项目办批准, 现正式发布,请遵照执行- 1 - 湿喷桩施工监理实施细则宁杭高速公路(宜兴段)湿喷桩施工点多面广,由于目前湿喷桩检测方法、措施跟不上,质量评定标准不完善,为了确保本工程湿喷桩施工质量,根据《公路桥涵施工技术规范》和《宁杭高速公路(无锡段)湿喷桩施工指导意见》 ,特制定本监理细则。一、湿喷桩施工工序、检测、职责表(见附表一)二、湿喷桩施工监理工作内容(一)施工前监理1、现场平整和碾压检查湿喷桩施工场地,首先应予以清理、整平,整平后地面坡度不得大于 2%,整平高程应符合设计要求;路基两侧必须开挖排水沟,保证湿喷桩施工期间施工现场不被雨水、农田水浸泡; 在开挖表土后应彻底清除地表、地下的石块、树根等一切障碍物,并用轻型压路机进行碾压稳定后, 测量地面高程报监理组各标段现场监理验收。对于原有的地下暗渠应予重新开挖用素土回填,对于河塘地段可在清淤后在河塘底填筑 30~50cm素土(压实度不小于85%),在整平河塘底后,浆喷桩钻机进场。2、测量放样审核、复测及时对施工单位绘制的每个施工段落的桩位平面布置图进行审核,施工前每个段落放完全部桩位后必须经监理组复测,并用小木桩或竹片定位,且应做好醒目标记,便于施工中寻找,严禁边施工边放样,确保施工放样正确。- 2 - 3、机械设备的检查认真检查每台湿喷桩机组的主要技术性能(包括喷钻机的加固深度、成桩直径、钻机钻速、提升速度等,湿喷桩水泥浆的压力泵的压力和泵送能力),确保所用的湿喷桩机型能满足该施工段的施工要求。机械尽量采用粉喷桩改装机型,其钻头最下面两个片间距应不小于5cm,叶片角度不大于 20° ,如采用其它钻机,其下面叶片数量不得少于 4 片,每个叶片的间距采用不等距, 且下面的间距应小于上面叶片的间距, 同时为了保证叶片的粉碎效果,叶片上应焊接一定数量的钢筋。每台湿喷桩机必须配备能够自动记录、打印处理深度、每0.1~0.25m 水泥浆用量、复搅深度、水泥浆比重的电脑监测记录装置(其应能打印每根桩施工中钻头每次下钻深度及提升高度的全过程记录和水泥浆段浆量和水泥浆比重) 。监测装置必须安装密度仪,密度仪坏了,立即停工,无密度仪不允许开工。监测装置以及电流表、压力表必须经有资质部门重新计量、标定...
