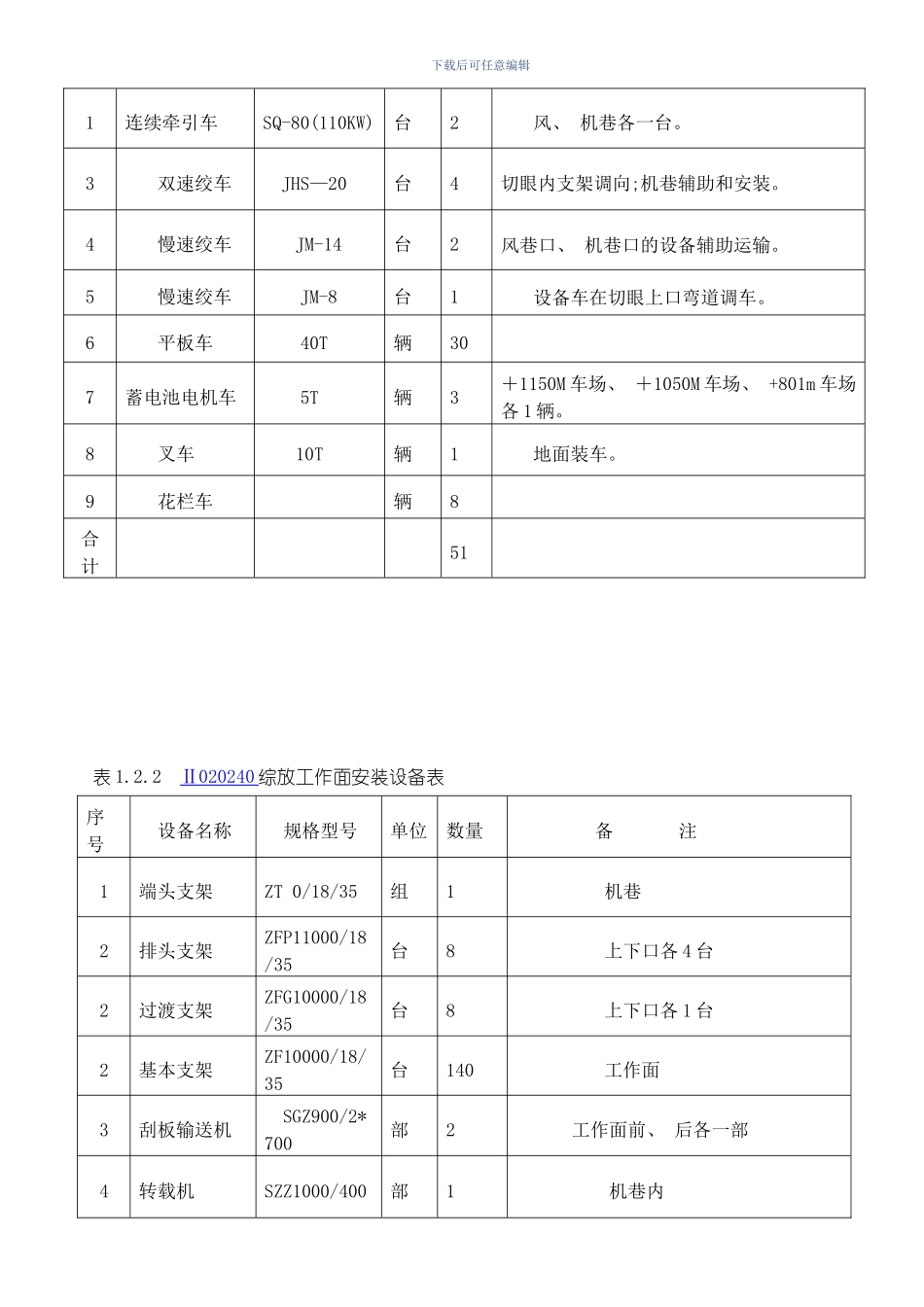

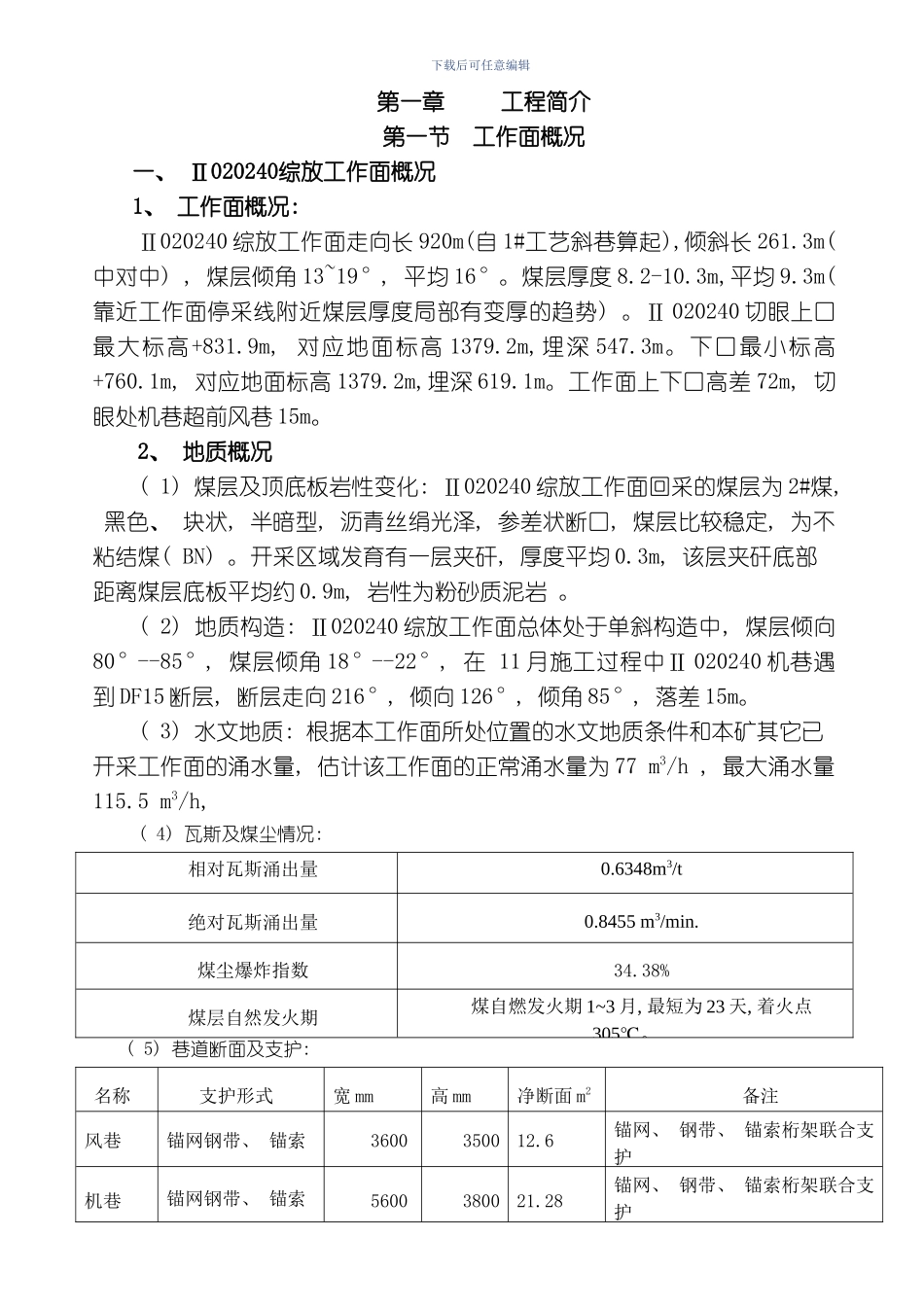

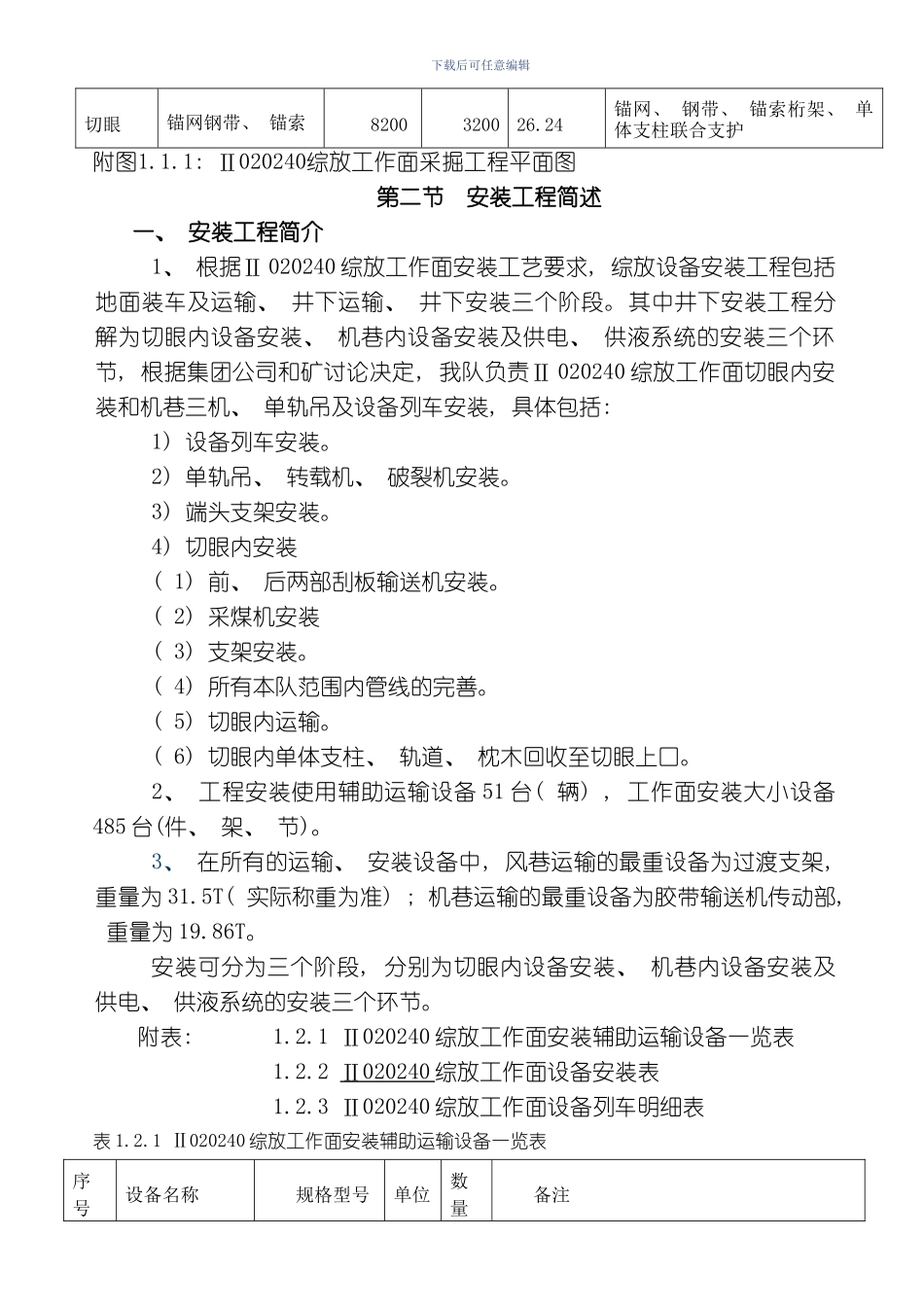

下载后可任意编辑第一章 工程简介第一节 工作面概况一、 Ⅱ020240综放工作面概况1、 工作面概况: Ⅱ020240 综放工作面走向长 920m(自 1#工艺斜巷算起),倾斜长 261.3m( 中对中) , 煤层倾角 13~19°, 平均 16°。煤层厚度 8.2-10.3m,平均 9.3m( 靠近工作面停采线附近煤层厚度局部有变厚的趋势) 。Ⅱ 020240 切眼上口最大标高+831.9m, 对应地面标高 1379.2m,埋深 547.3m。下口最小标高+760.1m, 对应地面标高 1379.2m,埋深 619.1m。工作面上下口高差 72m, 切眼处机巷超前风巷 15m。2、 地质概况( 1) 煤层及顶底板岩性变化: Ⅱ020240 综放工作面回采的煤层为 2#煤, 黑色、 块状, 半暗型, 沥青丝绢光泽, 参差状断口, 煤层比较稳定, 为不粘结煤( BN) 。开采区域发育有一层夹矸, 厚度平均 0.3m, 该层夹矸底部距离煤层底板平均约 0.9m, 岩性为粉砂质泥岩 。 ( 2) 地质构造: Ⅱ020240 综放工作面总体处于单斜构造中, 煤层倾向80°--85°, 煤层倾角 18°--22°, 在 11 月施工过程中Ⅱ 020240 机巷遇到 DF15 断层, 断层走向 216°, 倾向 126°, 倾角 85°, 落差 15m。( 3) 水文地质: 根据本工作面所处位置的水文地质条件和本矿其它已开采工作面的涌水量, 估计该工作面的正常涌水量为 77 m3/h , 最大涌水量115.5 m3/h, ( 4) 瓦斯及煤尘情况: 相对瓦斯涌出量0.6348m3/t绝对瓦斯涌出量0.8455 m3/min.煤尘爆炸指数34.38%煤层自然发火期煤自燃发火期 1~3 月, 最短为 23 天, 着火点305℃。( 5) 巷道断面及支护: 名称支护形式宽 mm高 mm净断面 m2备注风巷锚网钢带、 锚索3600350012.6锚网、 钢带、 锚索桁架联合支护机巷锚网钢带、 锚索5600380021.28锚网、 钢带、 锚索桁架联合支护下载后可任意编辑切眼锚网钢带、 锚索8200320026.24锚网、 钢带、 锚索桁架、 单体支柱联合支护附图1.1.1: Ⅱ020240综放工作面采掘工程平面图第二节 安装工程简述一、 安装工程简介1、 根据Ⅱ 020240 综放工作面安装工艺要求, 综放设备安装工程包括地面装车及运输、 井下运输、 井下安装三个阶段。其中井下安装工程分解为切眼内设备安装、 机巷内设备安装及供电、 供液系统的安装三个环节, 根据集团公司和矿讨论决定, 我队负责Ⅱ 020240 综放工作面切眼内安装和机巷三机、 单轨吊及设备列车安装, 具体包括: 1) 设备列车安装。2) 单轨吊、 转载机...
