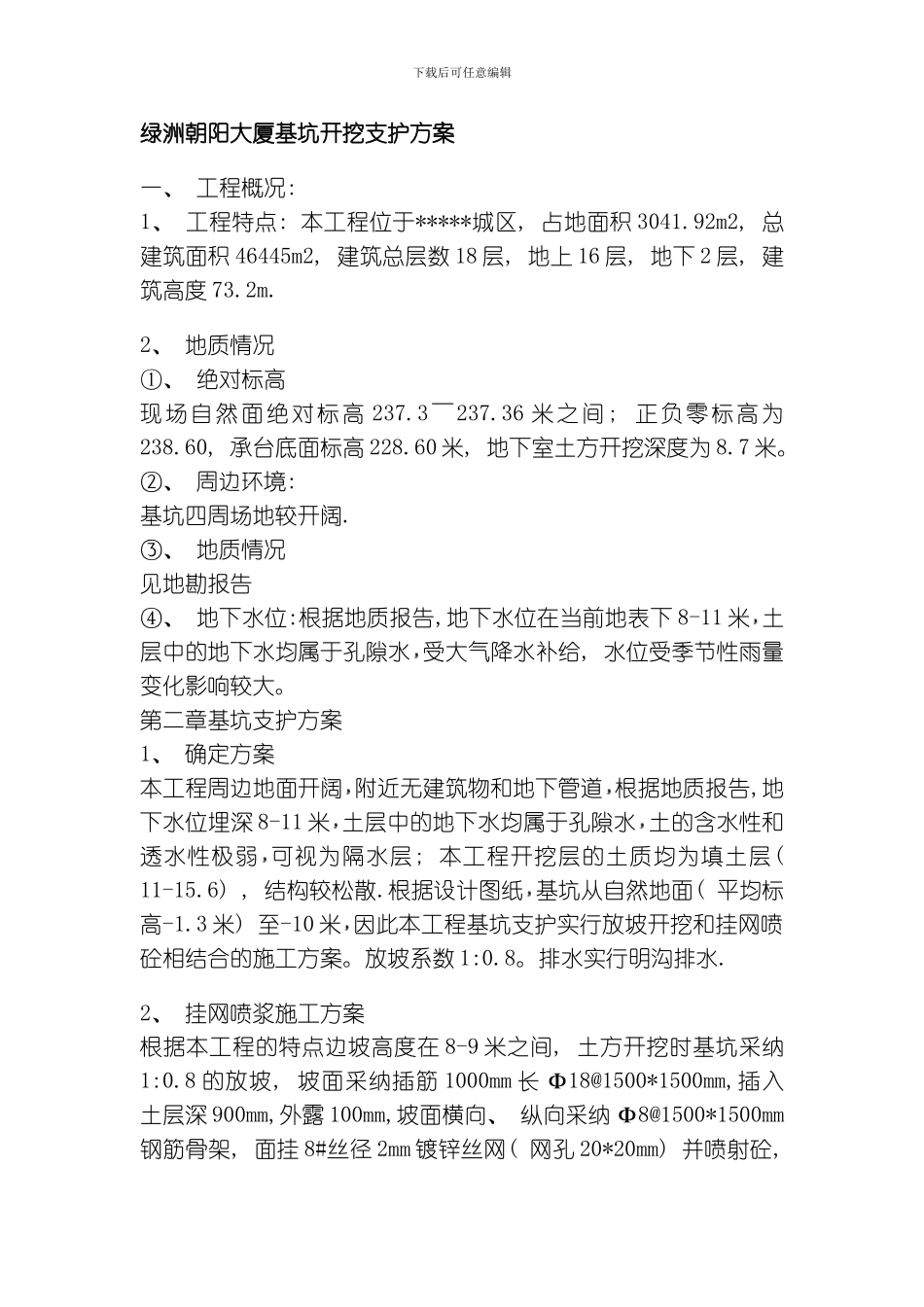

下载后可任意编辑绿洲朝阳大厦基坑开挖支护方案一、 工程概况: 1、 工程特点: 本工程位于*****城区, 占地面积 3041
92m2, 总建筑面积 46445m2, 建筑总层数 18 层, 地上 16 层, 地下 2 层, 建筑高度 73
2、 地质情况①、 绝对标高现场自然面绝对标高 237
36 米之间; 正负零标高为238
60, 承台底面标高 228
60 米, 地下室土方开挖深度为 8
②、 周边环境:基坑四周场地较开阔
③、 地质情况见地勘报告④、 地下水位:根据地质报告,地下水位在当前地表下 8-11 米 土层中的地下水均属于孔隙水 受大气降水补给, 水位受季节性雨量变化影响较大
第二章基坑支护方案1、 确定方案本工程周边地面开阔 附近无建筑物和地下管道 根据地质报告,地下水位埋深 8-11 米 土层中的地下水均属于孔隙水 土的含水性和透水性极弱 可视为隔水层; 本工程开挖层的土质均为填土层( 11-15
6) , 结构较松散
根据设计图纸 基坑从自然地面( 平均标高-1
3 米) 至-10 米 因此本工程基坑支护实行放坡开挖和挂网喷砼相结合的施工方案
放坡系数 1:0
排水实行明沟排水
2、 挂网喷浆施工方案根据本工程的特点边坡高度在 8-9 米之间, 土方开挖时基坑采纳1:0

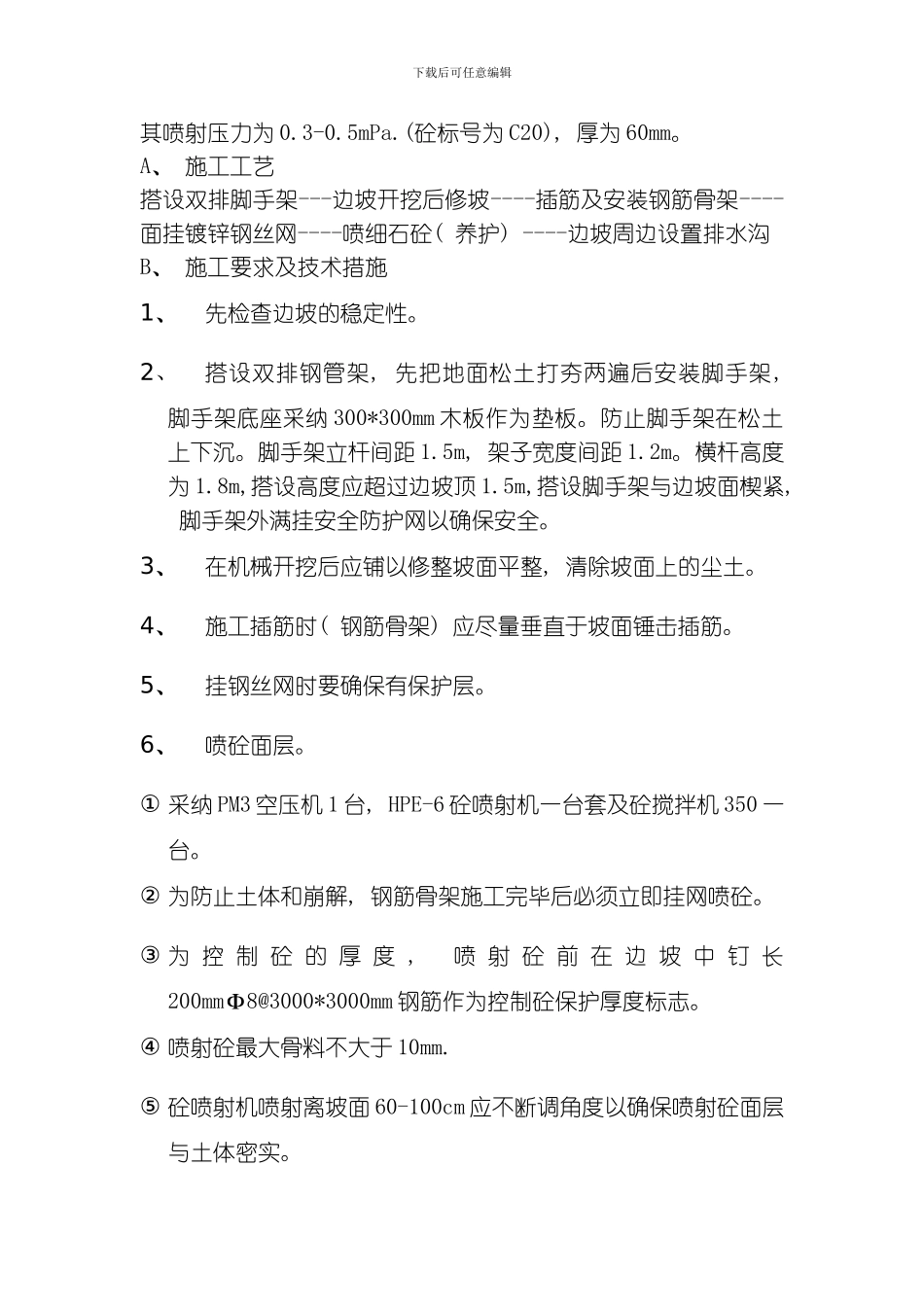

8 的放坡, 坡面采纳插筋 1000mm 长 Ф18@1500*1500mm,插入土层深 900mm,外露 100mm,坡面横向、 纵向采纳 Ф8@1500*1500mm钢筋骨架, 面挂 8#丝径 2mm 镀锌丝网( 网孔 20*20mm) 并喷射砼, 下载后可任意编辑其喷射压力为 0
(砼标号为 C20), 厚为 60mm

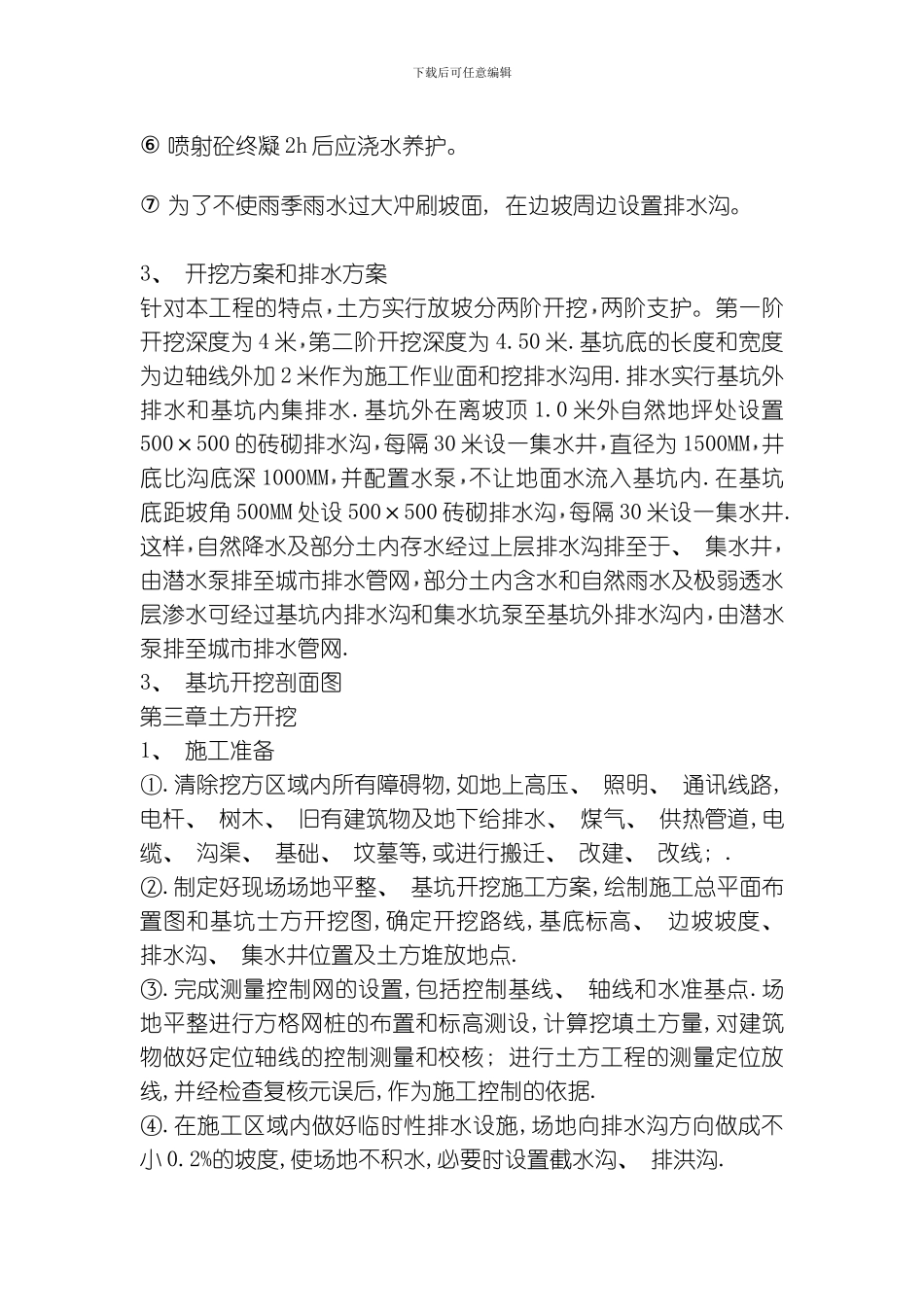

A、 施工工艺搭设双排脚手架---边坡开挖后修坡----插筋及安装钢筋骨架----面挂镀锌钢丝网----喷细
