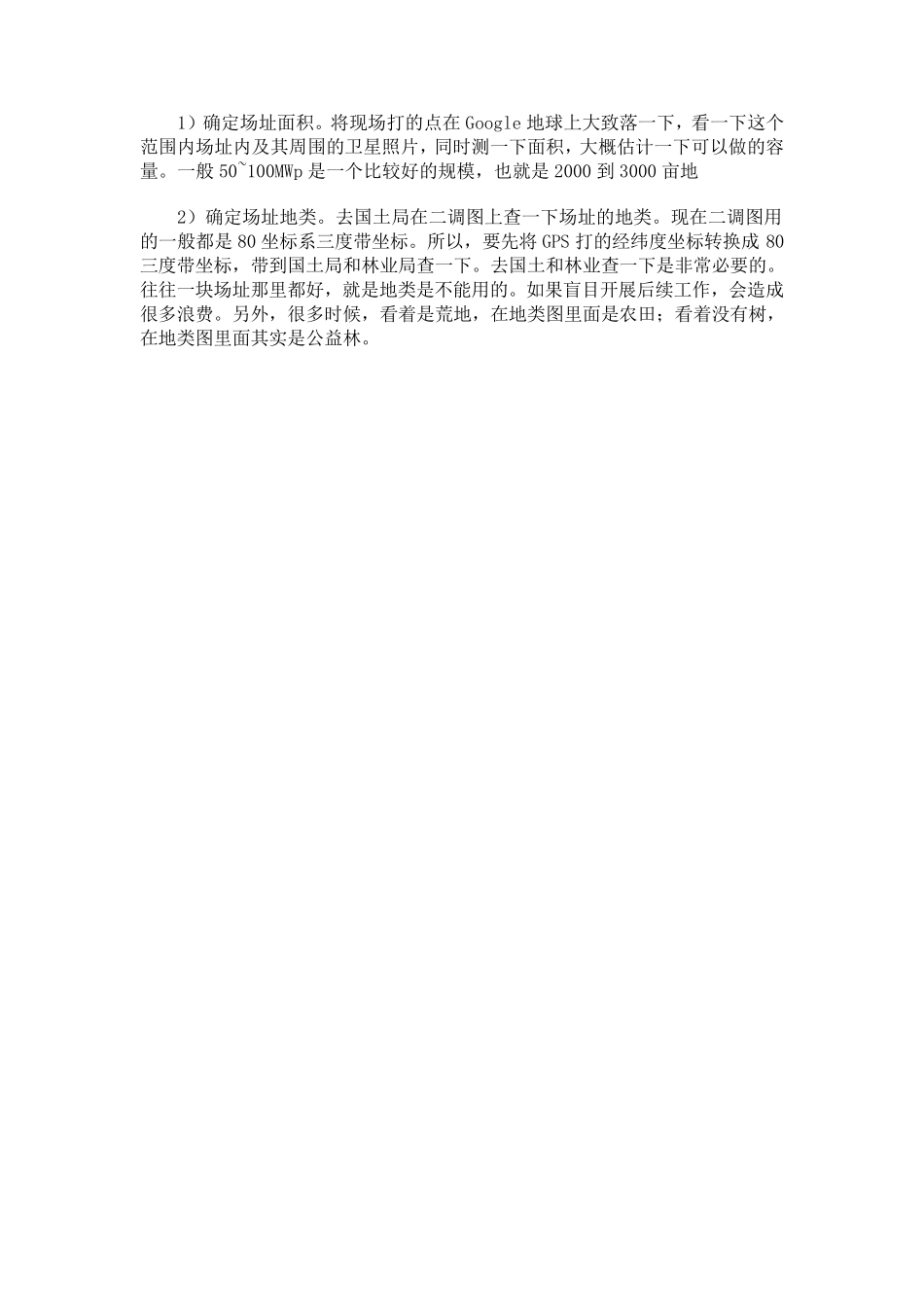

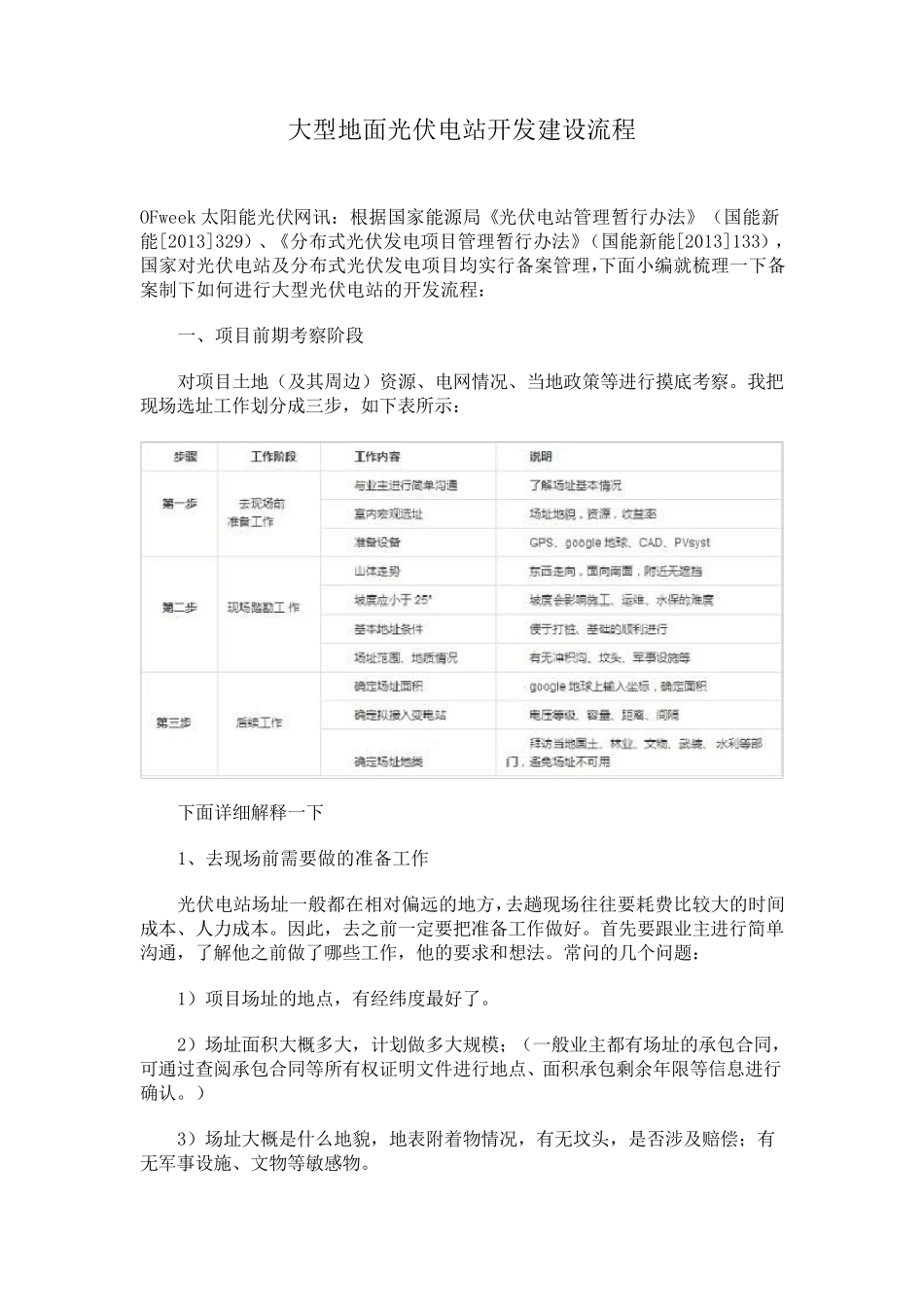

大型地面光伏电站开发建设流程 OFweek 太阳能光伏网讯:根据国家能源局《光伏电站管理暂行办法》(国能新能[2013]329)、《分布式光伏发电项目管理暂行办法》(国能新能[2013]133),国家对光伏电站及分布式光伏发电项目均实行备案管理,下面小编就梳理一下备案制下如何进行大型光伏电站的开发流程: 一、项目前期考察阶段 对项目土地(及其周边)资源、电网情况、当地政策等进行摸底考察。我把现场选址工作划分成三步,如下表所示: 下面详细解释一下 1、去现场前需要做的准备工作 光伏电站场址一般都在相对偏远的地方,去趟现场往往要耗费比较大的时间成本、人力成本。因此,去之前一定要把准备工作做好。首先要跟业主进行简单沟通,了解他之前做了哪些工作,他的要求和想法。常问的几个问题: 1)项目场址的地点,有经纬度最好了。 2)场址面积大概多大,计划做多大规模 ; (一般业主都有场址的承 包 合 同 ,可 通过 查 阅 承 包 合 同 等所有权 证 明 文 件 进行地点、面积承 包 剩 余 年 限 等信 息 进行确 认 。) 3)场址大概是 什 么 地貌 ,地表附 着 物 情况,有无 坟 头 ,是 否 涉 及赔 偿 ; 有无 军 事 设施 、文 物 等敏 感 物 。 场 址 附 近 是 否 有 可 接 入 的 变 电 站 , 距 离 多 少 , 多 大 电 压 等 级 , 容 量 是 多 少 ,有 无 间 隔 ; ( 一 般 接 入 110KV 变 电 站 的 低 压 侧 或 者 35KV 高 压 侧 为 宜 , 距 离 最 好不 要 超 过 10 公 里 否 则 会 增 加 成 本 , 大 部 分 地 区 只 能 接 入 容 量 的 30%-50%。 ) 沟通 之 后 , 第 一 个 要 准 备 的 , 就 是 了 解 当 地 相 关 的 光 伏 政 策 。 比 如 , 国 家 给 该 省 的规 模 指 标 是 多 少 ? 该 省 对 光 伏 项 目 有 没 有 单 独 的 补 贴 政 策 ? 诸 如 此 类 的 政 策 , 尽量 多 了 解 一 些 。 如 果 能 了 解 到 项 目 所 在 地 是 否 有 建 成 项 目 , 收 益 如 何 ? 是 否 有 在建 的 项 目 , 进 展 到 什 么 程 度 , 就 更 好 了 。 最 后 , 一 套 耐 磨 耐 刮 的 衣 服 和 舒 适 的 运动鞋也是 必不 可 少...
