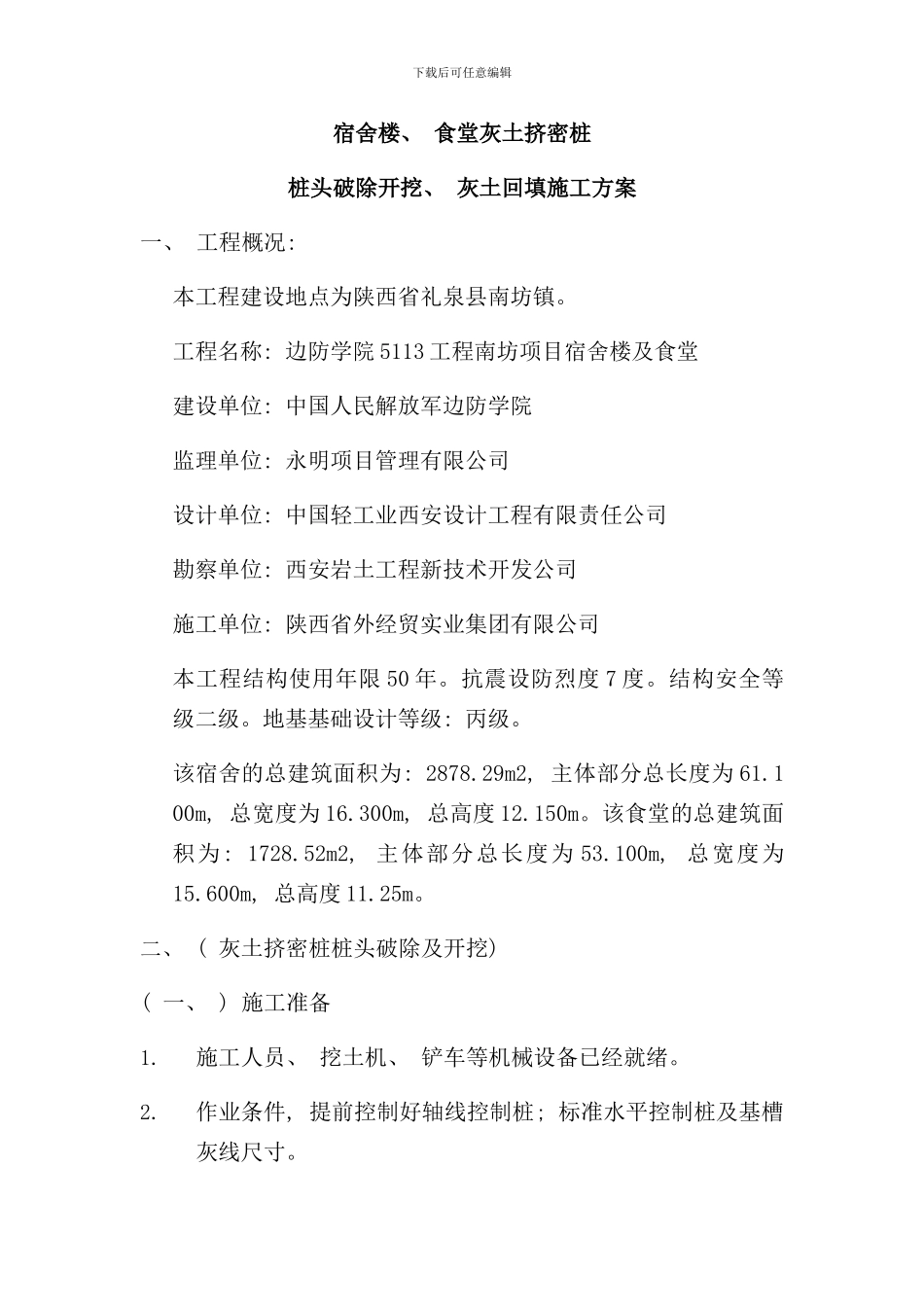

下载后可任意编辑宿舍楼、 食堂灰土挤密桩桩头破除开挖、 灰土回填施工方案一、 工程概况: 本工程建设地点为陕西省礼泉县南坊镇
工程名称: 边防学院 5113 工程南坊项目宿舍楼及食堂建设单位: 中国人民解放军边防学院监理单位: 永明项目管理有限公司设计单位: 中国轻工业西安设计工程有限责任公司勘察单位: 西安岩土工程新技术开发公司施工单位: 陕西省外经贸实业集团有限公司本工程结构使用年限 50 年
抗震设防烈度 7 度
结构安全等级二级
地基基础设计等级: 丙级
该宿舍的总建筑面积为: 2878
29m2, 主体部分总长度为 61
1 00m, 总宽度为 16
300m, 总高度 12
该食堂的总建筑面积为: 1728
52m2, 主体部分总长度为 53
100m, 总宽度为15
600m, 总高度 11
二、 ( 灰土挤密桩桩头破除及开挖) ( 一、 ) 施工准备1
施工人员、 挖土机、 铲车等机械设备已经就绪
作业条件, 提前控制好轴线控制桩; 标准水平控制桩及基槽灰线尺寸
下载后可任意编辑(二、) 操作工艺1
工艺流程: 开挖定位—挖掘机开挖破桩头—清理—人工开挖—人工清理—整平2
先采纳挖掘机把桩顶 300mm 以上的土方和桩头由南向北进行开挖, 为了不扰动原土层, 剩余 200mm 桩及桩间土挖掘机配合工清除, 破除及开挖的桩头及土堆放至指定位置
在挖机开挖的同时用人工进行配合开挖
破桩头, 挖机在破桩头时应注意控制好标高; 对无意破除较深的桩头在灰土垫层施工前采纳同比例的灰土进行修补压实
人工清理、 整平, 人工开挖完毕; 用人工将多余的土方清出至设计标高
(三、) 质量控制允许偏三、( 宿舍楼、 食堂灰土回填) ( 一、 ) 施工准备1、 施工人员、 铲车、 压路机等机械设备已经就绪
2、 作业条件, 标准水平控制点及基槽尺寸
