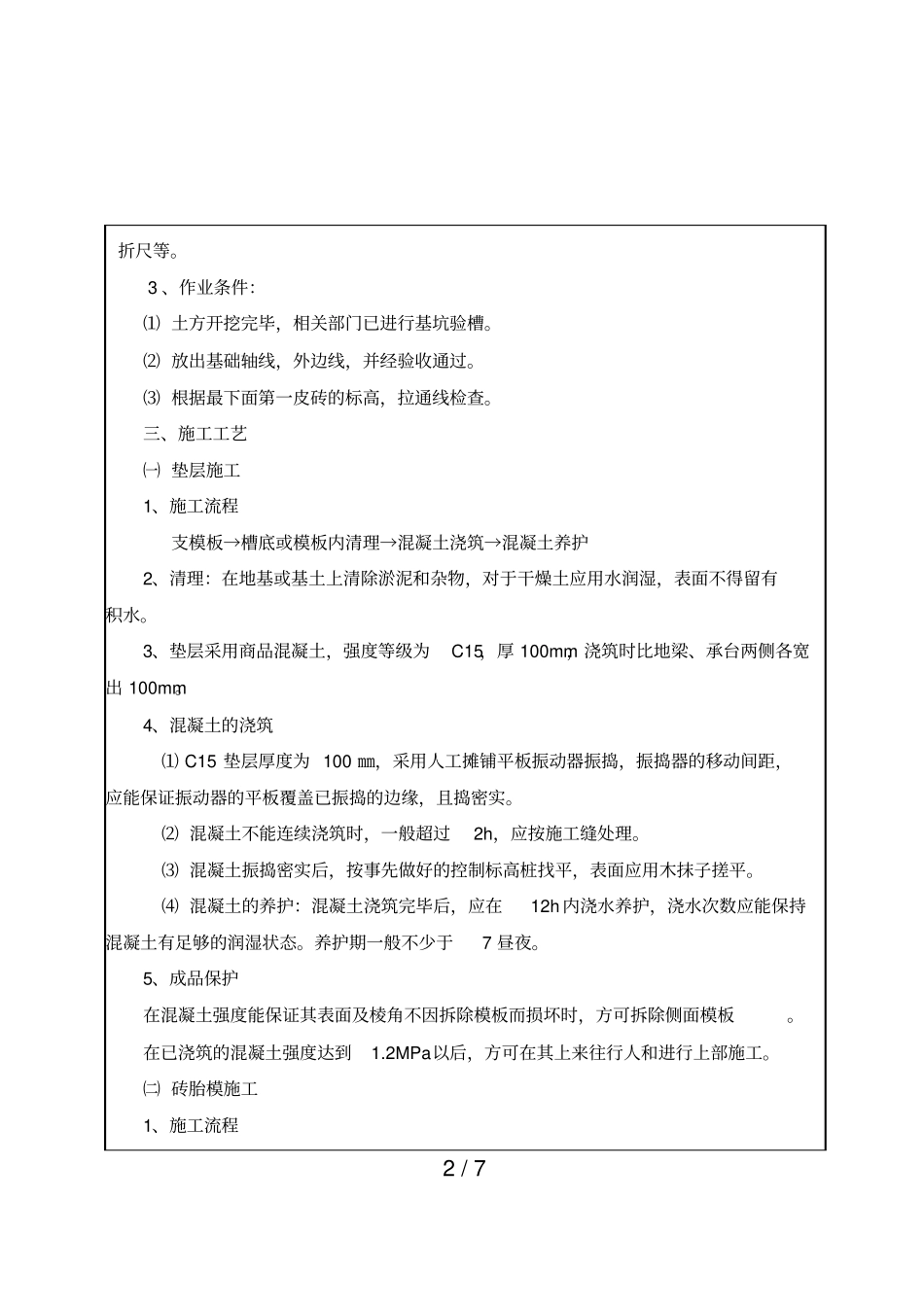

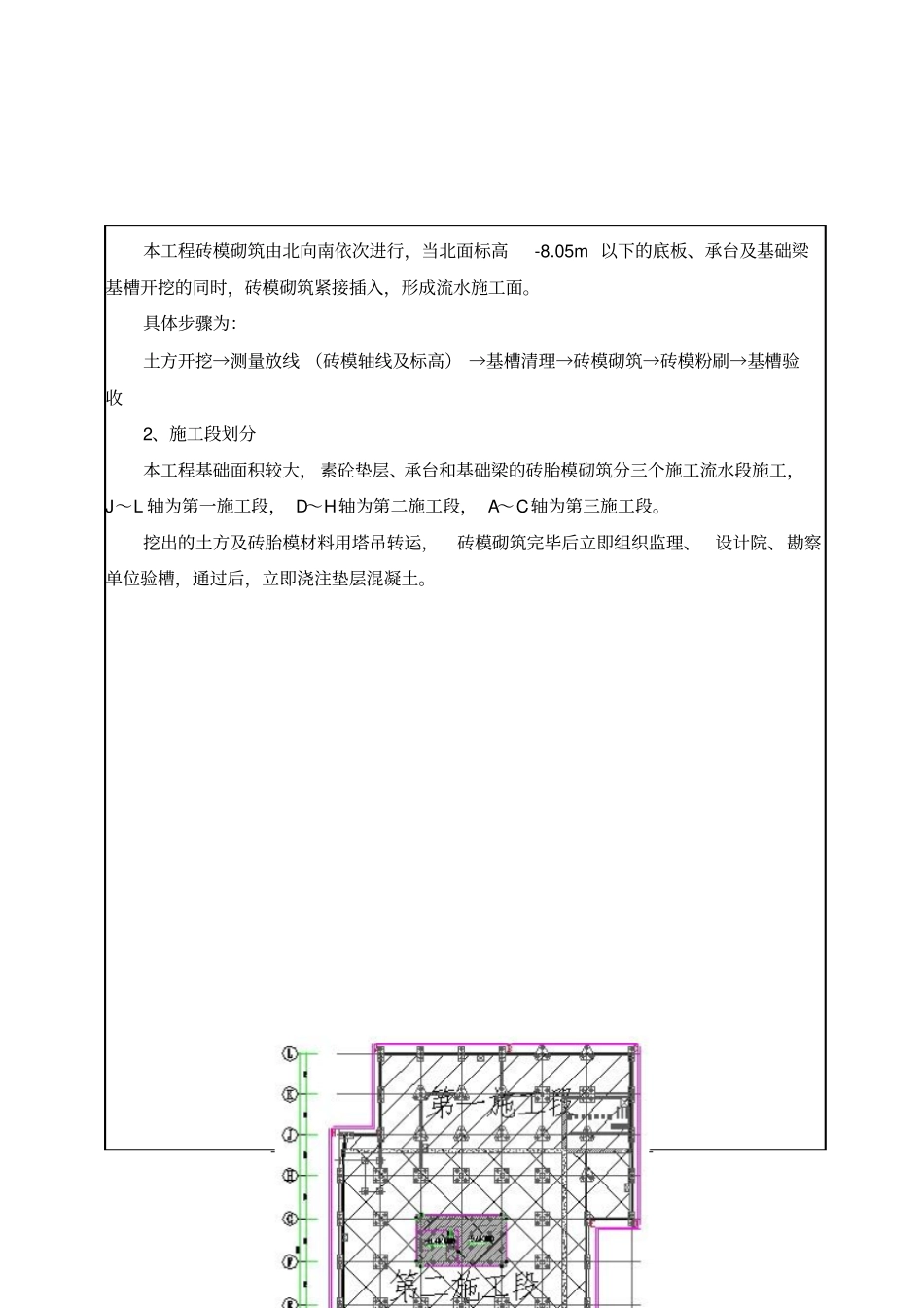

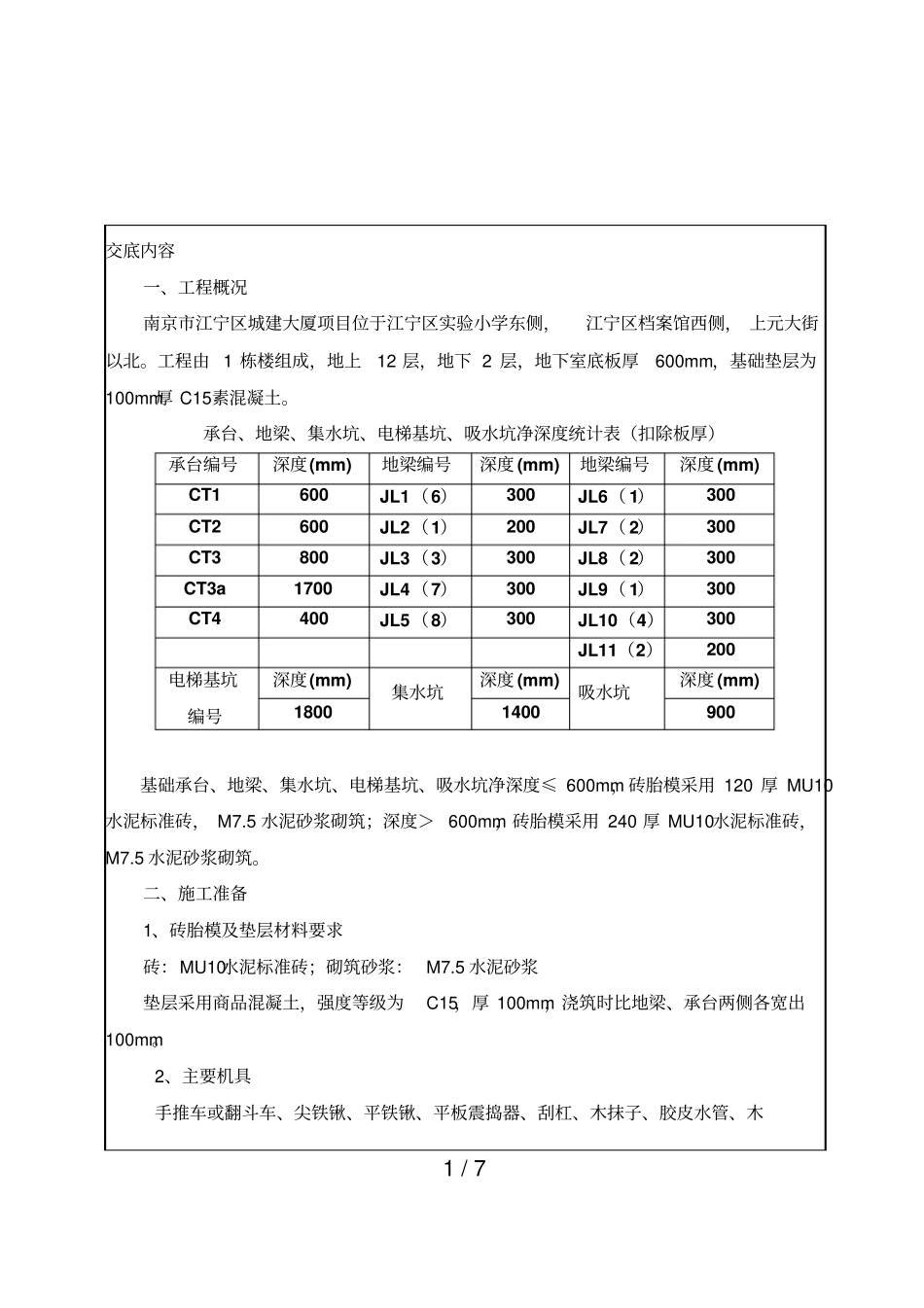

1 / 7 交底内容一、工程概况南京市江宁区城建大厦项目位于江宁区实验小学东侧,江宁区档案馆西侧, 上元大街以北。工程由 1 栋楼组成,地上12 层,地下 2 层,地下室底板厚600mm,基础垫层为100mm厚 C15素混凝土。承台、地梁、集水坑、电梯基坑、吸水坑净深度统计表(扣除板厚)承台编号深度(mm) 地梁编号深度 (mm) 地梁编号深度 (mm) CT1 600 JL1(6)300 JL6( 1)300 CT2 600 JL2(1)200 JL7( 2)300 CT3 800 JL3(3)300 JL8( 2)300 CT3a 1700 JL4(7)300 JL9( 1)300 CT4 400 JL5(8)300 JL10(4)300 JL11(2)200 电梯基坑编号深度(mm) 集水坑深度 (mm) 吸水坑深度 (mm) 1800 1400 900 基础承台、地梁、集水坑、电梯基坑、吸水坑净深度≤ 600mm,砖胎模采用 120 厚 MU10水泥标准砖, M7.5 水泥砂浆砌筑;深度> 600mm,砖胎模采用 240 厚 MU10水泥标准砖,M7.5 水泥砂浆砌筑。二、施工准备1、砖胎模及垫层材料要求砖:MU10水泥标准砖;砌筑砂浆: M7.5 水泥砂浆垫层采用商品混凝土,强度等级为C15,厚 100mm,浇筑时比地梁、承台两侧各宽出100mm。2、主要机具手推车或翻斗车、尖铁锹、平铁锹、平板震捣器、刮杠、木抹子、胶皮水管、木2 / 7 折尺等。 3 、作业条件:⑴ 土方开挖完毕,相关部门已进行基坑验槽。⑵ 放出基础轴线,外边线,并经验收通过。⑶ 根据最下面第一皮砖的标高,拉通线检查。三、施工工艺㈠ 垫层施工1、施工流程支模板→槽底或模板内清理→混凝土浇筑→混凝土养护2、清理:在地基或基土上清除淤泥和杂物,对于干燥土应用水润湿,表面不得留有积水。3、垫层采用商品混凝土,强度等级为C15,厚 100mm,浇筑时比地梁、承台两侧各宽出 100mm。4、混凝土的浇筑⑴ C15 垫层厚度为 100 ㎜,采用人工摊铺平板振动器振捣,振捣器的移动间距,应能保证振动器的平板覆盖已振捣的边缘,且捣密实。⑵ 混凝土不能连续浇筑时,一般超过2h,应按施工缝处理。⑶ 混凝土振捣密实后,按事先做好的控制标高桩找平,表面应用木抹子搓平。⑷ 混凝土的养护:混凝土浇筑完毕后,应在12h 内浇水养护,浇水次数应能保持混凝土有足够的润湿状态。养护期一般不少于7 昼夜。5、成品保护在混凝土强度能保证其表面及棱角不因拆除模板而损坏时,方可拆除侧面模板。在已浇筑的混凝土强度达到1.2MPa以后,方可在其上来往行人和进行上部施工。㈡ 砖胎模施工1、...
