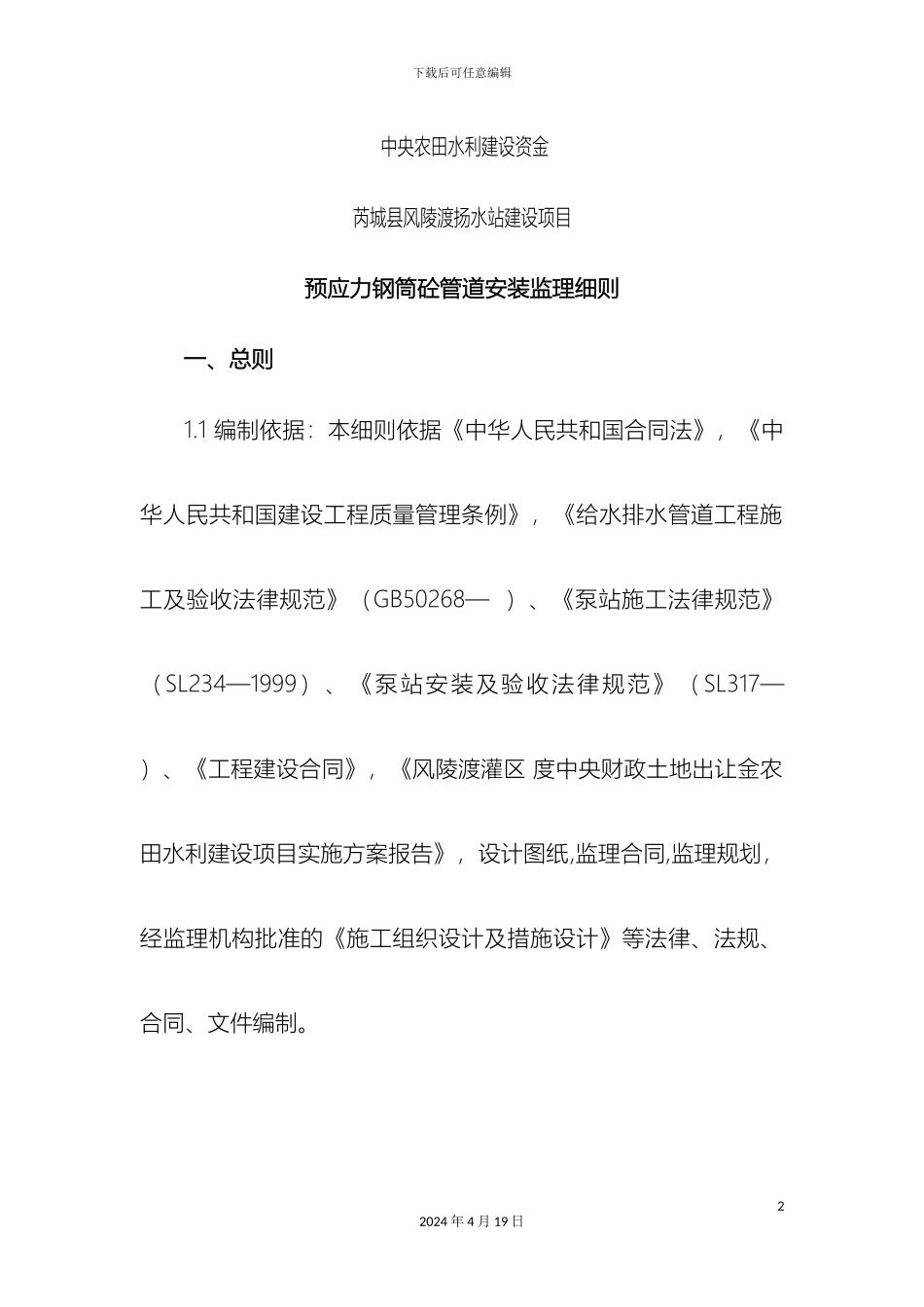

下载后可任意编辑预应力钢筒混凝土监理细则12024 年 4 月 19 日下载后可任意编辑 中央农田水利建设资金芮城县风陵渡扬水站建设项目预应力钢筒砼管道安装监理细则一、总则1
1 编制依据:本细则依据《中华人民共和国合同法》,《中华人民共和国建设工程质量管理条例》,《给水排水管道工程施工及验收法律规范》(GB50268— )、《泵站施工法律规范》(SL234—1999)、《泵站安装及验收法律规范》( SL317— )、《工程建设合同》,《风陵渡灌区 度中央财政土地出让金农田水利建设项目实施方案报告》,设计图纸,监理合同,监理规划,经监理机构批准的《施工组织设计及措施设计》等法律、法规、合同、文件编制
22024 年 4 月 19 日下载后可任意编辑1

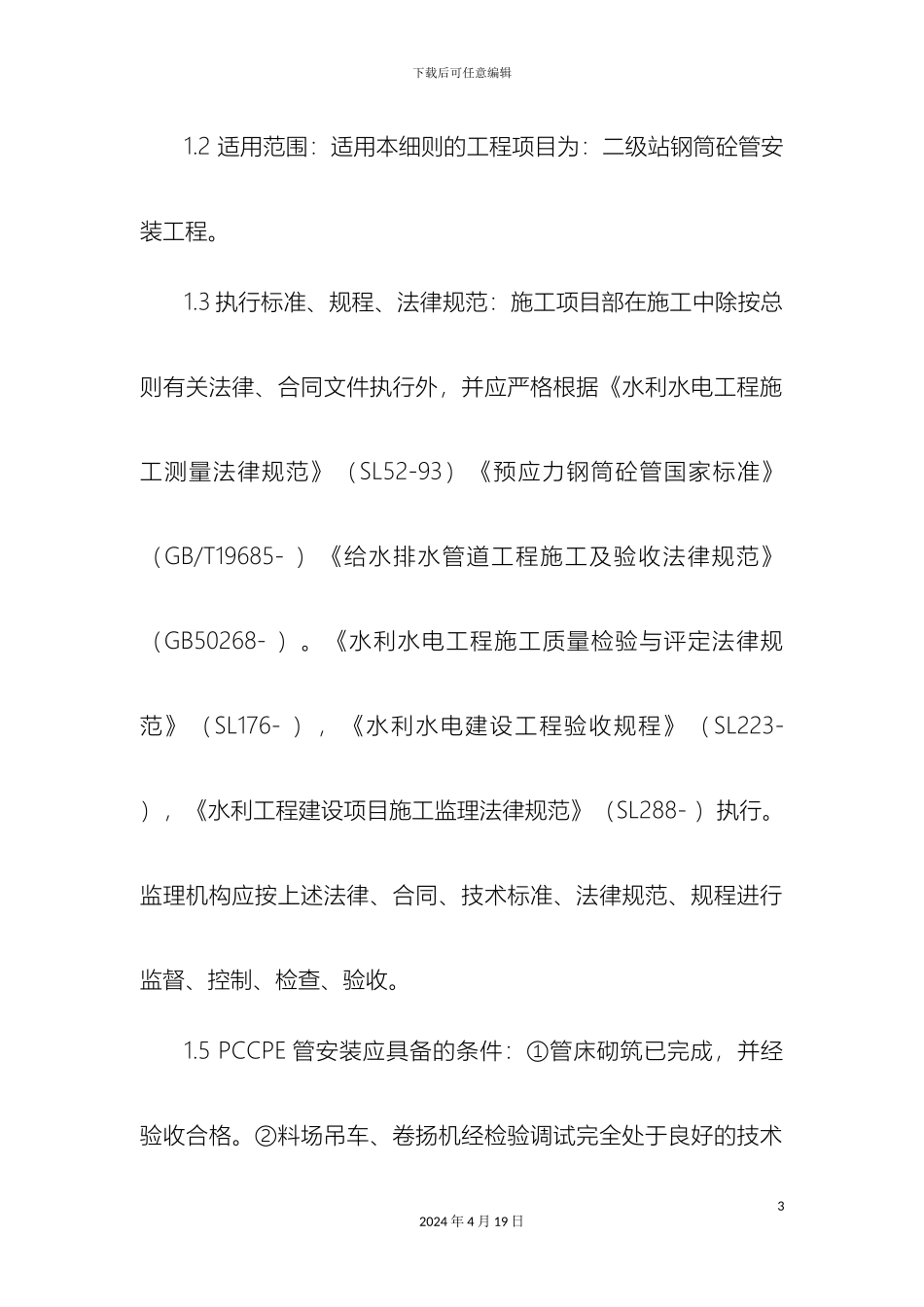

2 适用范围:适用本细则的工程项目为:二级站钢筒砼管安装工程
3 执行标准、规程、法律规范:施工项目部在施工中除按总则有关法律、合同文件执行外,并应严格根据《水利水电工程施工测量法律规范》(SL52-93)《预应力钢筒砼管国家标准》(GB/T19685- )《给水排水管道工程施工及验收法律规范》(GB50268- )
《水利水电工程施工质量检验与评定法律规范》(SL176- ),《水利水电建设工程验收规程》(SL223- ),《水利工程建设项目施工监理法律规范》(SL288- )执行
监理机构应按上述法律、合同、技术标准、法律规范、规程进行监督、控制、检查、验收
5 PCCPE 管安装应具备的条件:①管床砌筑已完成,并经验收合格
②料场吊车、卷扬机经检验调试完全处于良好的技术32024 年 4 月 19 日下载后可任意编辑状态,无任何安全隐患
③镇墩砼强度达到设计强度 75%以上
④ PCCPE 管已到货并经联合验收合格
二、PCCPE 管道安装开工审批内容及程序 2
1 在 PCCPE 管道安装分部工程开工前,施工项
