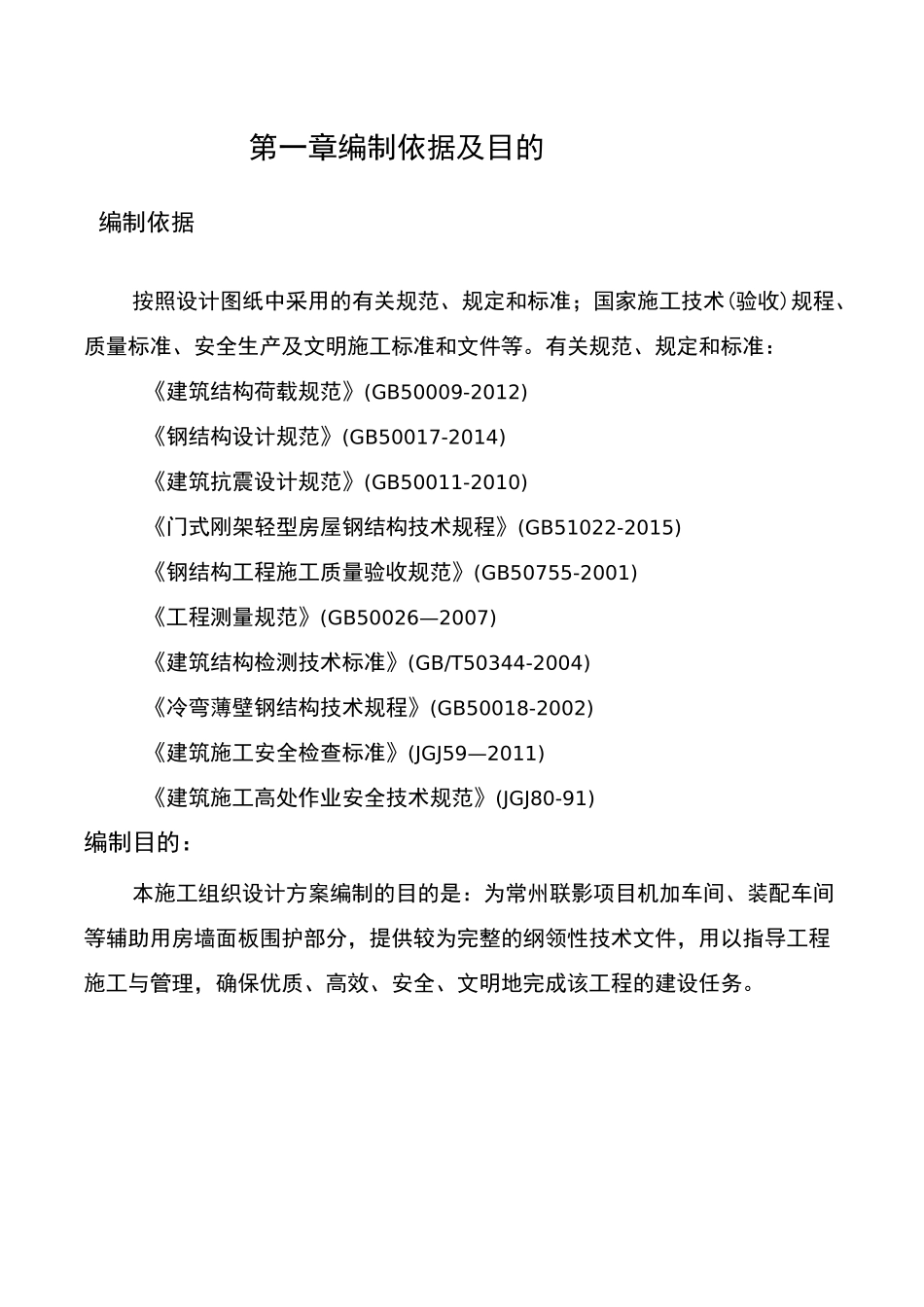

钢爬梯专项方案高端医疗装备制造项目钢结构围护工程编制人:审核人:批准:日期:年月日第一章编制依据及目的 4.编制依据编制目的第二章工程概况 5工程概况第三章钢爬梯施工方案 7.钢爬梯的安装钢爬梯受力验算第四章质量保证措施 11施工及验收依据构件存放要求成品与半成品的监督必须遵循的质量原则质量控制要点质量标准质量组织保证体系第五章安全生产保证措施 14安全技术措施安全施工措施各部门及人员安全职责第六章施工现场环境保护措施 28、施工现场环境保护内容防止建筑材料的污染建筑施工现场防大气污染措施防止水污染的措施建筑施工现场防噪声污染措施第七章现场文明施工措施 20第八章施工管理组织机构及安全生产责任制 21另-附钢爬梯计算书第一章编制依据及目的编制依据按照设计图纸中采用的有关规范、规定和标准;国家施工技术(验收)规程、质量标准、安全生产及文明施工标准和文件等。有关规范、规定和标准:《建筑结构荷载规范》(GB50009-2012)《钢结构设计规范》(GB50017-2014)《建筑抗震设计规范》(GB50011-2010)《门式刚架轻型房屋钢结构技术规程》(GB51022-2015)《钢结构工程施工质量验收规范》(GB50755-2001)《工程测量规范》(GB50026—2007)《建筑结构检测技术标准》(GB/T50344-2004)《冷弯薄壁钢结构技术规程》(GB50018-2002)《建筑施工安全检查标准》(JGJ59—2011)《建筑施工高处作业安全技术规范》(JGJ80-91)编制目的:本施工组织设计方案编制的目的是:为常州联影项目机加车间、装配车间等辅助用房墙面板围护部分,提供较为完整的纲领性技术文件,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。第二章工程概况、工程概况1、工程名称:高端医疗装备制造项目2、建设单位:联影(常州)医疗科技有限公司3、监理单位:江苏赛华建设监理有限公司4、设计单位:中国海城工程科技股份有限公司5、施工单位:士兴(福建)钢结构有限公司6、建设地点:常州市新北区辽河路 1008 号厂房简介第三章钢爬梯施工方案钢爬梯的安装:1.根据该工程情况,需要安装钢爬梯进行墙面板施工使用。钢爬梯选用圆管(主管规格为 25*,副管规格为 20*)组合焊接而成。将钢爬梯采用常规方式安装,钢爬梯与施工墙面之间采用上中下三道固定,爬梯上部用铁丝固定砼女儿墙圈梁位置、爬梯中间固定在檩条上,爬梯下部需把地面整理平然后把爬梯放在 C 型檩条内,以保证钢爬梯的稳定。2. 安全绳的安装:在钢爬梯安装完毕...
