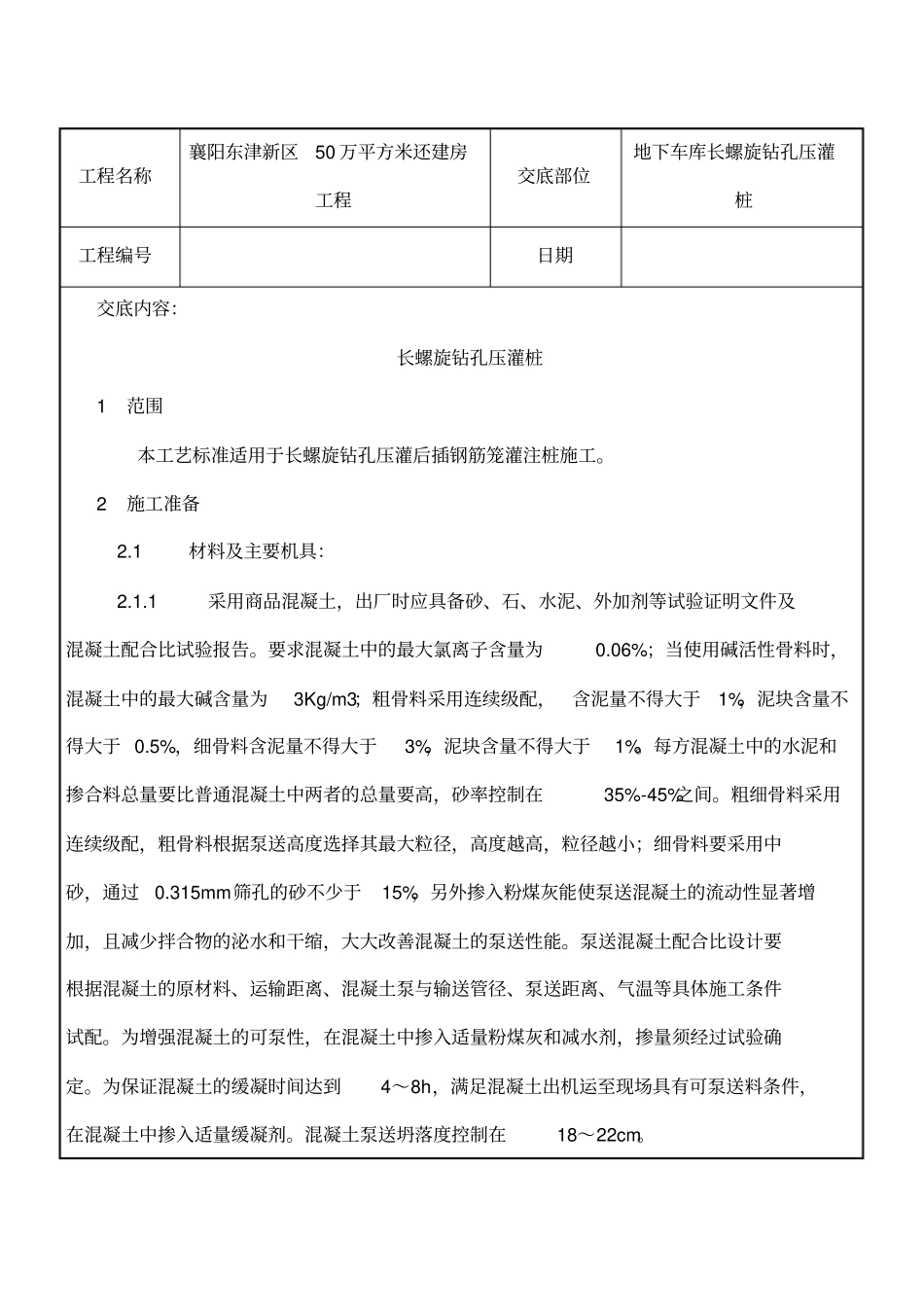

工程名称襄阳东津新区50 万平方米还建房工程交底部位地下车库长螺旋钻孔压灌桩工程编号日期交底内容:长螺旋钻孔压灌桩1 范围本工艺标准适用于长螺旋钻孔压灌后插钢筋笼灌注桩施工
2 施工准备 2
1 材料及主要机具: 2
1 采用商品混凝土,出厂时应具备砂、石、水泥、外加剂等试验证明文件及混凝土配合比试验报告
要求混凝土中的最大氯离子含量为0
06%;当使用碱活性骨料时,混凝土中的最大碱含量为3Kg/m3;粗骨料采用连续级配,含泥量不得大于1%,泥块含量不得大于 0
5%,细骨料含泥量不得大于3%,泥块含量不得大于1%
每方混凝土中的水泥和掺合料总量要比普通混凝土中两者的总量要高,砂率控制在35%-45%之间
粗细骨料采用连续级配,粗骨料根据泵送高度选择其最大粒径,高度越高,粒径越小;细骨料要采用中砂,通过0
315mm筛孔的砂不少于15%,另外掺入粉煤灰能使泵送混凝土的流动性显著增加,且减少拌合物的泌水和干缩,大大改善混凝土的泵送性能
泵送混凝土配合比设计要根据混凝土的原材料、运输距离、混凝土泵与输送管径、泵送距离、气温等具体施工条件试配
为增强混凝土的可泵性,在混凝土中掺入适量粉煤灰和减水剂,掺量须经过试验确定
为保证混凝土的缓凝时间达到4~8h,满足混凝土出机运至现场具有可泵送料条件,在混凝土中掺入适量缓凝剂
混凝土泵送坍落度控制在18~22cm
工程名称襄阳东津新区50 万平方米还建房工程交底部位地下车库长螺旋钻孔压灌桩工程编号日期 2

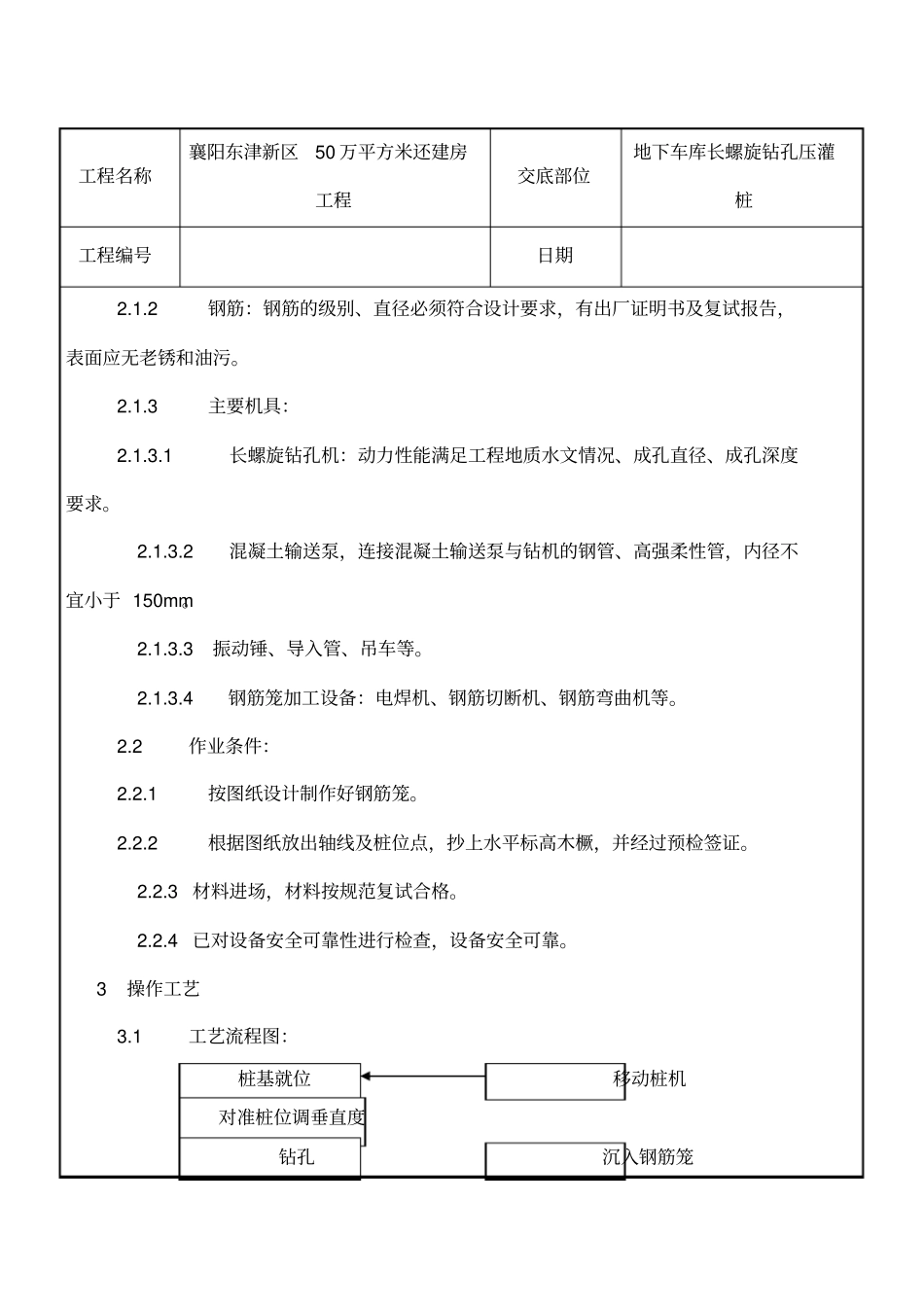

2 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面应无老锈和油污
3 主要机具: 2
1 长螺旋钻孔机:动力性能满足工程地质水文情况、成孔直径、成孔深度要求
2 混凝土输送泵,连接混凝土输送泵与钻机的钢管、高强柔性管,内径不宜小于 150mm
3振动锤、导入管、吊车
