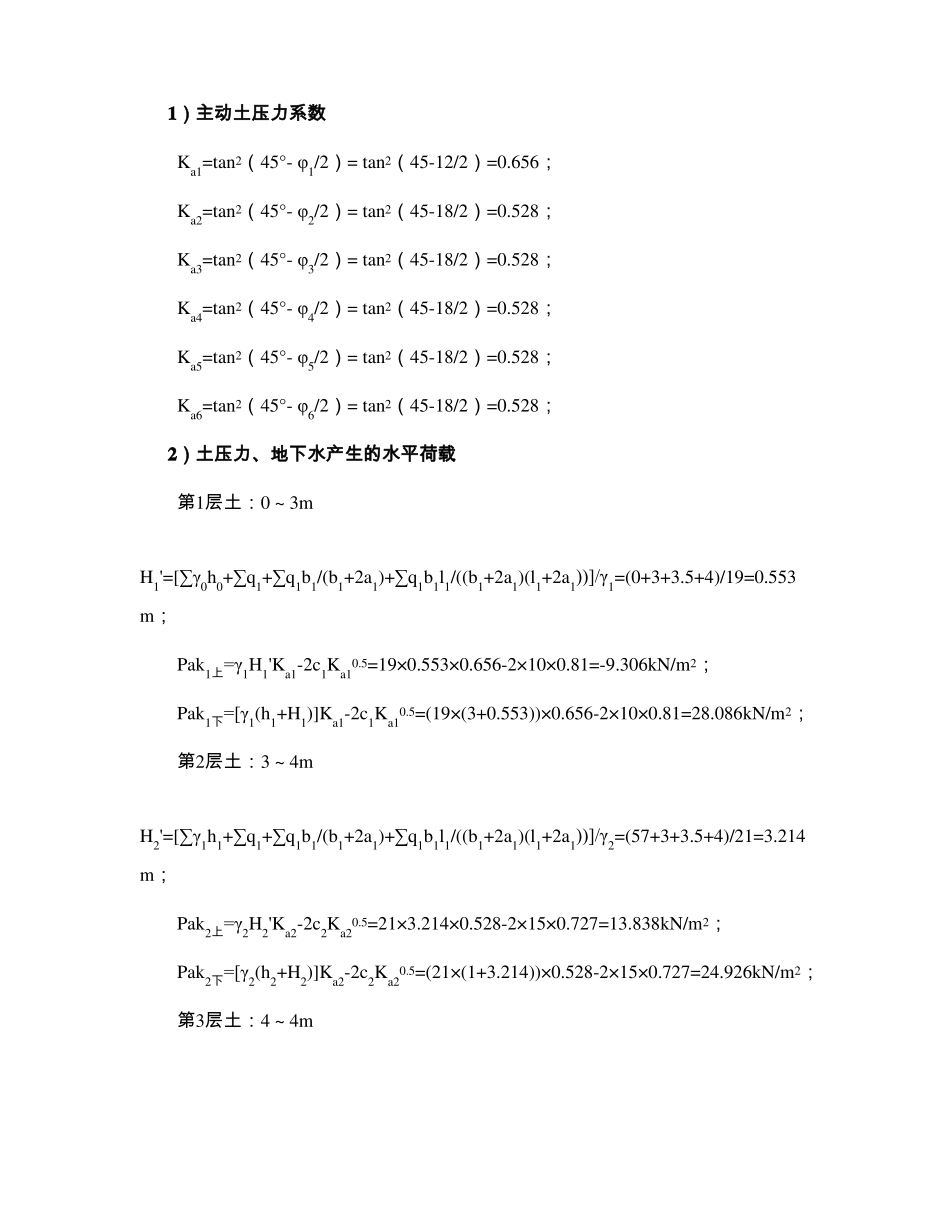

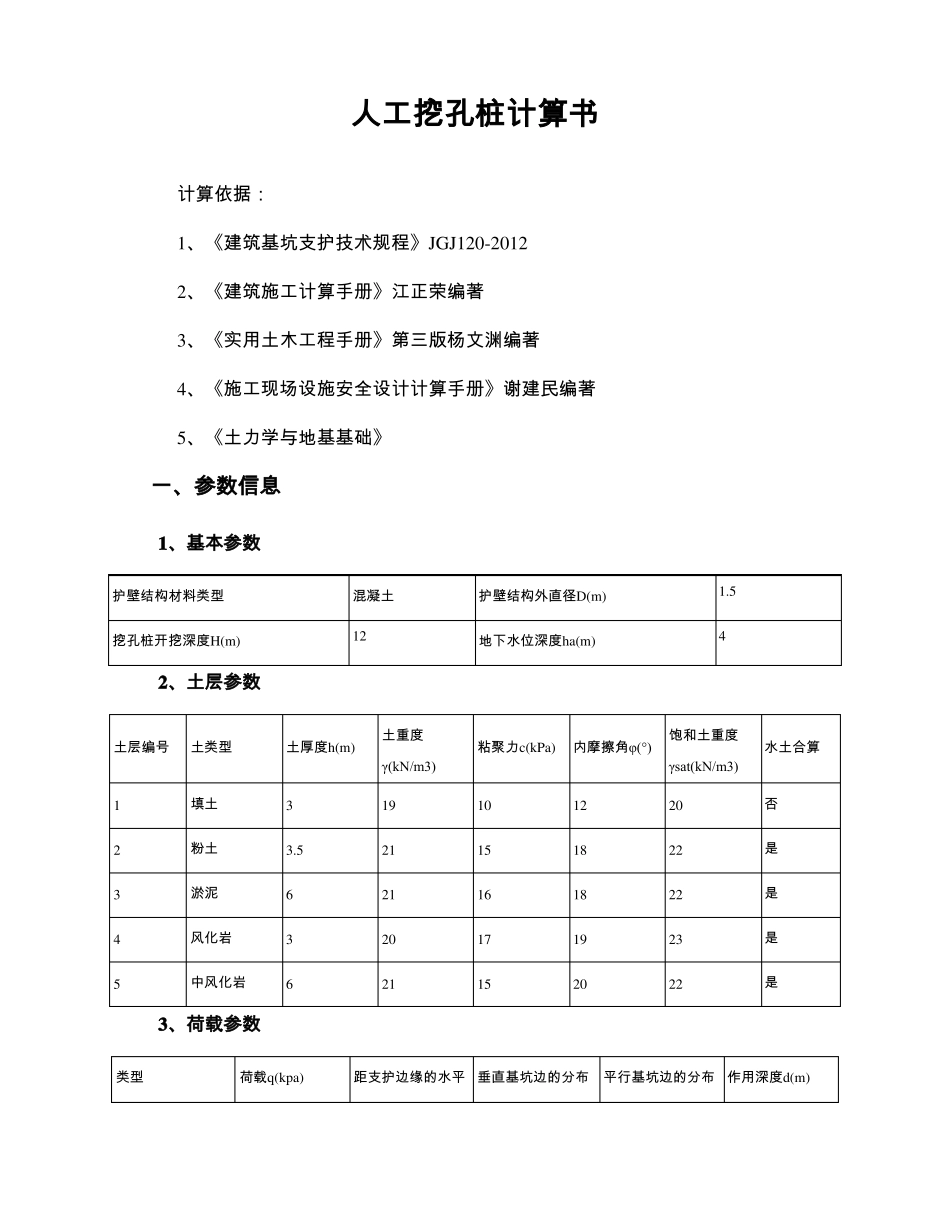

人工挖孔桩计算书计算依据:1、《建筑基坑支护技术规程》JGJ120-20122、《建筑施工计算手册》江正荣编著3、《实用土木工程手册》第三版杨文渊编著4、《施工现场设施安全设计计算手册》谢建民编著5、《土力学与地基基础》一、参数信息1、基本参数护壁结构材料类型挖孔桩开挖深度H(m)混凝土12护壁结构外直径D(m)地下水位深度ha(m)1.542、土层参数土层编号土类型土厚度h(m)土重度γ(kN/m3)12345填土粉土淤泥风化岩中风化岩33.5636192121202110151617151218181920粘聚力c(kPa)内摩擦角φ(°)饱和土重度γsat(kN/m3)2022222322否是是是是水土合算3、荷载参数类型荷载q(kpa)距支护边缘的水平垂直基坑边的分布平行基坑边的分布作用深度d(m)距离a(m)满布荷载条形局部荷载矩形局部荷载33.54045宽度b(m)-45长度l(m)--60024、计算系数安全系数K1.65护壁计算段长度h(m)1二、土压力计算人工打孔桩荷载示意图1、水平荷载1)主动土压力系数Ka1=tan2(45°- φ1/2)= tan2(45-12/2)=0.656;Ka2=tan2(45°- φ2/2)= tan2(45-18/2)=0.528;Ka3=tan2(45°- φ3/2)= tan2(45-18/2)=0.528;Ka4=tan2(45°- φ4/2)= tan2(45-18/2)=0.528;Ka5=tan2(45°- φ5/2)= tan2(45-18/2)=0.528;Ka6=tan2(45°- φ6/2)= tan2(45-18/2)=0.528;2)土压力、地下水产生的水平荷载第1层土:0 ~ 3mH1'=[∑γ0h0+∑q1+∑q1b1/(b1+2a1)+∑q1b1l1/((b1+2a1)(l1+2a1))]/γ1=(0+3+3.5+4)/19=0.553m;Pak1上=γ1H1'Ka1-2c1Ka10.5=19×0.553×0.656-2×10×0.81=-9.306kN/m2;Pak1下=[γ1(h1+H1)]Ka1-2c1Ka10.5=(19×(3+0.553))×0.656-2×10×0.81=28.086kN/m2;第2层土:3 ~ 4mH2'=[∑γ1h1+∑q1+∑q1b1/(b1+2a1)+∑q1b1l1/((b1+2a1)(l1+2a1))]/γ2=(57+3+3.5+4)/21=3.214m;Pak2上=γ2H2'Ka2-2c2Ka20.5=21×3.214×0.528-2×15×0.727=13.838kN/m2;Pak2下=[γ2(h2+H2)]Ka2-2c2Ka20.5=(21×(1+3.214))×0.528-2×15×0.727=24.926kN/m2;第3层土:4 ~ 4mH3'=[∑γ2h2+∑q1+∑q1b1/(b1+2a1)+∑q1b1l1/((b1+2a1)(l1+2a1))]/γ3=(78+3+3.5+4)/21=4.214m;Pak3上=γ3H3'Ka3-2c3Ka30.5=21×4.214×0.528-2×15×0.727=24.926kN/m2;Pak3下=[γ3(h3+H3)]Ka3-2c3Ka30.5=(21×(0+4.214))×0.528-2×15×0.727=24.926kN/m2;第4层土:4 ~ 6.5mH4'=[∑γ3h3+∑q1+∑q1b1/(b1+2a1)+∑q1b1l1/((b1+2a1)(l1+2a1))]/γ4=(78+3+3.5+4)/21=4.214m;Pak4上=γ4H4'K...
