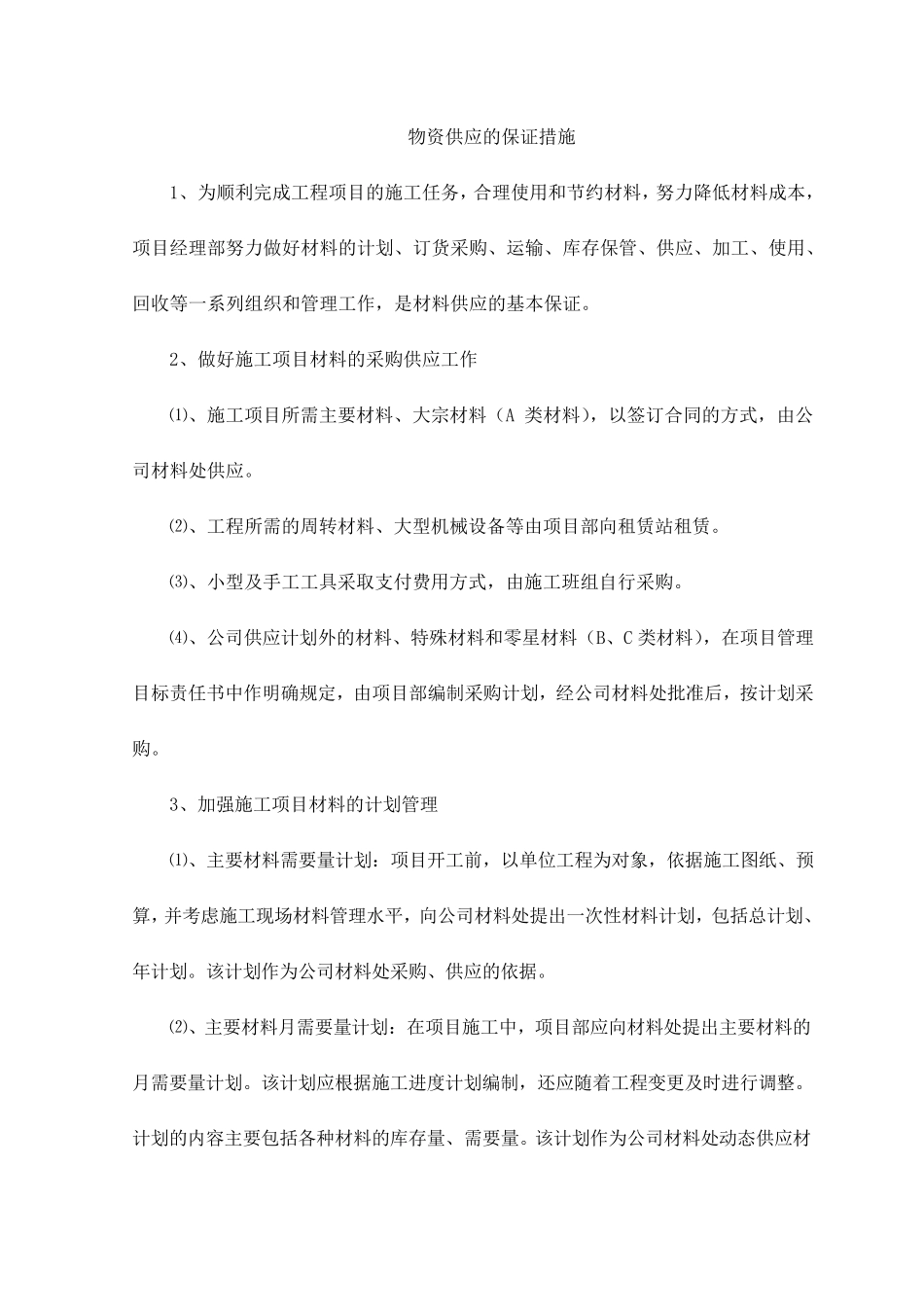

物资供应的保证措施 1、为顺利完成工程项目的施工任务,合理使用和节约材料,努力降低材料成本,项目经理部努力做好材料的计划、订货采购、运输、库存保管、供应、加工、使用、回收等一系列组织和管理工作,是材料供应的基本保证
2、做好施工项目材料的采购供应工作 ⑴、施工项目所需主要材料、大宗材料(A 类材料),以签订合同的方式,由公司材料处供应
⑵、工程所需的周转材料、大型机械设备等由项目部向租赁站租赁
⑶、小型及手工工具采取支付费用方式,由施工班组自行采购
⑷、公司供应计划外的材料、特殊材料和零星材料(B、C 类材料),在项目管理目标责任书中作明确规定,由项目部编制采购计划,经公司材料处批准后,按计划采购
3、加强施工项目材料的计划管理 ⑴、主要材料需要量计划:项目开工前,以单位工程为对象,依据施工图纸、预算,并考虑施工现场材料管理水平,向公司材料处提出一次性材料计划,包括总计划、年计划
该计划作为公司材料处采购、供应的依据
⑵、主要材料月需要量计划:在项目施工中,项目部应向材料处提出主要材料的月需要量计划
该计划应根 据施工进 度 计划编制,还 应随 着 工程变 更 及时 进 行调 整
计划的内 容 主要包括各 种 材料的库存量、需要量
该计划作为公司材料处动 态 供应材 料的依据

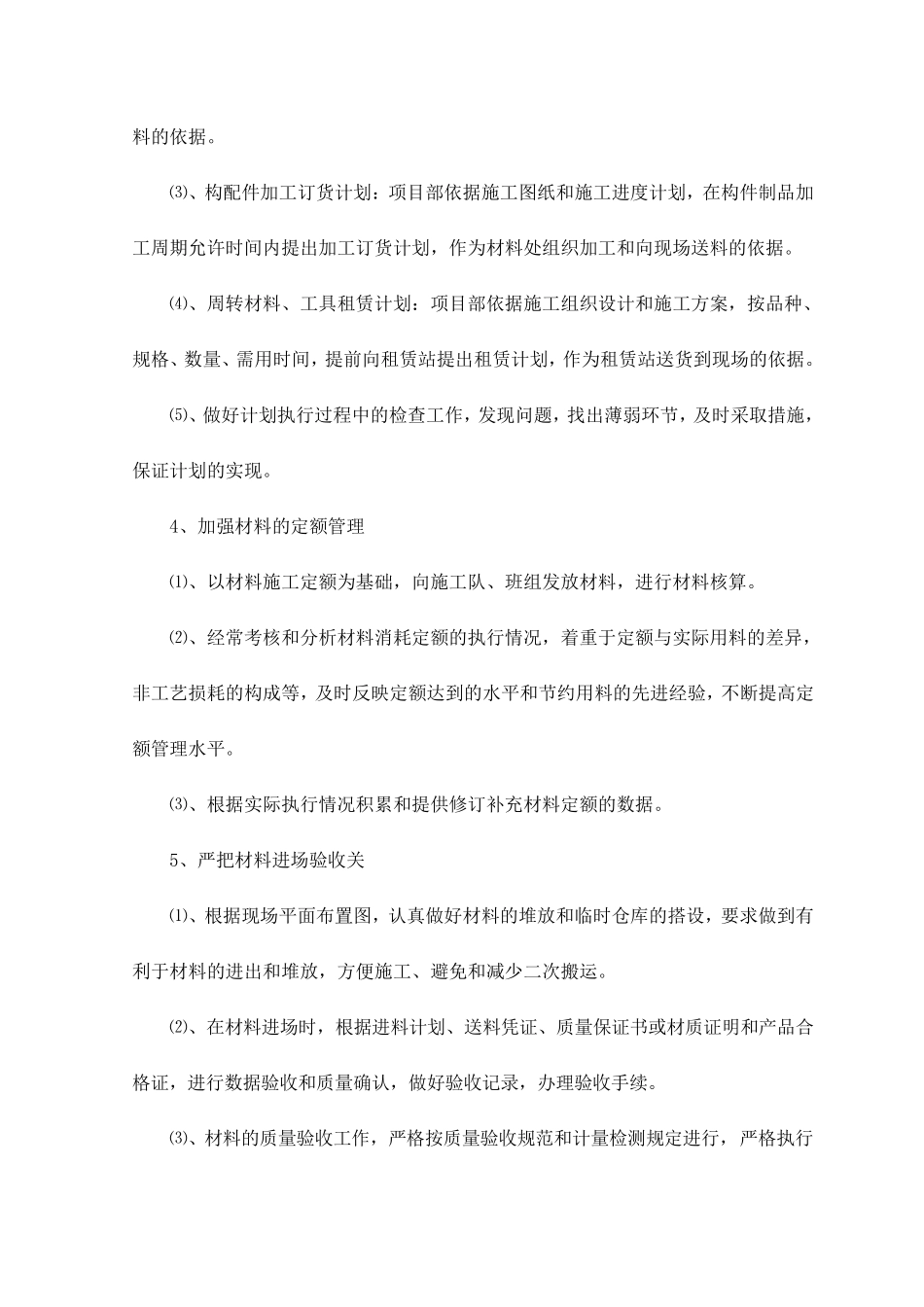

⑶、构配件加工订货计划:项目部依据施工图纸和施工进度计划,在构件制品加工周期允许时间内提出加工订货计划,作为材料处组织加工和向现场送料的依据
⑷、周转材料、工具租赁计划:项目部依据施工组织设计和施工方案,按品种、规格、数量、需用时间,提前向租赁站提出租赁计划,作为租赁站送货到现场的依据
⑸、做好计划执行过程中的检查工作,发现问题,找出薄弱环节,及时采取措施,保证计划的实现
4、加强材料的定额管理 ⑴、以材料施工定额为基础,向施工队、班组发放材料,进行材料核算
⑵、经常考核和分析
