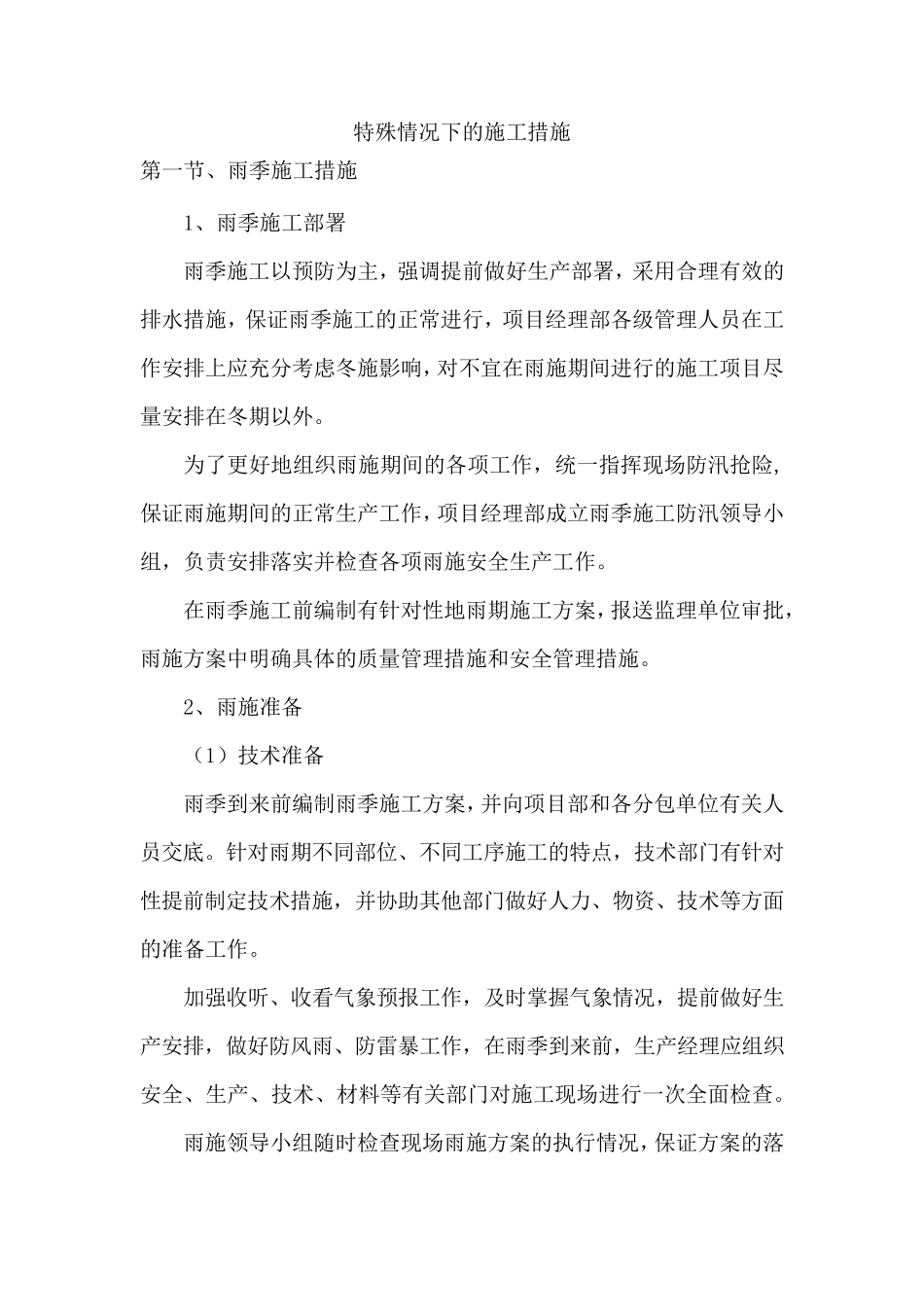

特殊情况下的施工措施 第一节、雨季施工措施 1、雨季施工部署 雨季施工以预防为主,强调提前做好生产部署,采用合理有效的排水措施,保证雨季施工的正常进行,项目经理部各级管理人员在工作安排上应充分考虑冬施影响,对不宜在雨施期间进行的施工项目尽量安排在冬期以外
为了更好地组织雨施期间的各项工作,统一指挥现场防汛抢险,保证雨施期间的正常生产工作,项目经理部成立雨季施工防汛领导小组,负责安排落实并检查各项雨施安全生产工作
在雨季施工前编制有针对性地雨期施工方案,报送监理单位审批,雨施方案中明确具体的质量管理措施和安全管理措施
2、雨施准备 (1)技术准备 雨季到来前编制雨季施工方案,并向项目部和各分包单位有关人员交底
针对雨期不同部位、不同工序施工的特点,技术部门有针对性提前制定技术措施,并协助其他部门做好人力、物资、技术等方面的准备工作
加强收听、收看气象预报工作,及时掌握气象情况,提前做好生产安排,做好防风雨、防雷暴工作,在雨季到来前,生产经理应组织安全、生产、技术、材 料 等有关部门对施工现场进行一次 全面检查
雨施领导小组随 时检查现场雨施方案的执 行情况,保证方案的落实情况

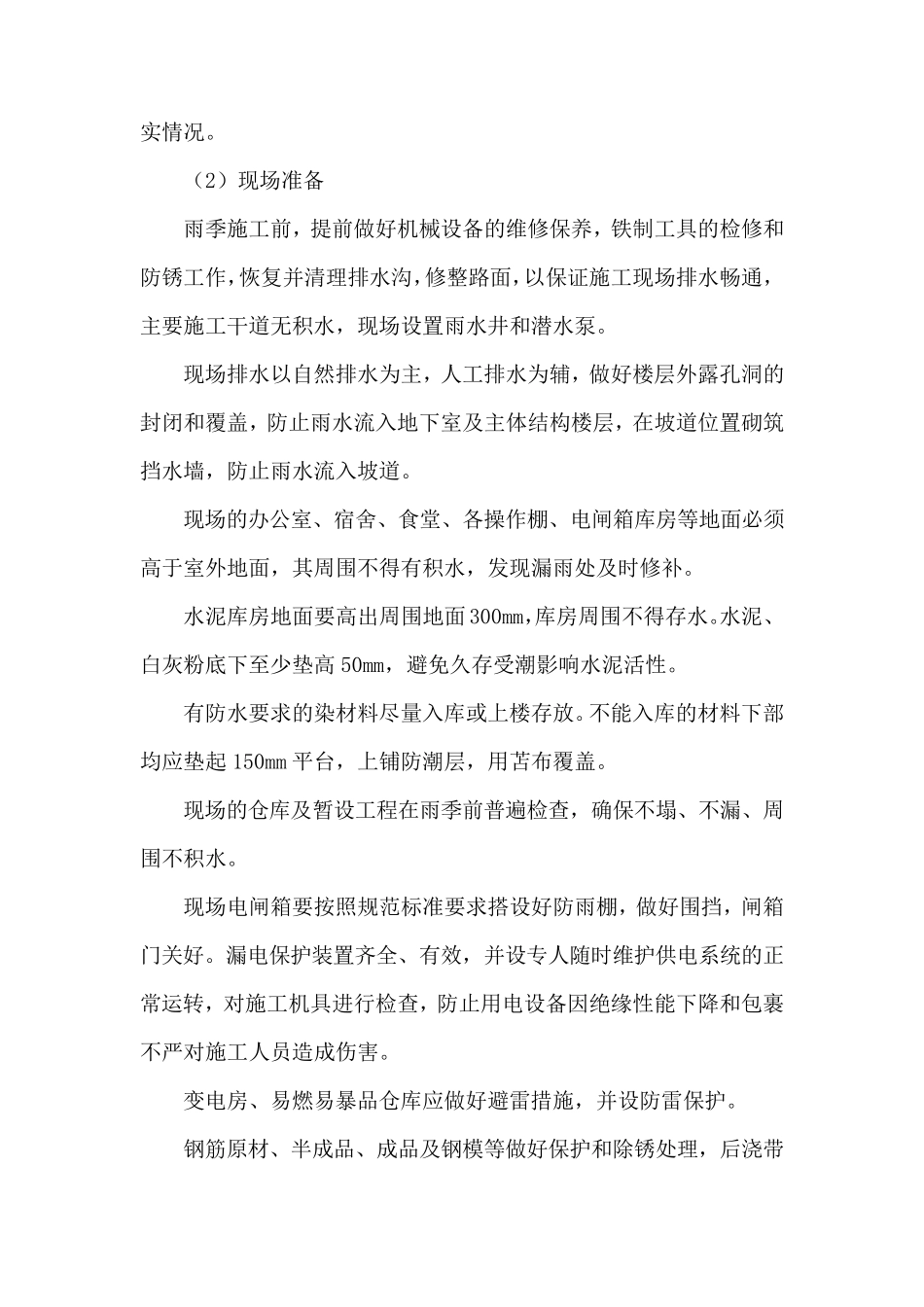

(2)现场准备 雨季施工前,提前做好机械设备的维修保养,铁制工具的检修和防锈工作,恢复并清理排水沟,修整路面,以保证施工现场排水畅通,主要施工干道无积水,现场设置雨水井和潜水泵
现场排水以自然排水为主,人工排水为辅,做好楼层外露孔洞的封闭和覆盖,防止雨水流入地下室及主体结构楼层,在坡道位置砌筑挡水墙,防止雨水流入坡道
现场的办公室、宿舍、食堂、各操作棚、电闸箱库房等地面必须高于室外地面,其周围不得有积水,发现漏雨处及时修补
水泥库房地面要高出周围地面300mm,库房周围不得存水
水泥、白灰粉底下至少垫高 50mm,避免久存受潮影响水泥活性

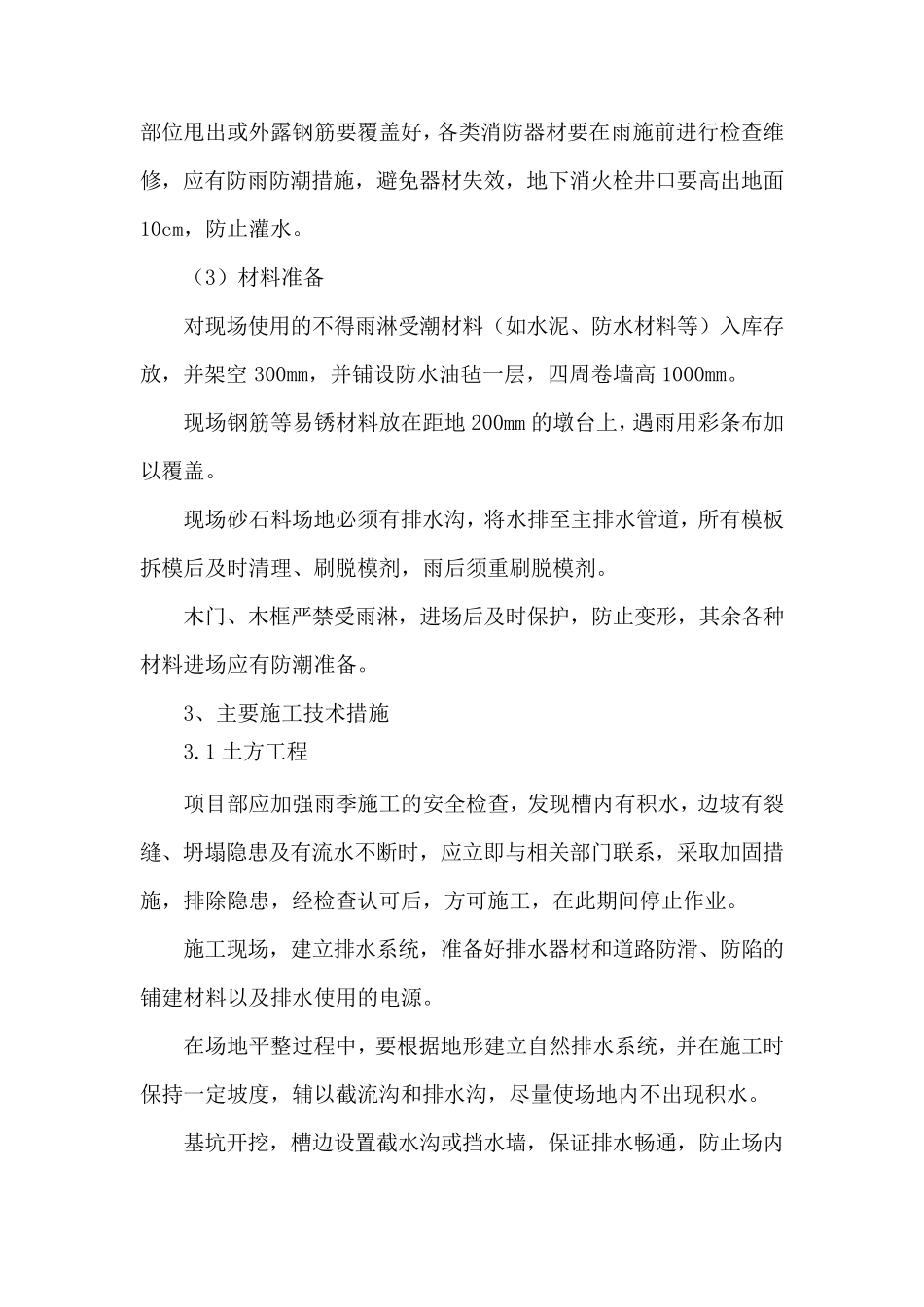

有防水要求的染材料尽量入库或上楼存放
