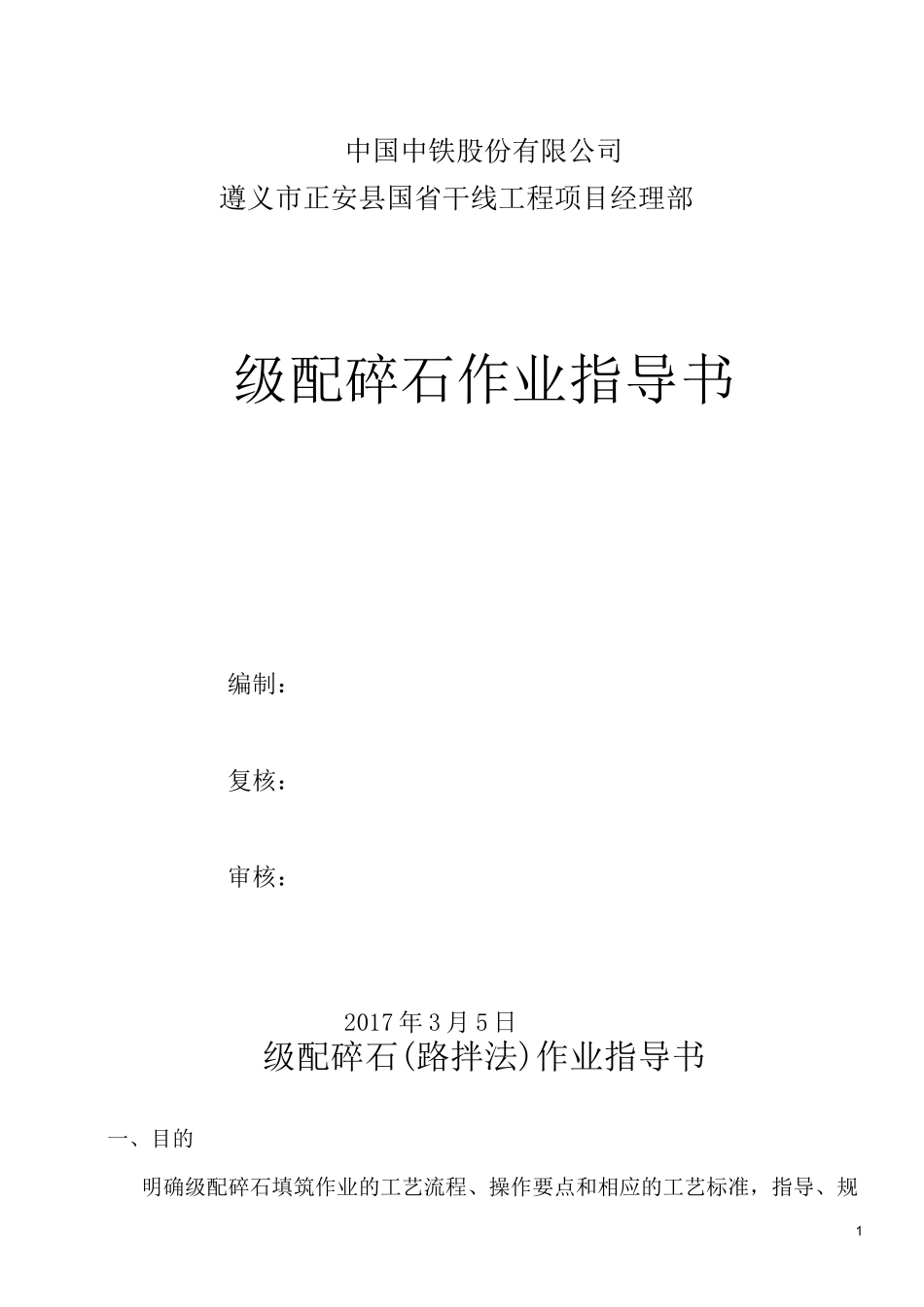

1中国中铁股份有限公司遵义市正安县国省干线工程项目经理部级配碎石作业指导书编制:复核:审核:2017 年 3 月 5 日级配碎石(路拌法)作业指导书一、目的明确级配碎石填筑作业的工艺流程、操作要点和相应的工艺标准,指导、规2范级配碎石现场施工

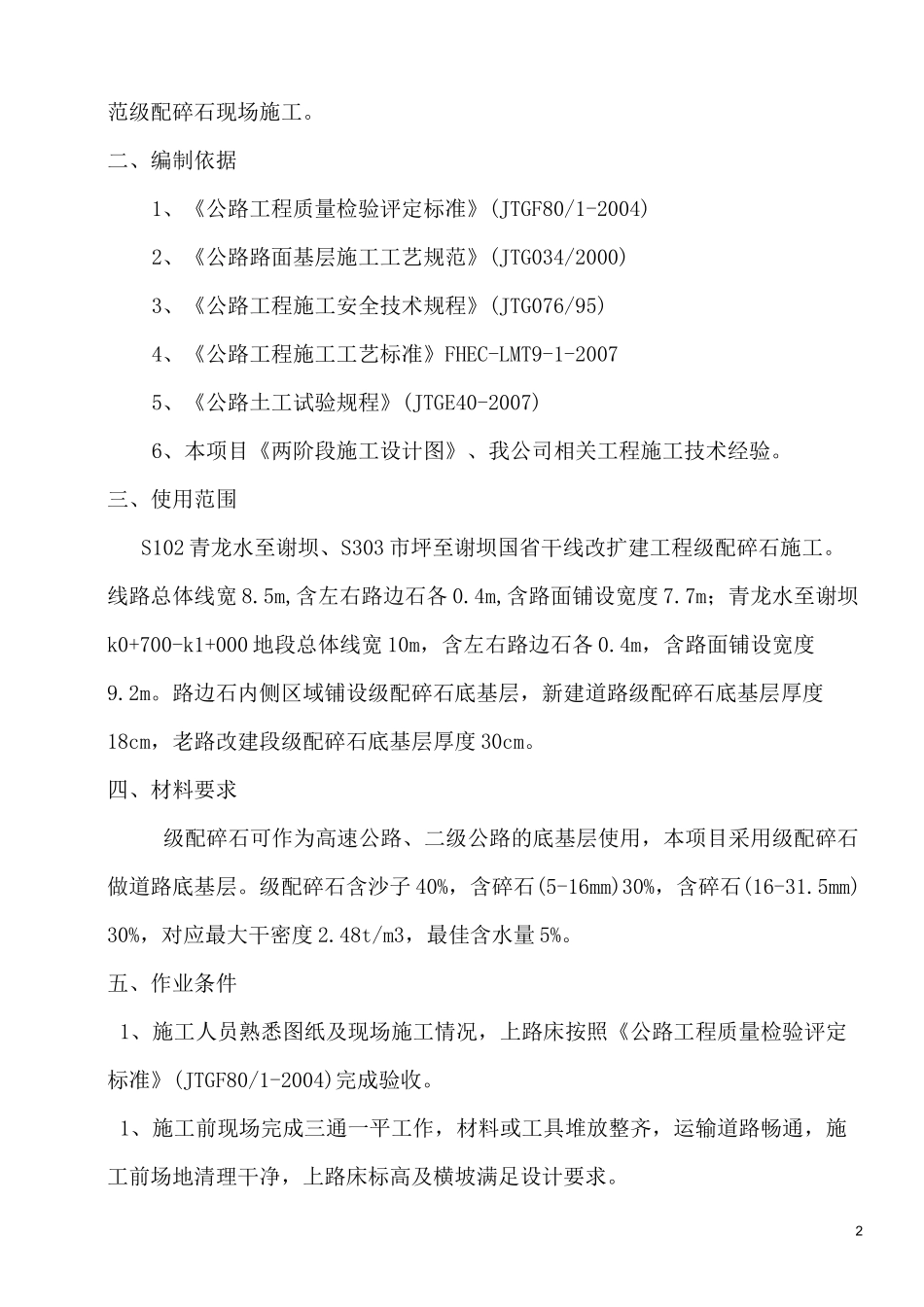

二、编制依据1、《公路工程质量检验评定标准》(JTGF80/1-2004)2、《公路路面基层施工工艺规范》(JTG034/2000)3、《公路工程施工安全技术规程》(JTG076/95)4、《公路工程施工工艺标准》FHEC-LMT9-1-20075、《公路土工试验规程》(JTGE40-2007)6、本项目《两阶段施工设计图》、我公司相关工程施工技术经验
三、使用范围S102 青龙水至谢坝、S303 市坪至谢坝国省干线改扩建工程级配碎石施工
线路总体线宽 8
5m,含左右路边石各 0
4m,含路面铺设宽度 7
7m;青龙水至谢坝k0+700-k1+000 地段总体线宽 10m,含左右路边石各 0
4m,含路面铺设宽度9
路边石内侧区域铺设级配碎石底基层,新建道路级配碎石底基层厚度18cm,老路改建段级配碎石底基层厚度 30cm
四、材料要求级配碎石可作为高速公路、二级公路的底基层使用,本项目采用级配碎石做道路底基层
级配碎石含沙子 40%,含碎石(5-16mm)30%,含碎石(16-31
5mm)30%,对应最大干密度 2
48t/m3,最佳含水量 5%
五、作业条件1、施工人员熟悉图纸及现场施工情况,上路床按照《公路工程质量检验评定标准》(JTGF80/1-2004)完成验收
1、施工前现场完成三通一平工作,材料或工具堆放整齐,运输道路畅通,施工前场地清理干净,上路床标高及横坡满足设计要求
32、现场排除安全隐患,现场配置专门的清理人员,保障工完料清
3、测量工作完毕,经测量线路中线、高程、上路床宽度、横坡满足设计要求
