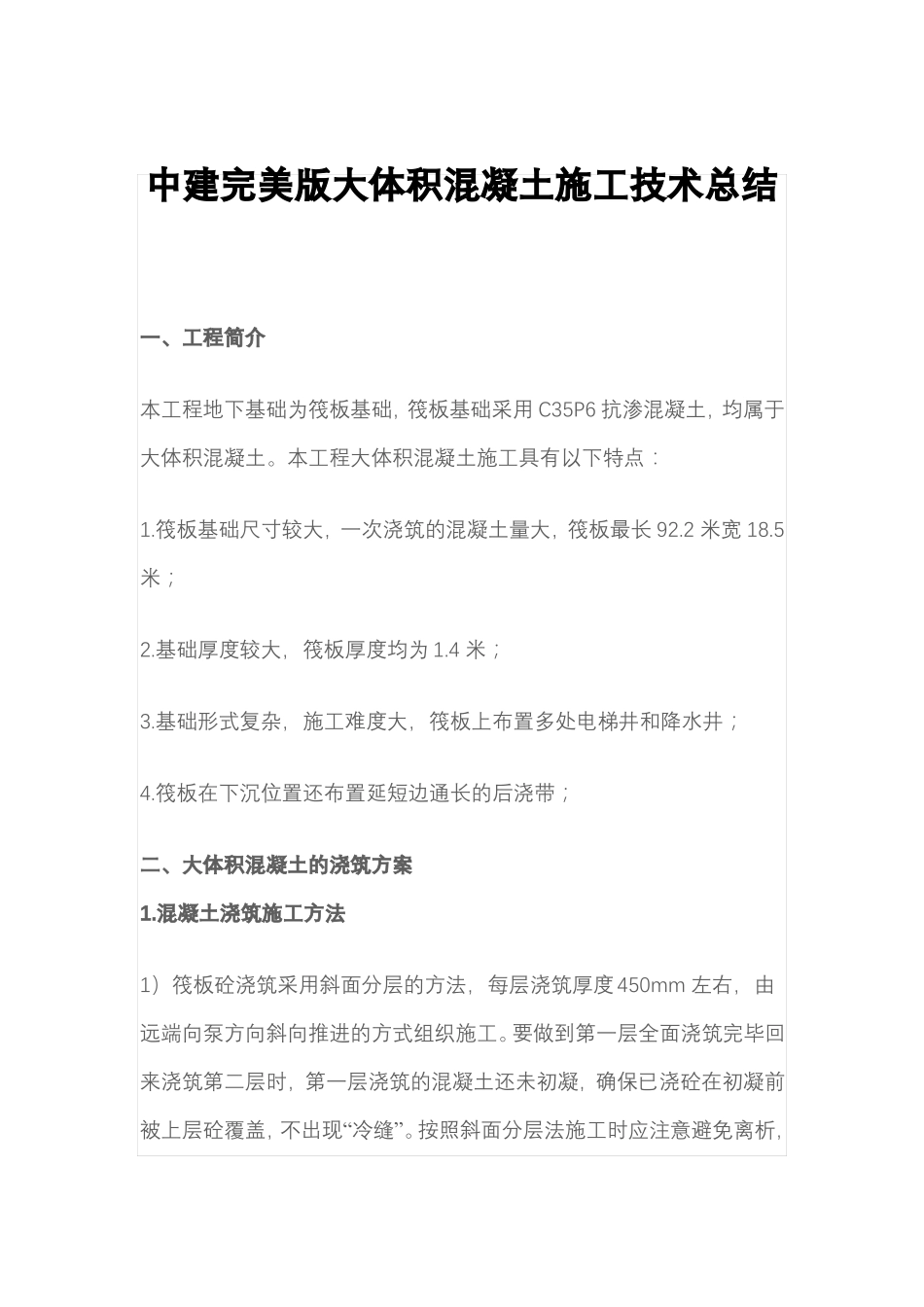

中建完美版大体积混凝土施工技术总结一、工程简介本工程地下基础为筏板基础,筏板基础采用 C35P6 抗渗混凝土,均属于大体积混凝土
本工程大体积混凝土施工具有以下特点:1
筏板基础尺寸较大,一次浇筑的混凝土量大,筏板最长 92
2 米宽 18
基础厚度较大,筏板厚度均为 1
基础形式复杂,施工难度大,筏板上布置多处电梯井和降水井;4
筏板在下沉位置还布置延短边通长的后浇带;二、大体积混凝土的浇筑方案1
混凝土浇筑施工方法1)筏板砼浇筑采用斜面分层的方法,每层浇筑厚度 450mm 左右,由远端向泵方向斜向推进的方式组织施工
要做到第一层全面浇筑完毕回来浇筑第二层时,第一层浇筑的混凝土还未初凝,确保已浇砼在初凝前被上层砼覆盖,不出现“冷缝”
按照斜面分层法施工时应注意避免离析,上下两层接茬处不能过震,泵管离浇筑混凝土面不易过高

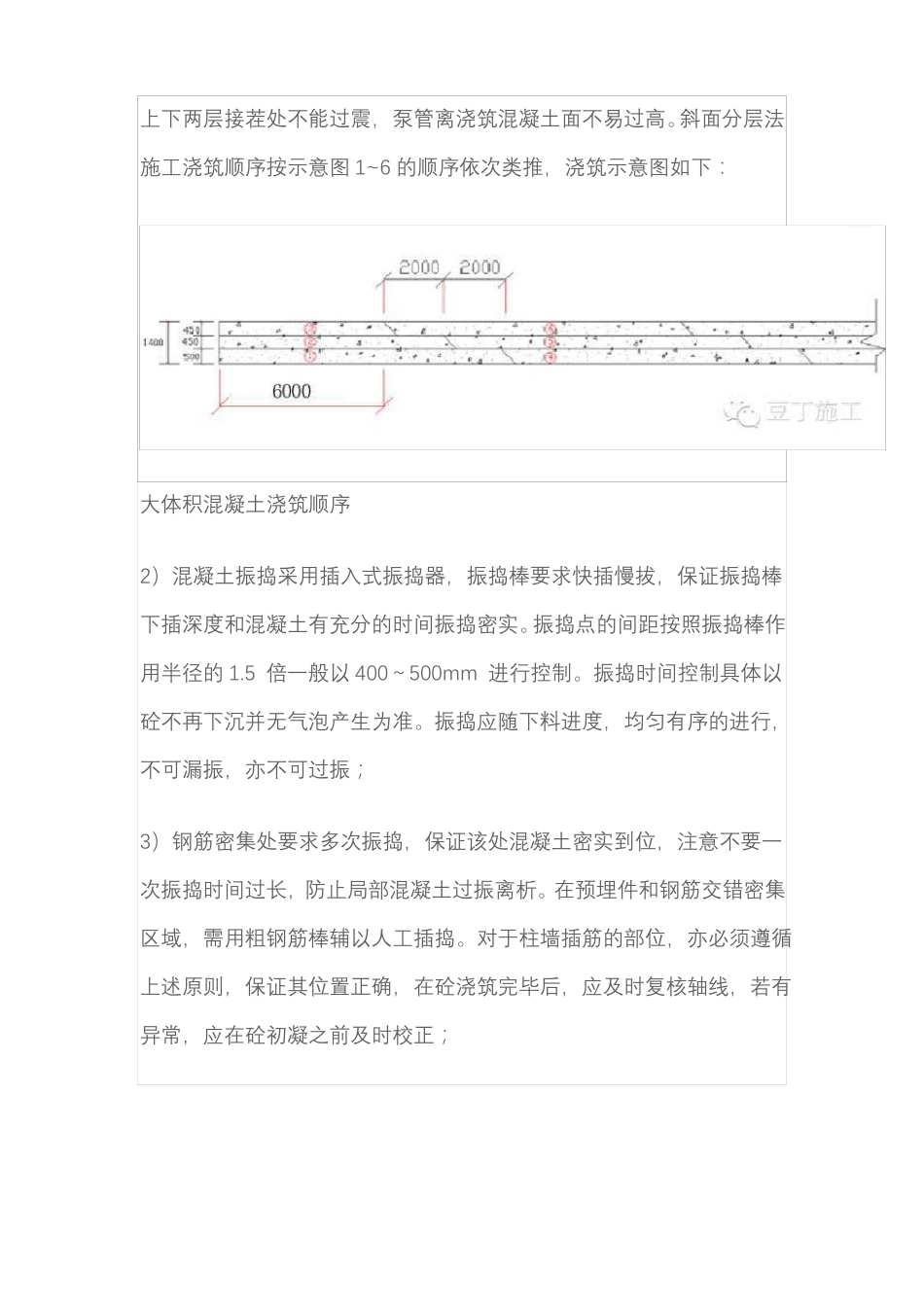

斜面分层法施工浇筑顺序按示意图 1~6 的顺序依次类推,浇筑示意图如下:大体积混凝土浇筑顺序2)混凝土振捣采用插入式振捣器,振捣棒要求快插慢拔,保证振捣棒下插深度和混凝土有充分的时间振捣密实
振捣点的间距按照振捣棒作用半径的 1
5 倍一般以 400~500mm 进行控制
振捣时间控制具体以砼不再下沉并无气泡产生为准
振捣应随下料进度,均匀有序的进行,不可漏振,亦不可过振;3)钢筋密集处要求多次振捣,保证该处混凝土密实到位,注意不要一次振捣时间过长,防止局部混凝土过振离析

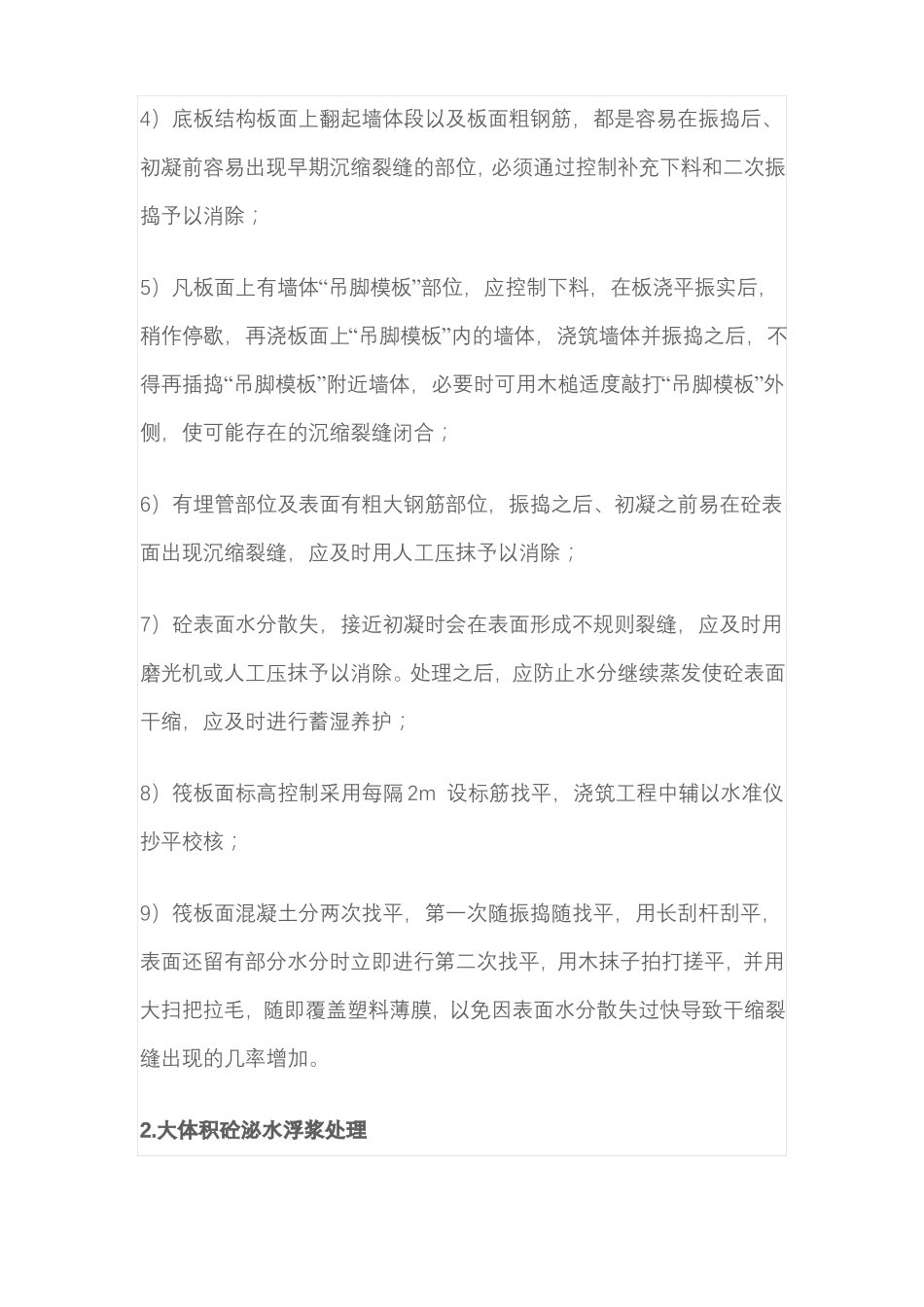

在预埋件和钢筋交错密集区域,需用粗钢筋棒辅以人工插捣
