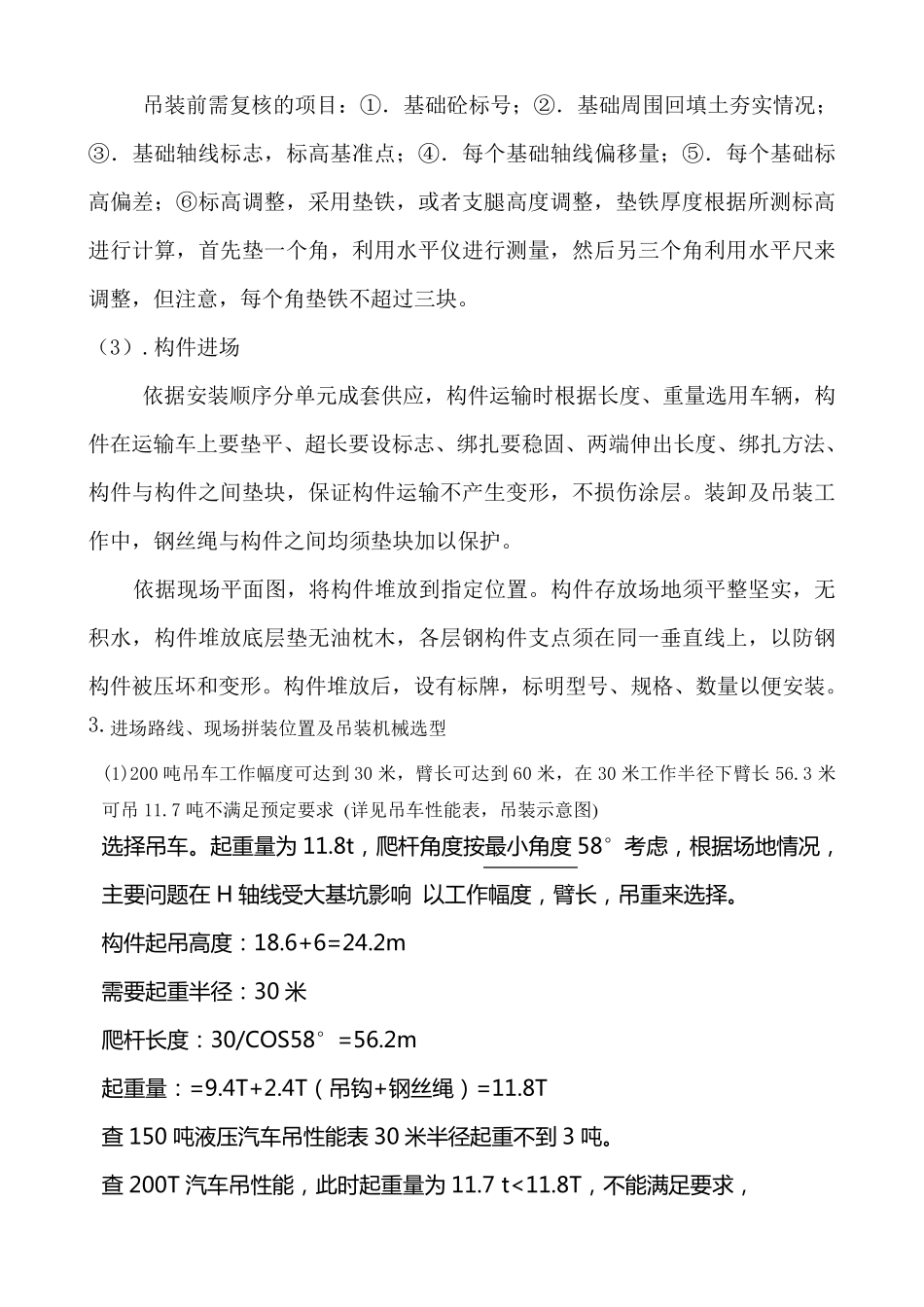

宁 夏 锦 宁 巨 科 新 材 料 有 限 公 司压 延 车 间 G、H 跨 钢管柱,吊车 梁 跨外吊装专项措施 建设单位审批: 建设单位 监理单位 施工单位审批: 项目经理 编 制 成勇波 宝钢建设工程有限公司宁夏项目部 2011 年 9 月 11 日 1、 工 程 概 况 1、 工 程 名 称 : 宁 夏 锦 宁 巨 科 新 材 料 有 限 公 司40 万 吨 高 精 度 铝 板 带 箔 建 设 项 目压 延 车 间 /G、 H 跨 钢 管 柱 , 钢 吊 车 梁 。 2、 工 程 地 点 : 宁 夏 中 卫 市 中 宁 县 石 空 镇 石 空 工 业 园 区 3、 结 构 类 型 : 厂 房 为 钢 管 混 凝 土 柱 , 桁 架 结 构 钢 屋 架 , 钢 吊 车 梁 。 4、 结 构 特 点 : 本 工 程 为 宁 夏 锦 宁 巨 科 新 材 料 有 限 公 司40 万 吨 高 精 度 铝 板 带 箔建 设 项 目 , 压 延 车 间 G、 H 跨 采 用 钢 管 混 凝 土 下 柱 和 H 型 钢 上 柱 , 屋 面 钢 梁 杆 件采 用 Q 235 角 钢 桁 架 。 有 钢 吊 车 梁 G、 H 轴 458 米 长 *24 米 跨 , 钢 管 柱 74 根 , 下部 为 钢 筋 混 凝 土 杯 型 基 础 。 钢 管 柱 吊 装 难 点 : 连 跨 空 间 跨 度 24 米 , 同 时 紧 挨 着的 J 轴 基 础 开 挖 , G、 H 跨 大 型 设 备 基 础 开 挖 , 钢 管 柱 无 法 使 用 吊 车 在 跨 内 吊 装 ,并 且 现 场 构 件 需 进 行 二 次 搬 运 , 由 于 钢 管 柱 吊 装 后 需 要 对 杯 型 基 础 二 次 灌 浆,钢 管 柱 灌 注混 凝 土 。 需 要 技术性间 歇时 间 , 所以钢 管 柱 , 吊 车 梁 需 要 分2 次 吊装 。 大 型 吊 车 站位, 配重, 挪位时 间 长 , 最关键的 是工 期紧 张,各专业 交叉施工 .主要 构 件 有 钢 吊 车 梁 、钢 管 柱 。单件 钢 管 柱 ,最长 18.9m,最大 起吊 重量 6.9T,最大 起吊 高 度17m。 按一次 就位, 大 型 汽车 吊 机跨 外吊 装 需 要 工 作半径至少30米 。 需 采 用 250T 汽车 吊 .最大 钢 管 柱 单重约6.9 吨 。 吊 车 梁 单根 最重9.4 吨 。 ...
