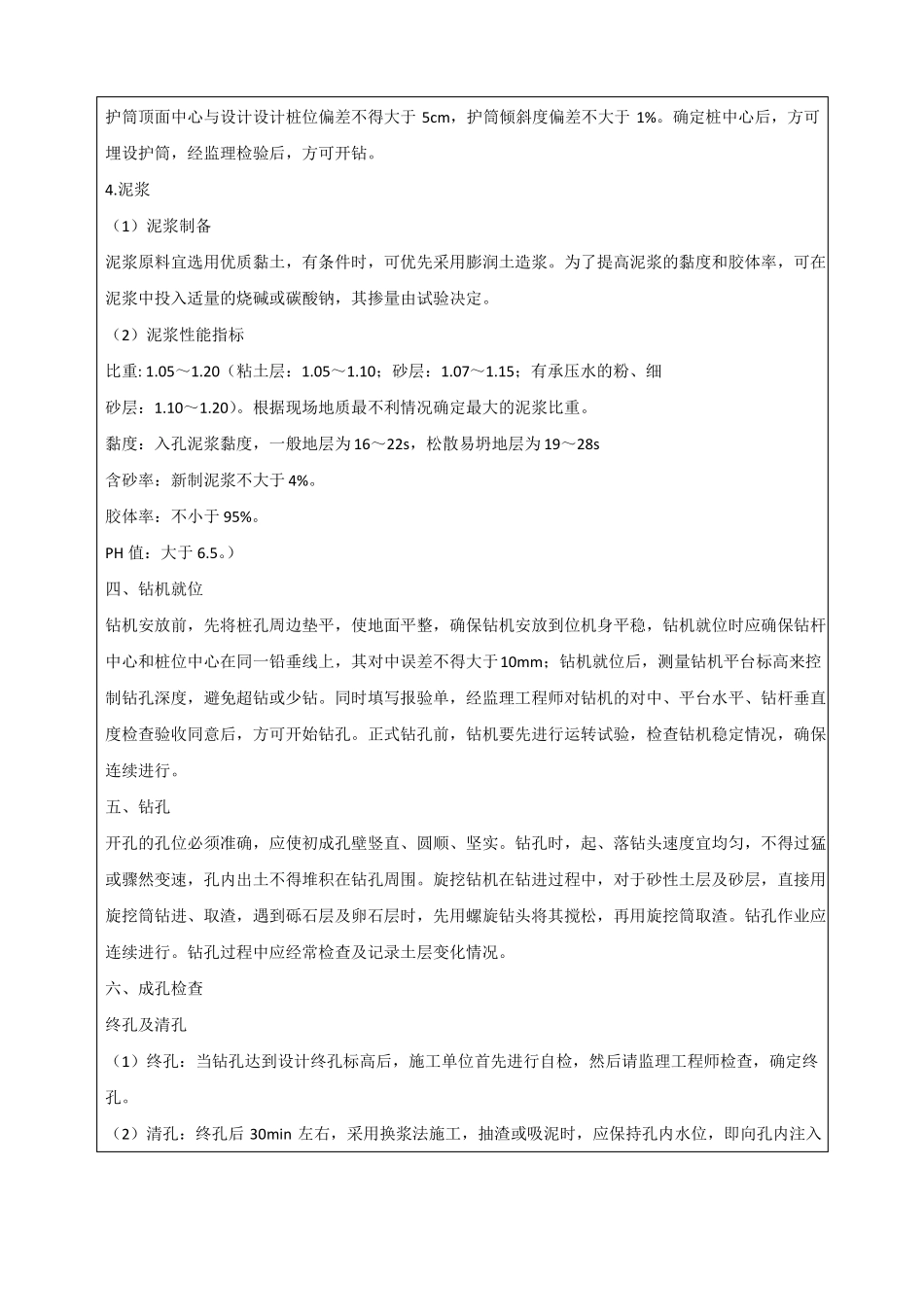

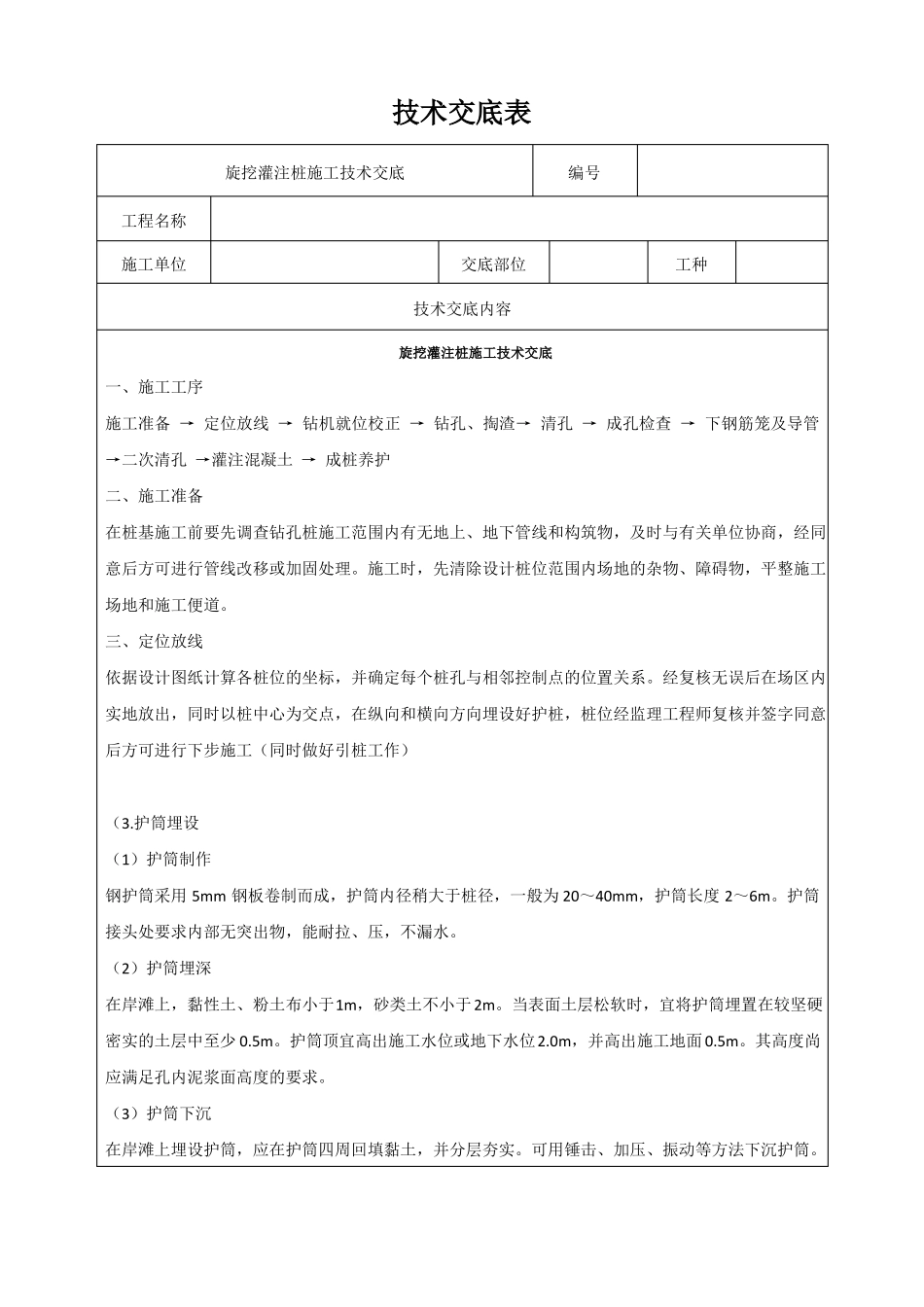

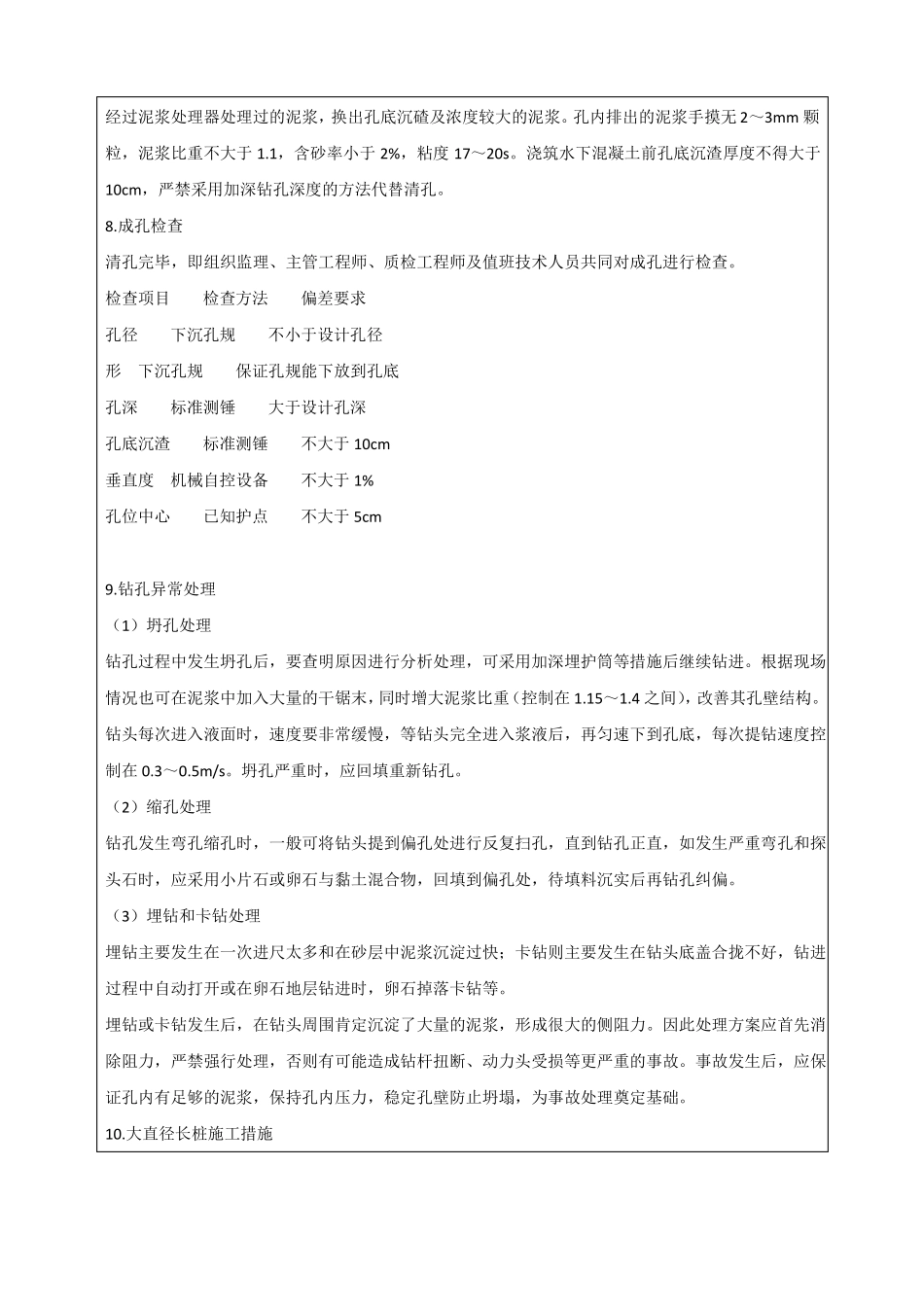

技术交底表旋挖灌注桩施工技术交底工程名称施工单位交底部位技术交底内容旋挖灌注桩施工技术交底编号工种一、施工工序施工准备 → 定位放线 → 钻机就位校正 → 钻孔、掏渣→ 清孔 → 成孔检查 → 下钢筋笼及导管→二次清孔 →灌注混凝土 → 成桩养护二、施工准备在桩基施工前要先调查钻孔桩施工范围内有无地上、地下管线和构筑物,及时与有关单位协商,经同意后方可进行管线改移或加固处理。施工时,先清除设计桩位范围内场地的杂物、障碍物,平整施工场地和施工便道。三、定位放线依据设计图纸计算各桩位的坐标,并确定每个桩孔与相邻控制点的位置关系。经复核无误后在场区内实地放出,同时以桩中心为交点,在纵向和横向方向埋设好护桩,桩位经监理工程师复核并签字同意后方可进行下步施工(同时做好引桩工作)(3.护筒埋设(1)护筒制作钢护筒采用 5mm 钢板卷制而成,护筒内径稍大于桩径,一般为 20~40mm,护筒长度 2~6m。护筒接头处要求内部无突出物,能耐拉、压,不漏水。(2)护筒埋深在岸滩上,黏性土、粉土布小于1m,砂类土不小于2m。当表面土层松软时,宜将护筒埋置在较坚硬密实的土层中至少 0.5m。护筒顶宜高出施工水位或地下水位2.0m,并高出施工地面 0.5m。其高度尚应满足孔内泥浆面高度的要求。(3)护筒下沉在岸滩上埋设护筒,应在护筒四周回填黏土,并分层夯实。可用锤击、加压、振动等方法下沉护筒。护筒顶面中心与设计设计桩位偏差不得大于 5cm,护筒倾斜度偏差不大于 1%。确定桩中心后,方可埋设护筒,经监理检验后,方可开钻。4.泥浆(1)泥浆制备泥浆原料宜选用优质黏土,有条件时,可优先采用膨润土造浆。为了提高泥浆的黏度和胶体率,可在泥浆中投入适量的烧碱或碳酸钠,其掺量由试验决定。(2)泥浆性能指标比重: 1.05~1.20(粘土层:1.05~1.10;砂层:1.07~1.15;有承压水的粉、细砂层:1.10~1.20)。根据现场地质最不利情况确定最大的泥浆比重。黏度:入孔泥浆黏度,一般地层为 16~22s,松散易坍地层为 19~28s含砂率:新制泥浆不大于 4%。胶体率:不小于 95%。PH 值:大于 6.5。)四、钻机就位钻机安放前,先将桩孔周边垫平,使地面平整,确保钻机安放到位机身平稳,钻机就位时应确保钻杆中心和桩位中心在同一铅垂线上,其对中误差不得大于10mm;钻机就位后,测量钻机平台标高来控制钻孔深度,避免超钻或少钻。同时填写报验单,经监理工程师对钻机的对中、平台水平、钻杆垂直度检查...
