旋挖钻成桩施工工艺及质量通病控制贵惠高速公路惠水特大桥,全长 2418
04m,30m18 箱梁+30m62 先简支后连续箱梁,全桥桩基础 368 根,地质条件主要为冲洪积砂、砾石、粘土夹砂碎石、紫红色厚层含泥质粉砂岩、含砾砂质泥岩夹透镜状角砾石工期紧,任务重,采用传统的成孔方法成桩速度慢,安全风险大;现贵州桥梁集团引进国内较为先进的宝峨 BG 25 型旋挖钻机,广泛推广于本项目钻孔灌注桩工程
旋挖钻机作为一项新兴产业, 具有高效、节能、低噪音、无污染、适应地层较广泛等这些无可比拟的优点,深得越来越多的施工单位的青睐
钻孔完成后成桩施工工艺监理1、钢筋笼制作与安放a)钢筋笼制作必须按设计图纸要求精心加工

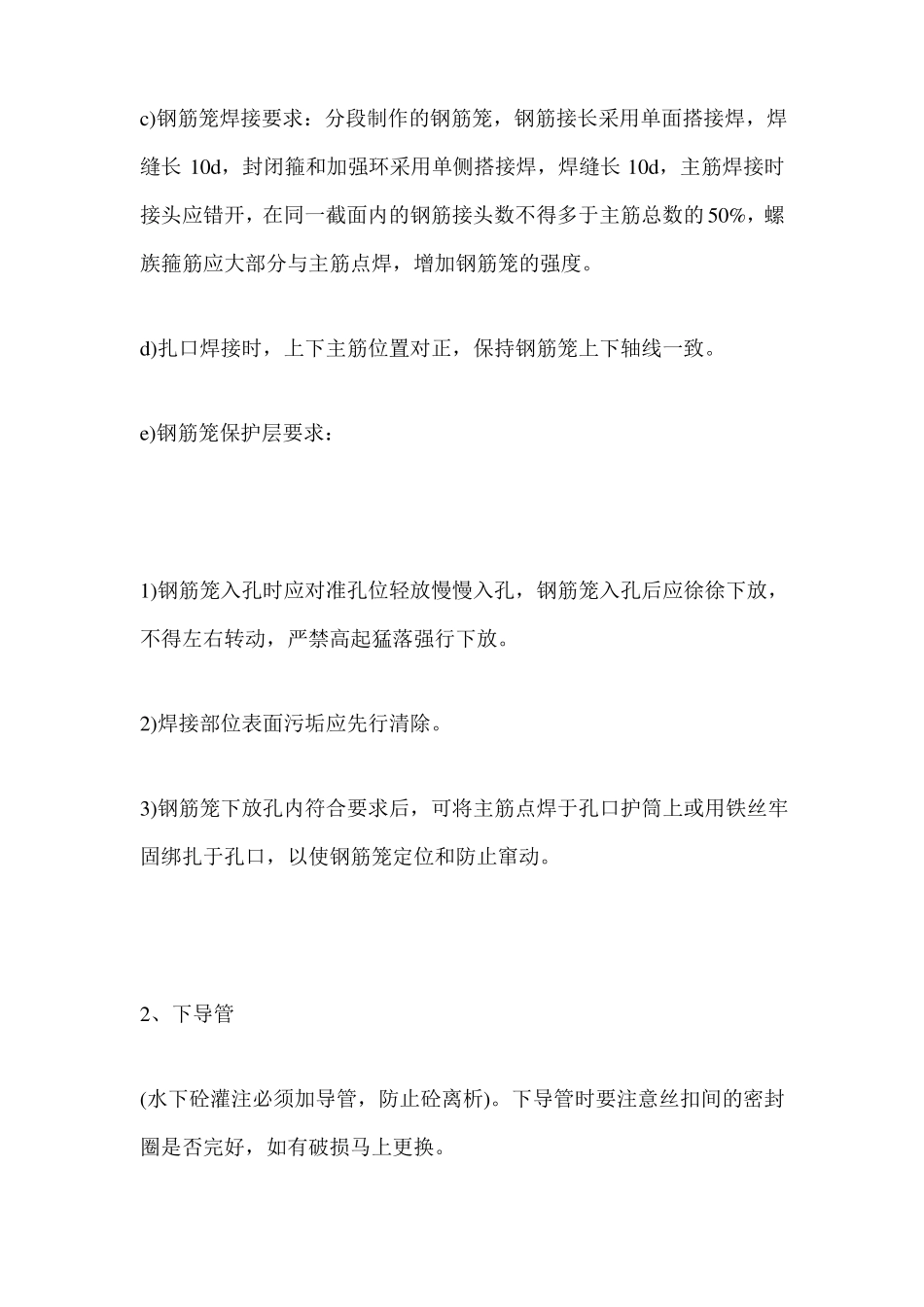

b)钢筋的品种,钢号及尺寸规格应符合设计要求,其制作偏差符合下列规定:主筋间距:10mm;箍筋间距:20mm;钢筋笼直径:10mm钢筋笼长度:50mm;主筋弯曲度:1%;钢筋笼弯曲度:1%c)钢筋笼焊接要求:分段制作的钢筋笼,钢筋接长采用单面搭接焊,焊缝长 10d,封闭箍和加强环采用单侧搭接焊,焊缝长 10d,主筋焊接时接头应错开,在同一截面内的钢筋接头数不得多于主筋总数的 50%,螺族箍筋应大部分与主筋点焊,增加钢筋笼的强度
d)扎口焊接时,上下主筋位置对正,保持钢筋笼上下轴线一致
e)钢筋笼保护层要求:1)钢筋笼入孔时应对准孔位轻放慢慢入孔,钢筋笼入孔后应徐徐下放,不得左右转动,严禁高起猛落强行下放
2)焊接部位表面污垢应先行清除
3)钢筋笼下放孔内符合要求后,可将主筋点焊于孔口护筒上或用铁丝牢固绑扎于孔口,以使钢筋笼定位和防止窜动
2、下导管(水下砼灌注必须加导管,防止砼离析)
下导管时要注意丝扣间的密封圈是否完好,如有破损马上更换

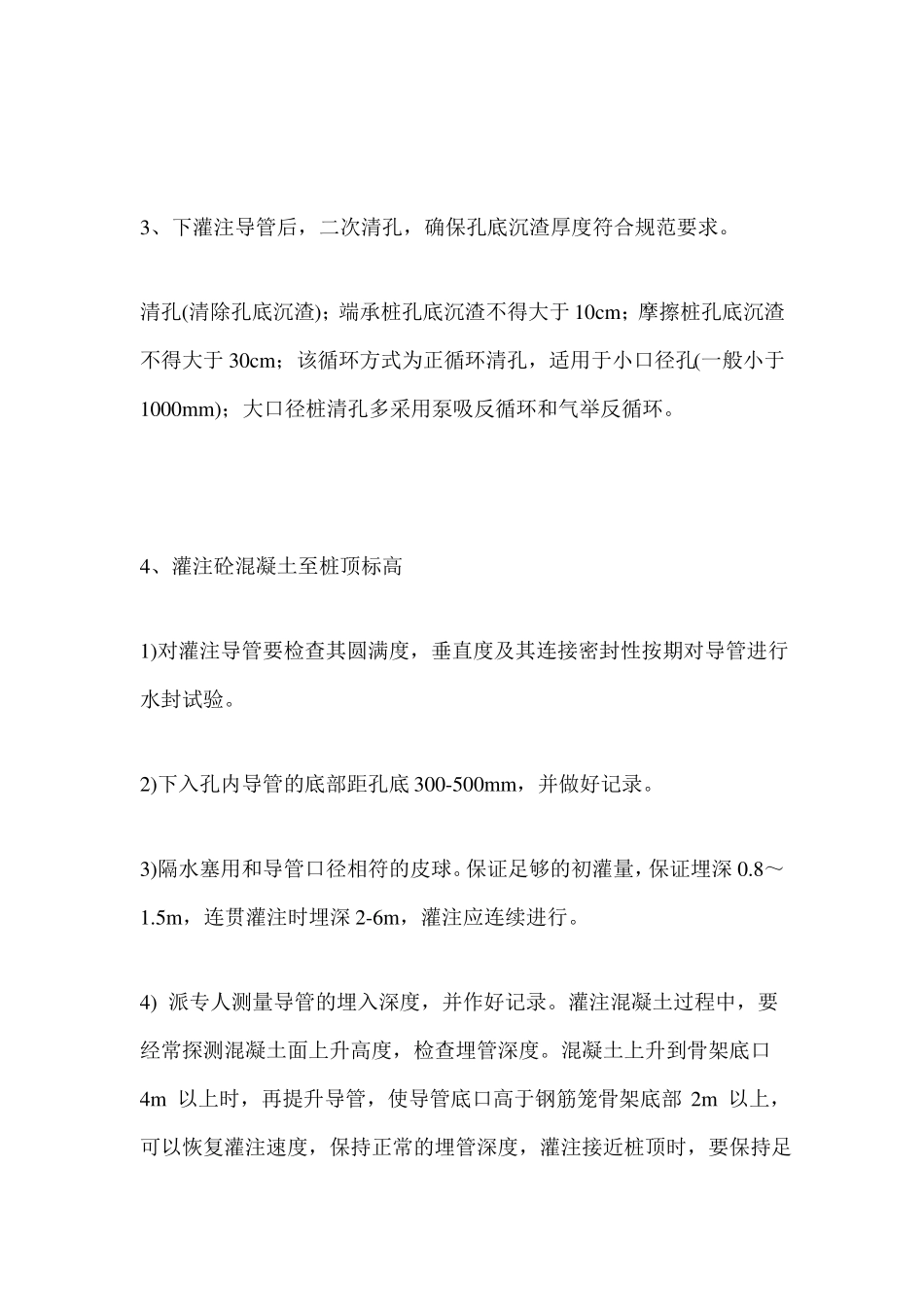

3、下灌注导管后,二次清孔,确保孔底沉渣厚度符合规范要求
清孔(清除孔底沉渣);端承桩孔底沉渣不得大于 10cm;摩擦桩孔底沉渣不得大于
