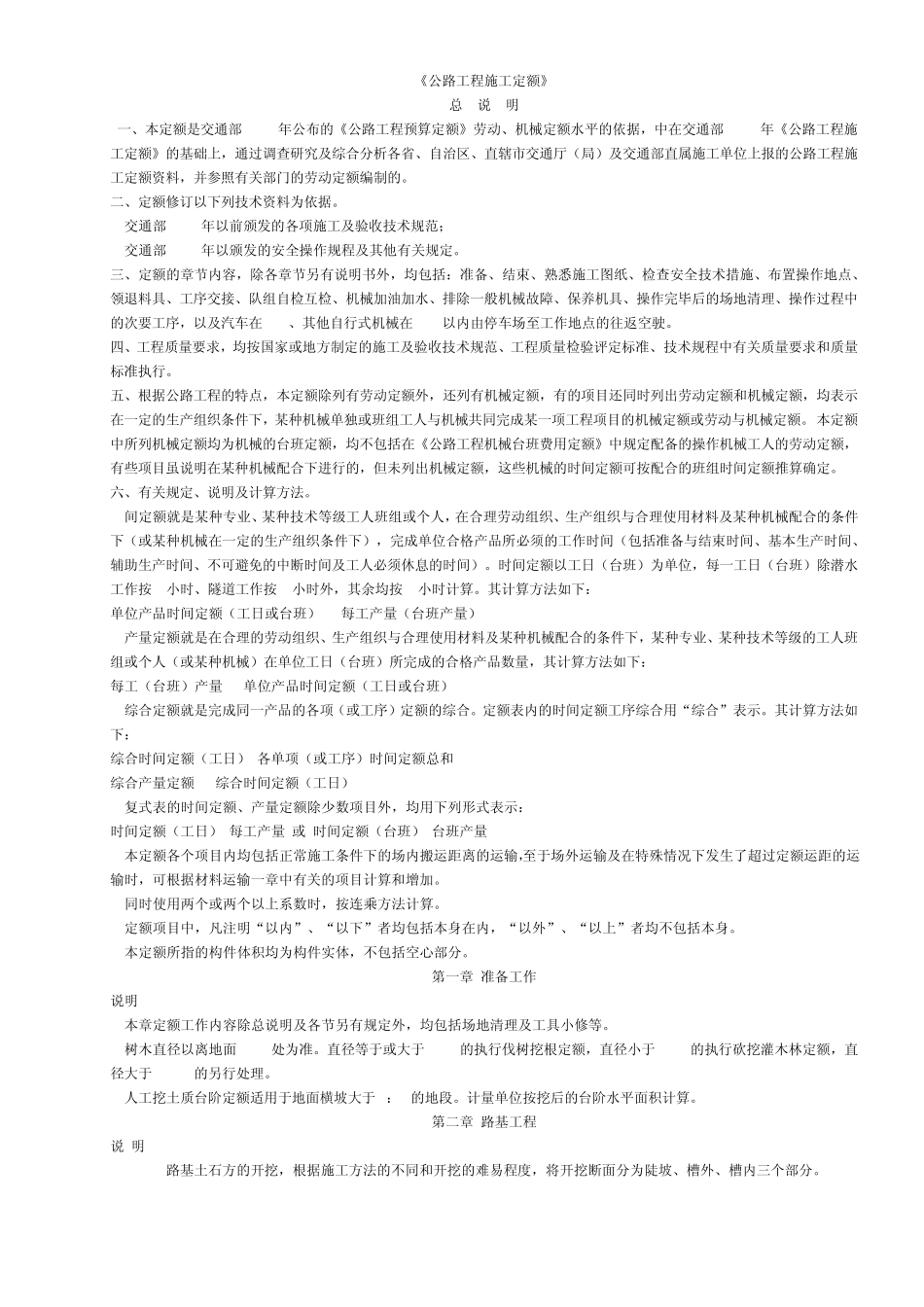

《公路工程施工定额》 总 说 明 一、本定额是交通部 1992年公布的《公路工程预算定额》劳动、机械定额水平的依据,中在交通部 1984年《公路工程施工定额》的基础上,通过调查研究及综合分析各省、自治区、直辖市交通厅(局)及交通部直属施工单位上报的公路工程施工定额资料,并参照有关部门的劳动定额编制的
二、定额修订以下列技术资料为依据
交通部 1992年以前颁发的各项施工及验收技术规范; 2
交通部 1992年以颁发的安全操作规程及其他有关规定
三、定额的章节内容,除各章节另有说明书外,均包括:准备、结束、熟悉施工图纸、检查安全技术措施、布置操作地点、领退料具、工序交接、队组自检互检、机械加油加水、排除一般机械故障、保养机具、操作完毕后的场地清理、操作过程中的次要工序,以及汽车在 5km、其他自行式机械在 1km以内由停车场至工作地点的往返空驶
四、工程质量要求,均按国家或地方制定的施工及验收技术规范、工程质量检验评定标准、技术规程中有关质量要求和质量标准执行
五、根据公路工程的特点,本定额除列有劳动定额外,还列有机械定额,有的项目还同时列出劳动定额和机械定额,均表示在一定的生产组织条件下,某种机械单独或班组工人与机械共同完成某一项工程项目的机械定额或劳动与机械定额
本定额中所列机械定额均为机械的台班定额,均不包括在《公路工程机械台班费用定额》中规定配备的操作机械工人的劳动定额,有些项目虽说明在某种机械配合下进行的,但未列出机械定额,这些机械的时间定额可按配合的班组时间定额推算确定
六、有关规定、说明及计算方法
间定额就是某种专业、某种技术等级工人班组或个人,在合理劳动组织、生产组织与合理使用材料及某种机械配合的条件下(或某种机械在一定的生产组织条件下),完成单位合格产品所必须的工作时间(包括准备与结束时间、基本生产时间、辅助生产时间、不可避免的中断时间
