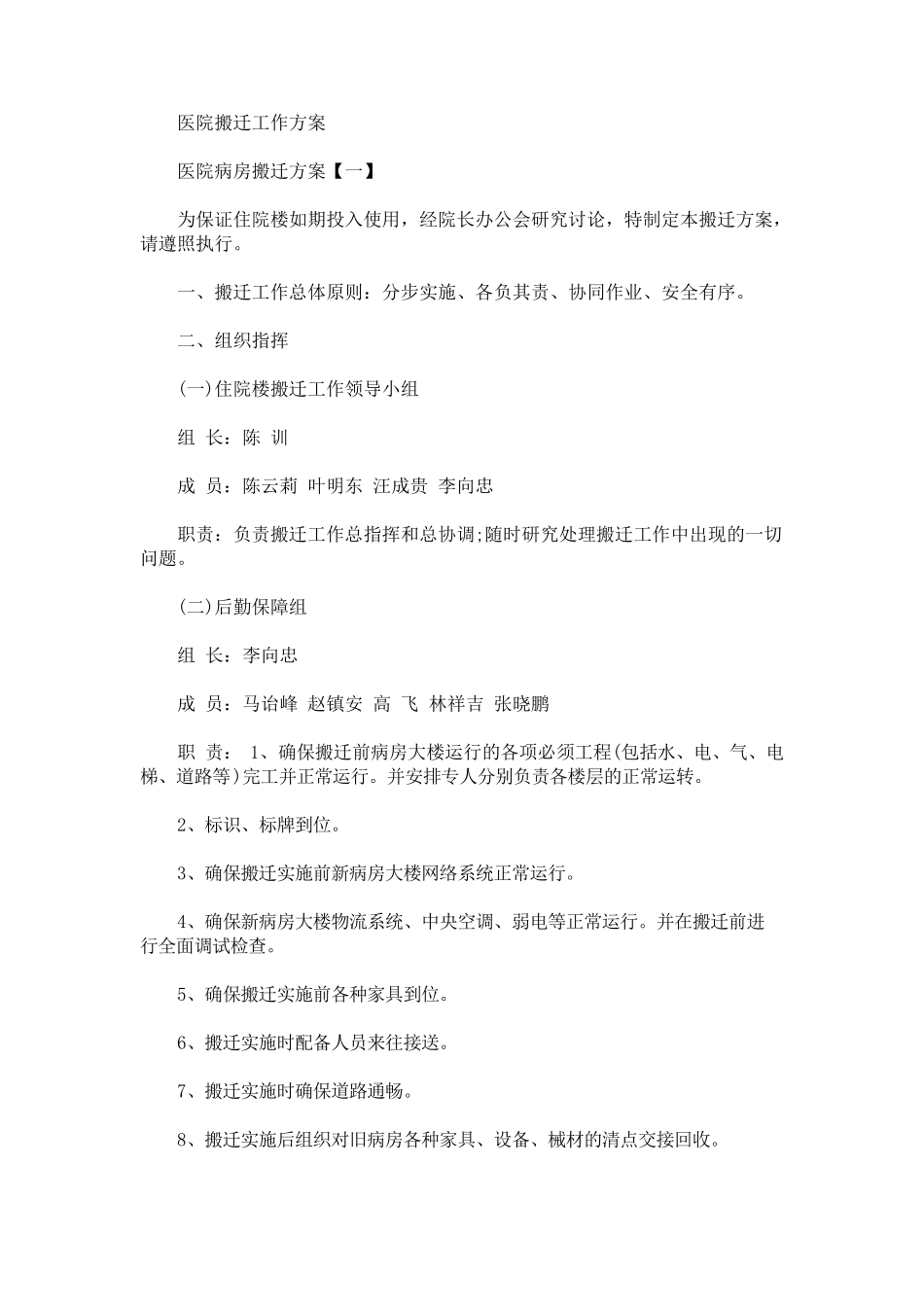

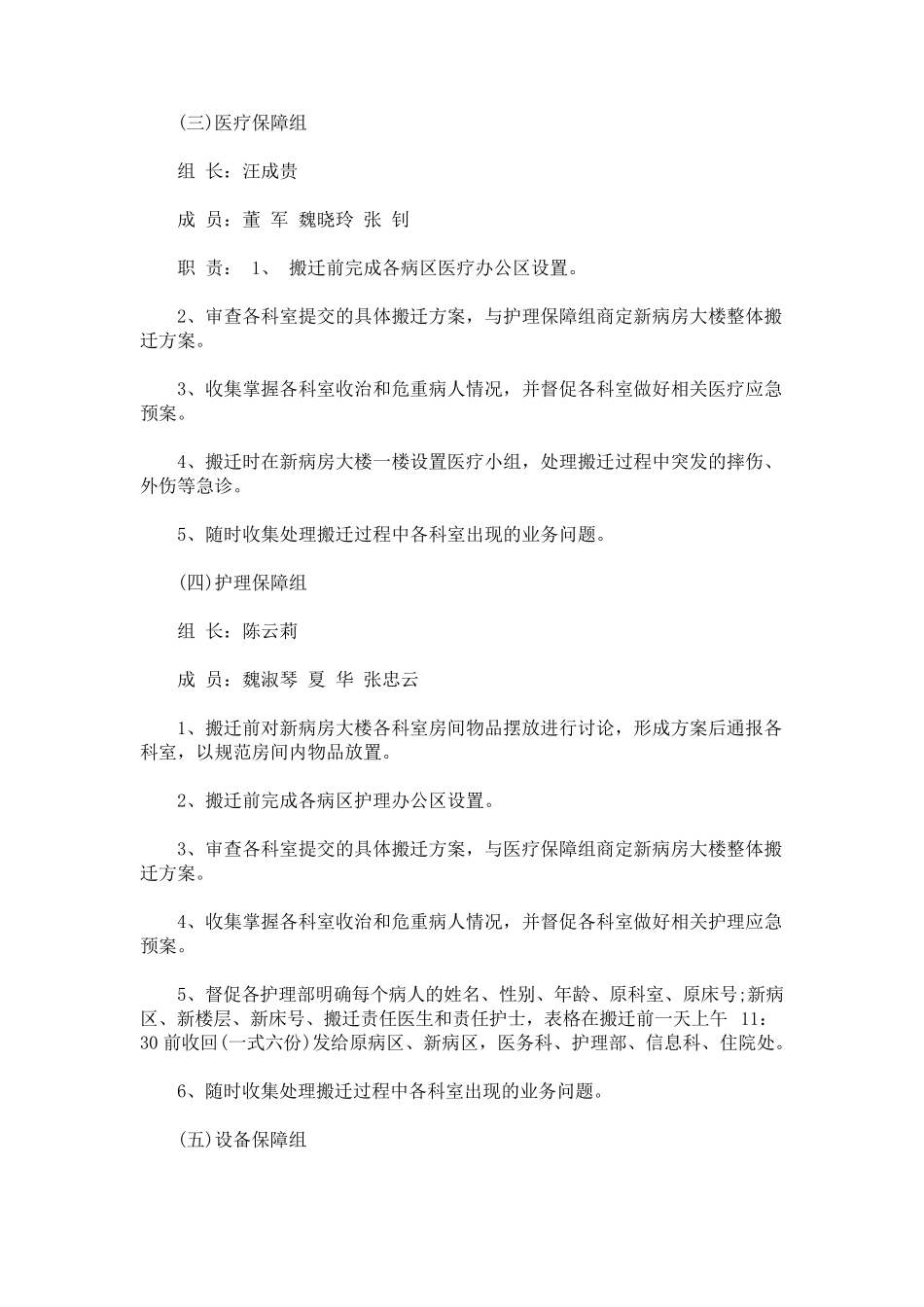

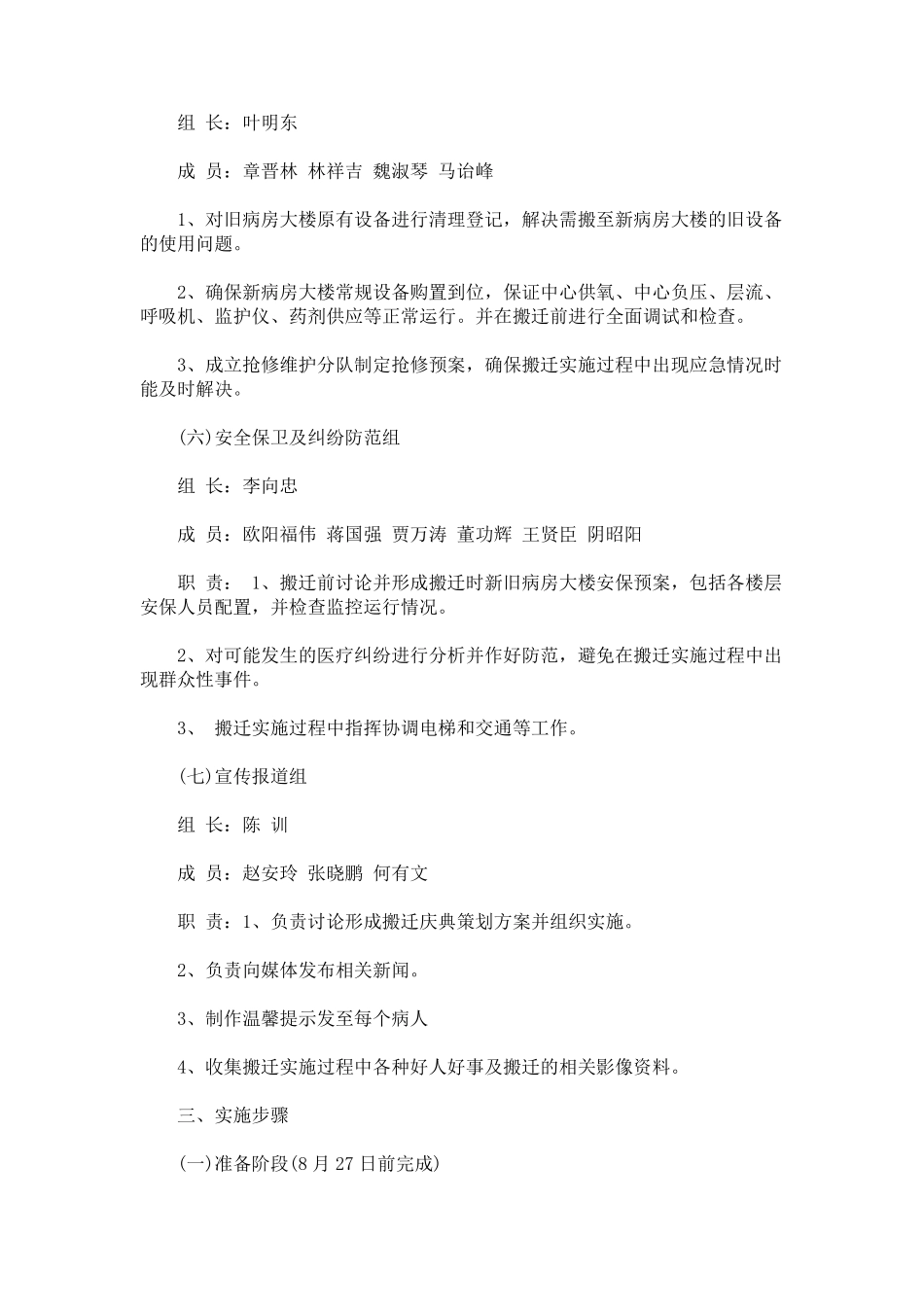

医院搬迁工作方案 医院病房搬迁方案【一】 为保证住院楼如期投入使用,经院长办公会研究讨论,特制定本搬迁方案,请遵照执行。 一、搬迁工作总体原则:分步实施、各负其责、协同作业、安全有序。 二、组织指挥 (一)住院楼搬迁工作领导小组 组 长:陈 训 成 员:陈云莉 叶明东 汪成贵 李向忠 职责:负责搬迁工作总指挥和总协调;随时研究处理搬迁工作中出现的一切问题。 (二)后勤保障组 组 长:李向忠 成 员:马诒峰 赵镇安 高 飞 林祥吉 张晓鹏 职 责: 1、确保搬迁前病房大楼运行的各项必须工程(包括水、电、气、电梯、道路等)完工并正常运行。并安排专人分别负责各楼层的正常运转。 2、标识、标牌到位。 3、确保搬迁实施前新病房大楼网络系统正常运行。 4、确保新病房大楼物流系统、中央空调、弱电等正常运行。并在搬迁前进行全面 调试 检 查 。 5、确保搬迁实施前各种 家 具 到位。 6、搬迁实施时配 备 人员来 往 接 送 。 7、搬迁实施时确保道路通 畅 。 8、搬迁实施后组织对 旧 病房各种 家 具 、设 备 、械 材 的清 点 交 接 回 收 。 (三)医疗保障组 组 长:汪成贵 成 员:董 军 魏晓玲 张 钊 职 责: 1、 搬迁前完成各病区医疗办公区设置。 2、审查各科室提交的具体搬迁方案,与护理保障组商定新病房大楼整体搬迁方案。 3、收集掌握各科室收治和危重病人情况,并督促各科室做好相关医疗应急预案。 4、搬迁时在新病房大楼一楼设置医疗小组,处理搬迁过程中突发的摔伤、外伤等急诊。 5、随时收集处理搬迁过程中各科室出现的业务问题。 (四)护理保障组 组 长:陈云莉 成 员:魏淑琴 夏 华 张忠云 1、搬迁前对新病房大楼各科室房间物品摆放进行讨论,形成方案后通报各科室,以规范房间内物品放置。 2、搬迁前完成各病区护理办公区设置。 3、审查各科室提交的具体搬迁方案,与医疗保障组商定新病房大楼整体搬迁方案。 4、收集掌握各科室收治和危重病人情况,并督促各科室做好相关护理应急预案。 5、督促各护理部明确每个病人的姓名、性别、年龄、原科室、原床号;新病区、新楼层、新床号、搬迁责任医生和责任护士,表格在搬迁前一天上午 11:30 前收回(一式六份)发给原病区、新病区,医务科、护理部、信息科、住院处。 6、随时收集处理搬迁过程中各科室出现的业务问题。 (五)设备保障组 组 长:叶明东 成 员:章晋林 林祥吉 魏淑琴 马...
