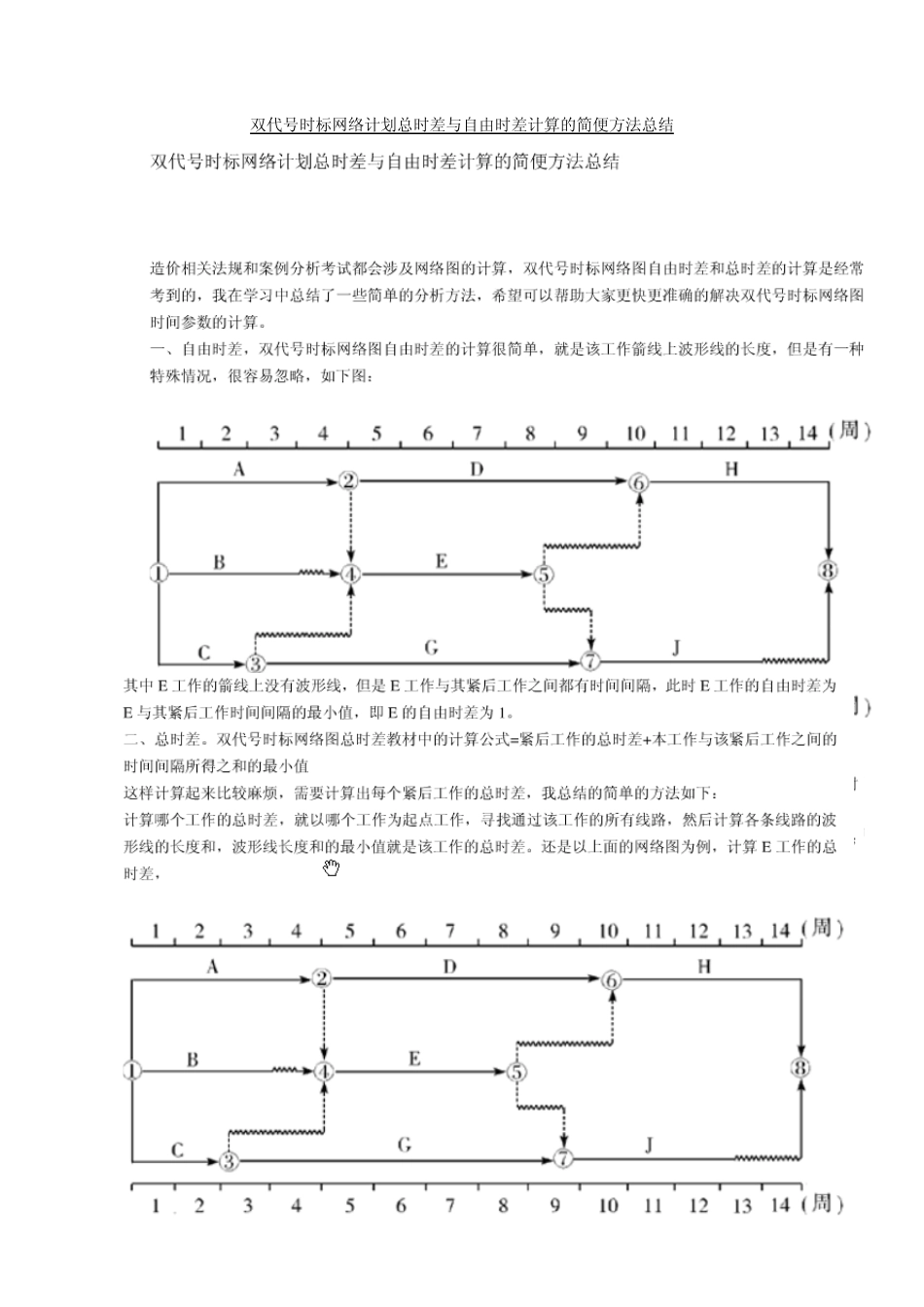

双代号时标网络计划总时差与自由时差计算的简便方法总结 双代号网络计划中的总时差和自由时差是什么意思
还有总时差的缩写为什么是TF,F 是什么英文的缩写
最佳答案 总时差是不影响总工期的情况下该工作拥有的时间 总时差其实就是机动时间或宽裕时间 F
flex ible: 自由时差是在不影响后续工作的情况下拥有的时间,可以简单理解就是多余的时间 双代号时标网络计划总时差与自由时差计算的简便方法总结 项目组织与管理和实物课程的考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算

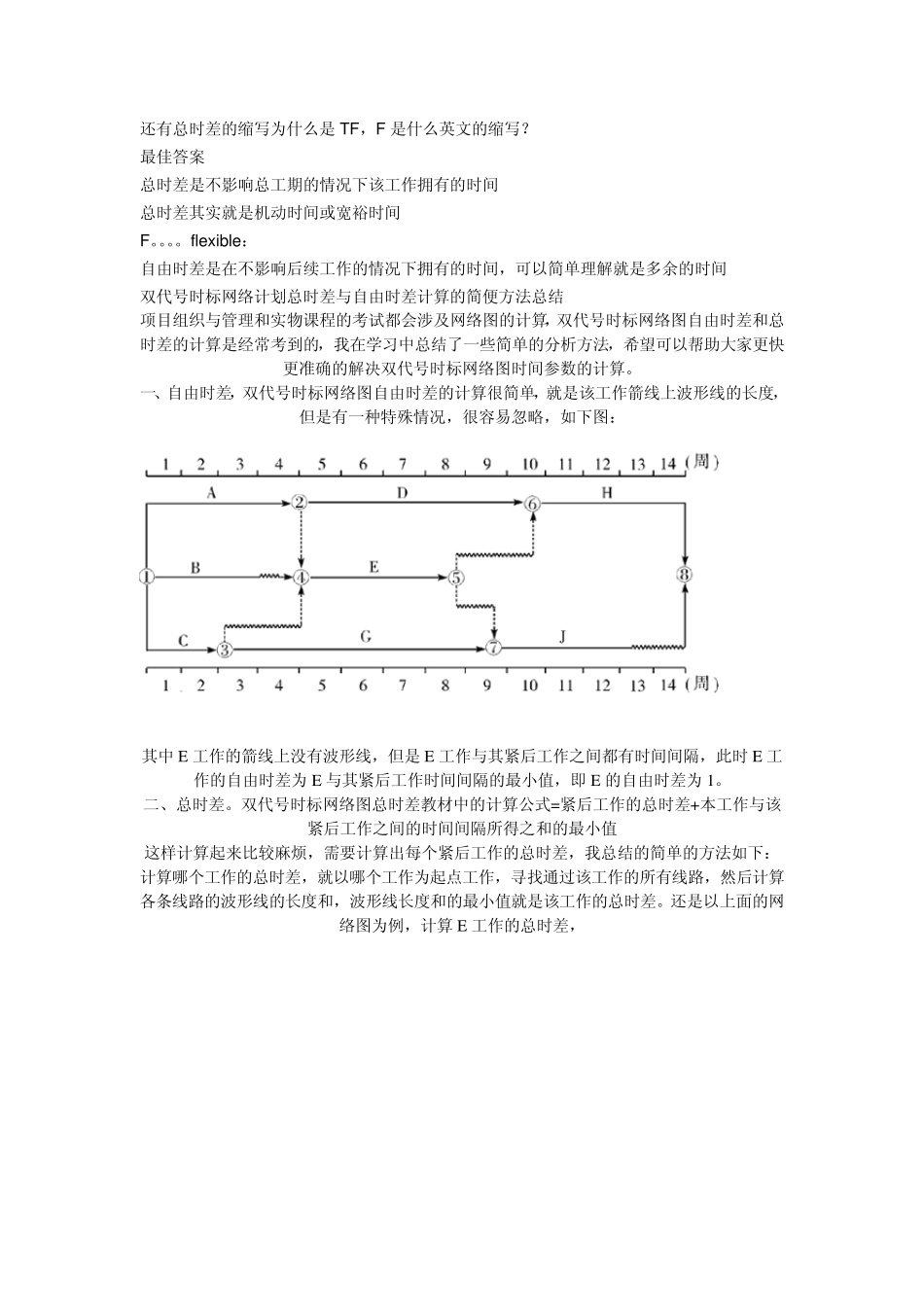

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图: 其中E 工作的箭线上没有波形线,但是E 工作与其紧后工作之间都有时间间隔,此时E 工作的自由时差为E 与其紧后工作时间间隔的最小值,即 E 的自由时差为1
双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值 这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下: 计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差
还是以上面的网络图为例,计算E 工作的总时差, 以E 工作为起点工作,通过E 工作的线路有EH 和EJ,两天线路的波形线的和都是2,所以此时E 的总时差就是2
再比如,计算 C 工作的总时差,通过C 工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么 C 的总时差就是1

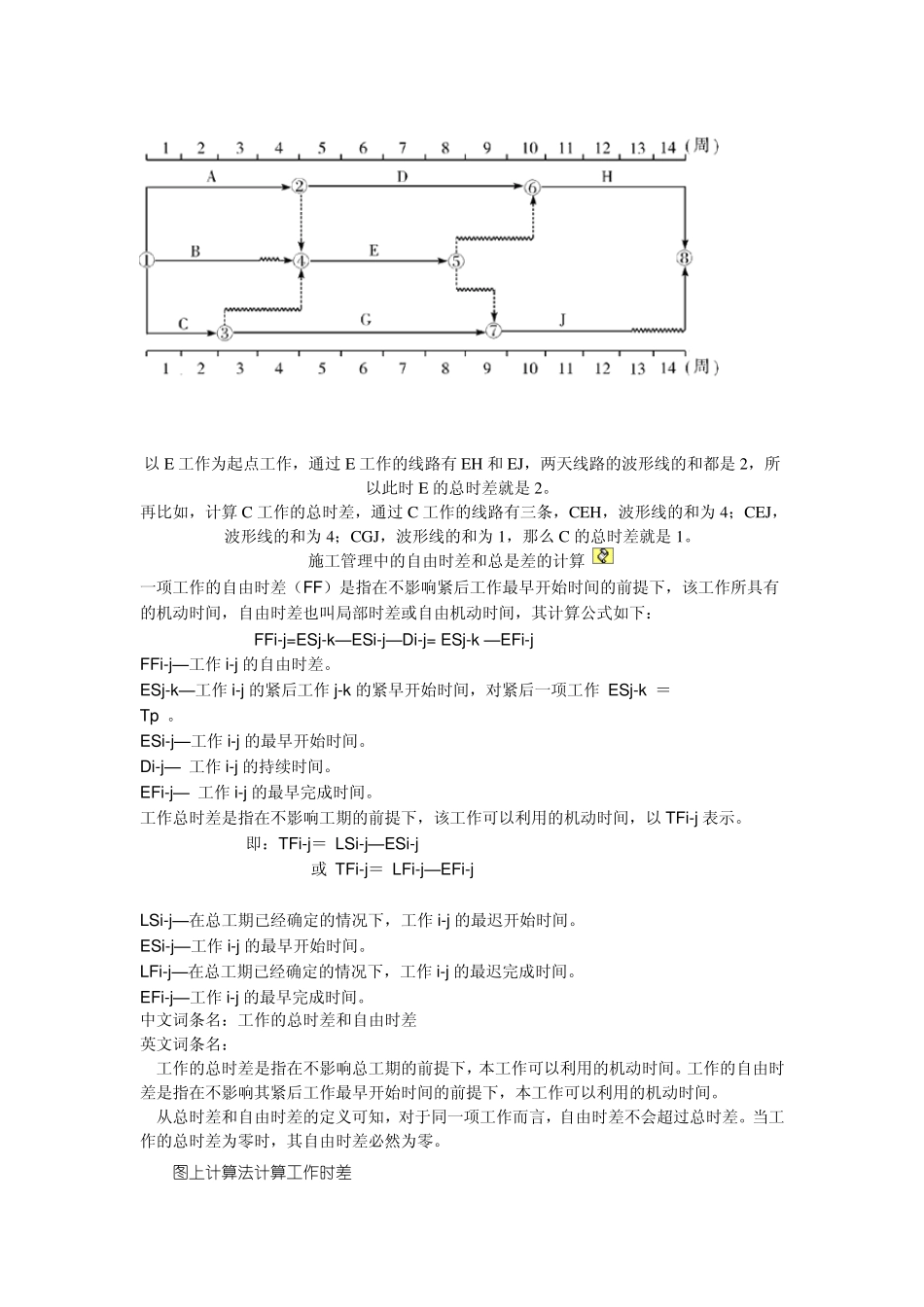

施工管理中的自由时差和总是差的计算 一项
