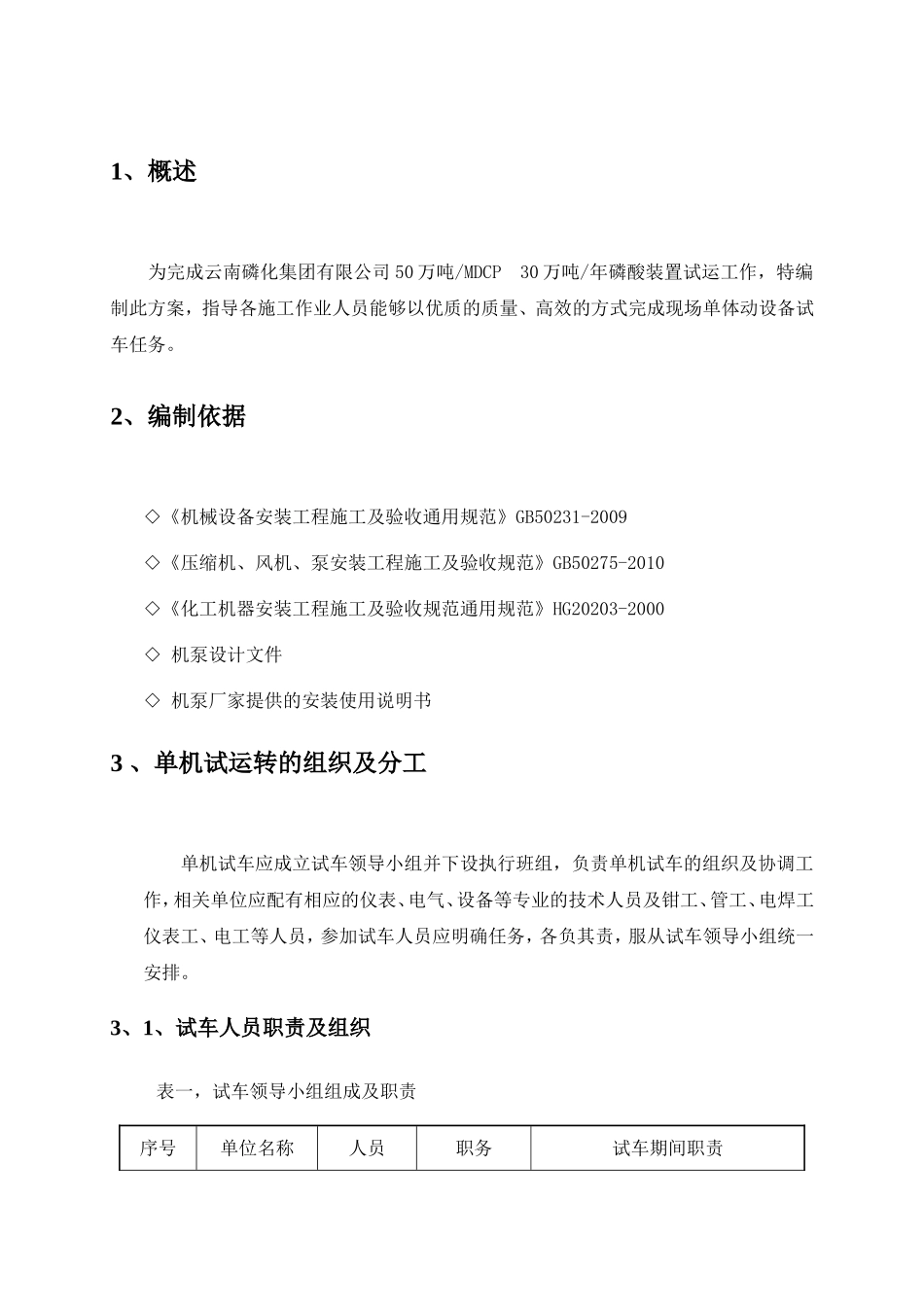

1、概述为完成云南磷化集团有限公司50万吨/MDCP30万吨/年磷酸装置试运工作,特编制此方案,指导各施工作业人员能够以优质的质量、高效的方式完成现场单体动设备试车任务
2、编制依据◇《机械设备安装工程施工及验收通用规范》GB50231-2009◇《压缩机、风机、泵安装工程施工及验收规范》GB50275-2010◇《化工机器安装工程施工及验收规范通用规范》HG20203-2000◇机泵设计文件◇机泵厂家提供的安装使用说明书3、单机试运转的组织及分工单机试车应成立试车领导小组并下设执行班组,负责单机试车的组织及协调工作,相关单位应配有相应的仪表、电气、设备等专业的技术人员及钳工、管工、电焊工仪表工、电工等人员,参加试车人员应明确任务,各负其责,服从试车领导小组统一安排

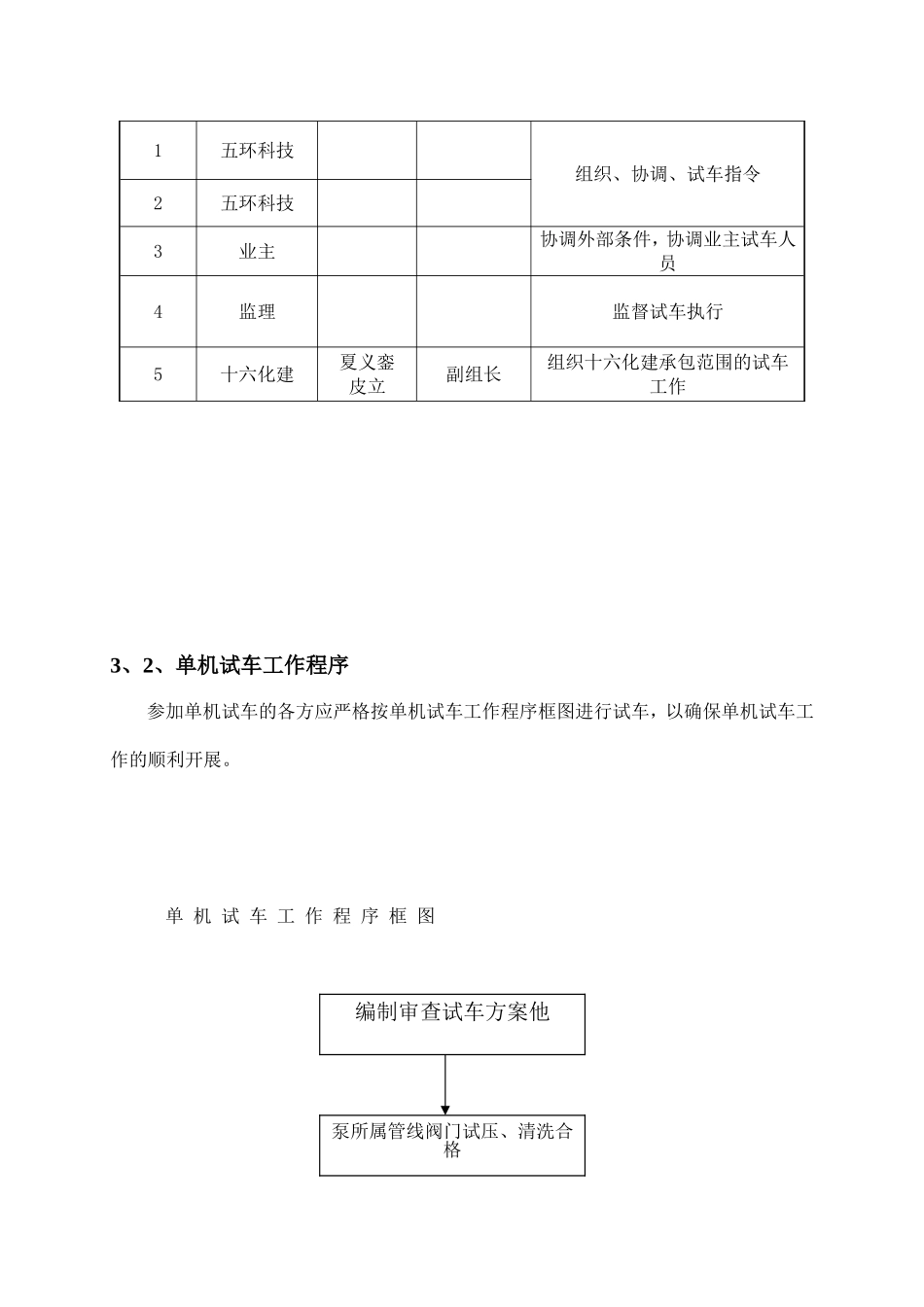

3、1、试车人员职责及组织表一,试车领导小组组成及职责序号单位名称人员职务试车期间职责1五环科技组织、协调、试车指令2五环科技3业主协调外部条件,协调业主试车人员4监理监督试车执行5十六化建夏义銮皮立副组长组织十六化建承包范围的试车工作3、2、单机试车工作程序参加单机试车的各方应严格按单机试车工作程序框图进行试车,以确保单机试车工作的顺利开展
单机试车工作程序框图编制审查试车方案他泵所属管线阀门试压、清洗合格试车所需临时措施的准备试车临时措施及条件的检查是否具备否是进行电机单试及检查、转向正确是否合格否连接联轴器、机泵本体试车及检查是否合格否是4、搅拌器单机试车方案4、1试车目的和要求磷酸装置各类搅拌器的单机试车,其目的是对已安装好的各该类设备进行机械性能和安装质量检验,为磷酸装置联动试车和化工投料试车创造良好的条件
4、1试车时间及检验项目1)试车时间:在正常工况下连续运行2小时2)检验项目:测量温度各部位轴承温度电机的温度3)测量减速器及电机振幅4、2、试车前应具备的条件1)搅拌器等设备安装经检查符合有
