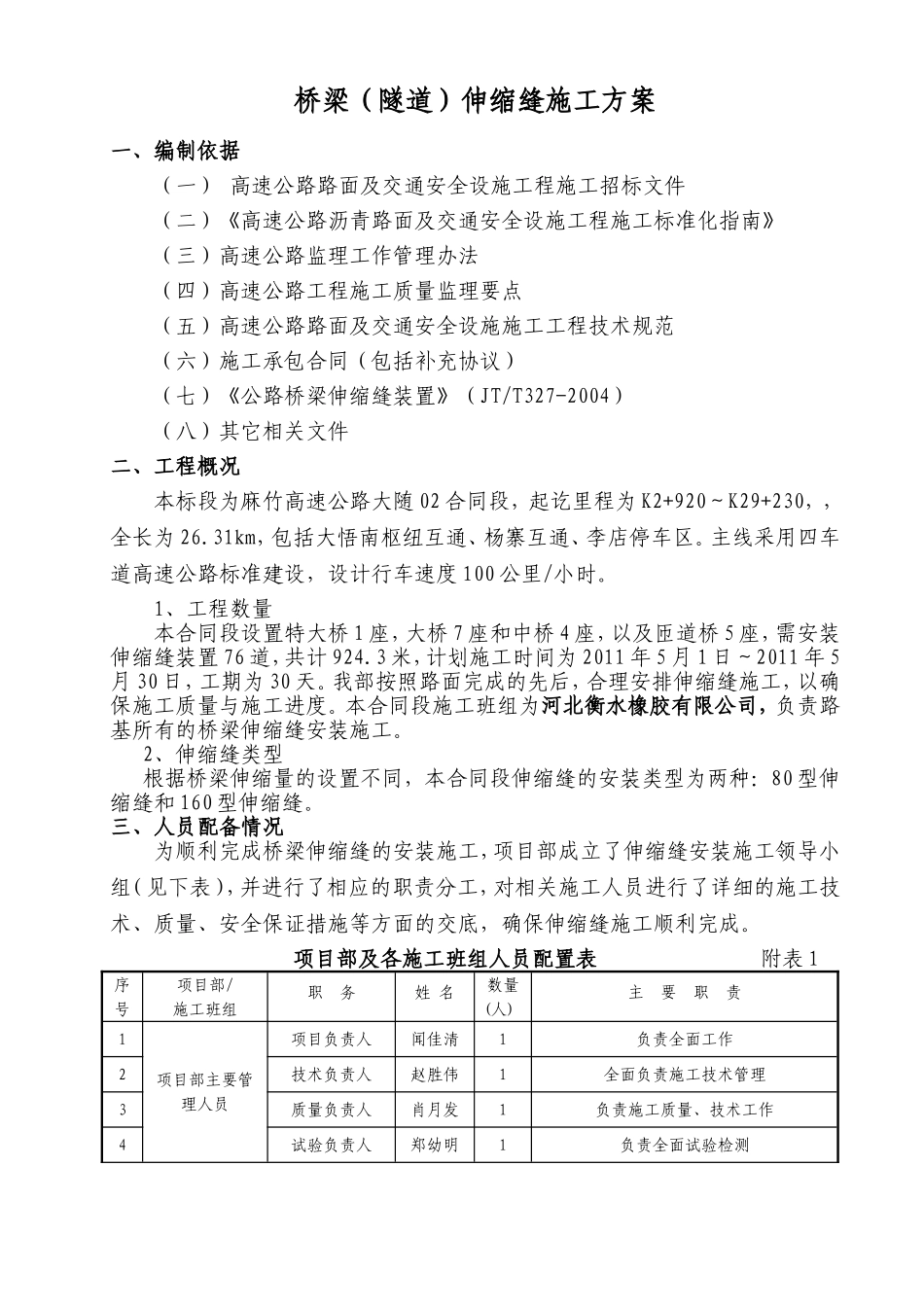

桥梁(隧道)伸缩缝安装桥梁(隧道)伸缩缝施工方案一、编制依据(一)高速公路路面及交通安全设施工程施工招标文件(二)《高速公路沥青路面及交通安全设施工程施工标准化指南》(三)高速公路监理工作管理办法(四)高速公路工程施工质量监理要点(五)高速公路路面及交通安全设施施工工程技术规范(六)施工承包合同(包括补充协议)(七)《公路桥梁伸缩缝装置》(JT/T327-2004)(八)其它相关文件二、工程概况本标段为麻竹高速公路大随02合同段,起讫里程为K2+920~K29+230,,全长为26
31km,包括大悟南枢纽互通、杨寨互通、李店停车区
主线采用四车道高速公路标准建设,设计行车速度100公里/小时
1、工程数量本合同段设置特大桥1座,大桥7座和中桥4座,以及匝道桥5座,需安装伸缩缝装置76道,共计924
3米,计划施工时间为2011年5月1日~2011年5月30日,工期为30天
我部按照路面完成的先后,合理安排伸缩缝施工,以确保施工质量与施工进度
本合同段施工班组为河北衡水橡胶有限公司,负责路基所有的桥梁伸缩缝安装施工
2、伸缩缝类型根据桥梁伸缩量的设置不同,本合同段伸缩缝的安装类型为两种:80型伸缩缝和160型伸缩缝
三、人员配备情况为顺利完成桥梁伸缩缝的安装施工,项目部成立了伸缩缝安装施工领导小组(见下表),并进行了相应的职责分工,对相关施工人员进行了详细的施工技术、质量、安全保证措施等方面的交底,确保伸缩缝施工顺利完成
项目部及各施工班组人员配置表附表1序号项目部/施工班组职务姓名数量(人)主要职责1项目部主要管理人员项目负责人闻佳清1负责全面工作2技术负责人赵胜伟1全面负责施工技术管理3质量负责人肖月发1负责施工质量、技术工作4试验负责人郑幼明1负责全面试验检测5施工班组施工负责人熊立坤2负责现场安排和施工6开槽、制筋工10负责切割、清缝、预埋钢筋的整理及修正7电焊工9
