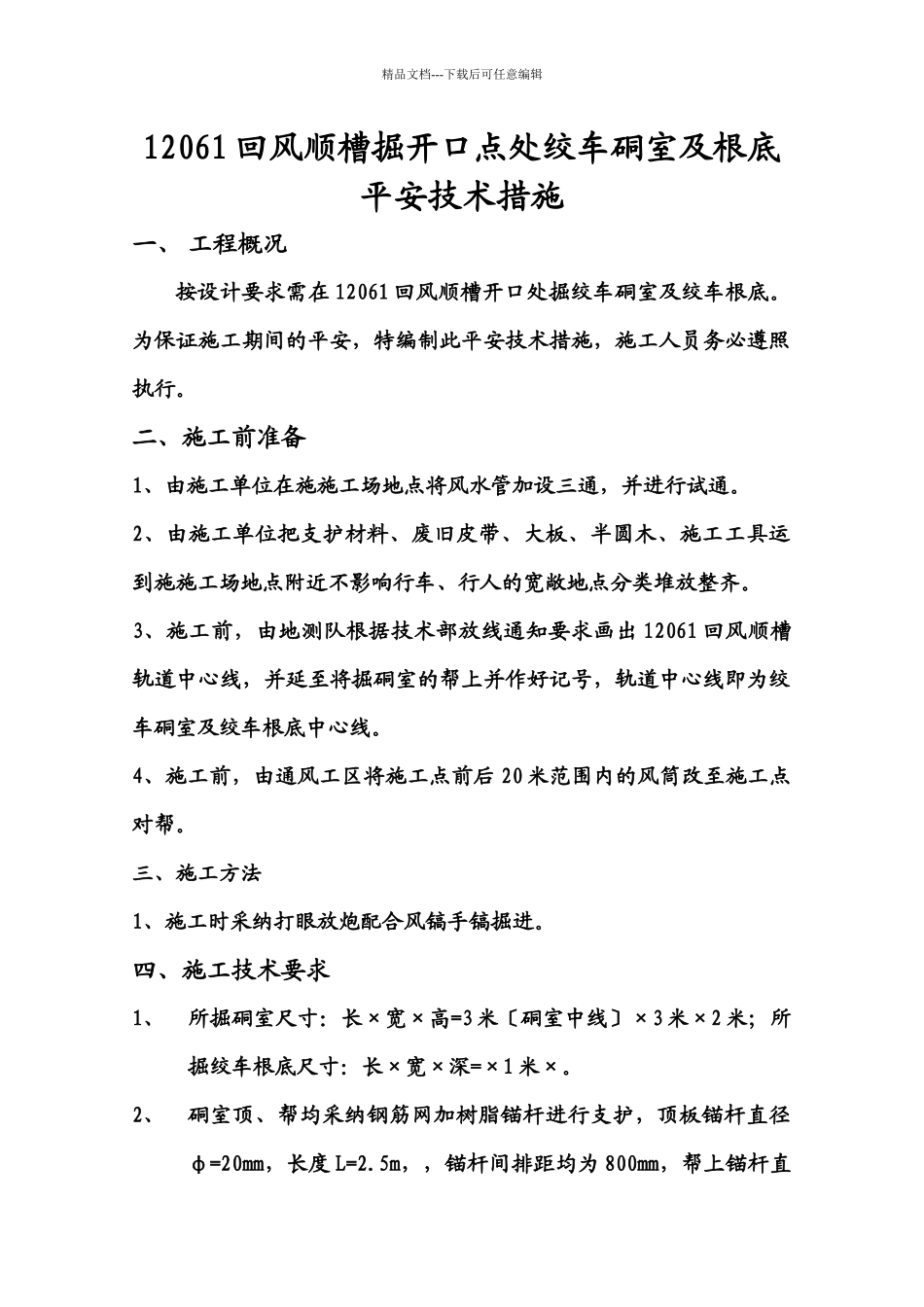

精品文档---下载后可任意编辑12061 回风顺槽掘开口点处绞车硐室及根底平安技术措施一、 工程概况按设计要求需在 12061 回风顺槽开口处掘绞车硐室及绞车根底
为保证施工期间的平安,特编制此平安技术措施,施工人员务必遵照执行
二、施工前准备1、由施工单位在施施工场地点将风水管加设三通,并进行试通
2、由施工单位把支护材料、废旧皮带、大板、半圆木、施工工具运到施施工场地点附近不影响行车、行人的宽敞地点分类堆放整齐
3、施工前,由地测队根据技术部放线通知要求画出 12061 回风顺槽轨道中心线,并延至将掘硐室的帮上并作好记号,轨道中心线即为绞车硐室及绞车根底中心线
4、施工前,由通风工区将施工点前后 20 米范围内的风筒改至施工点对帮
三、施工方法1、施工时采纳打眼放炮配合风镐手镐掘进
四、施工技术要求1、所掘硐室尺寸:长×宽×高=3 米〔硐室中线〕×3 米×2 米;所掘绞车根底尺寸:长×宽×深=×1 米×

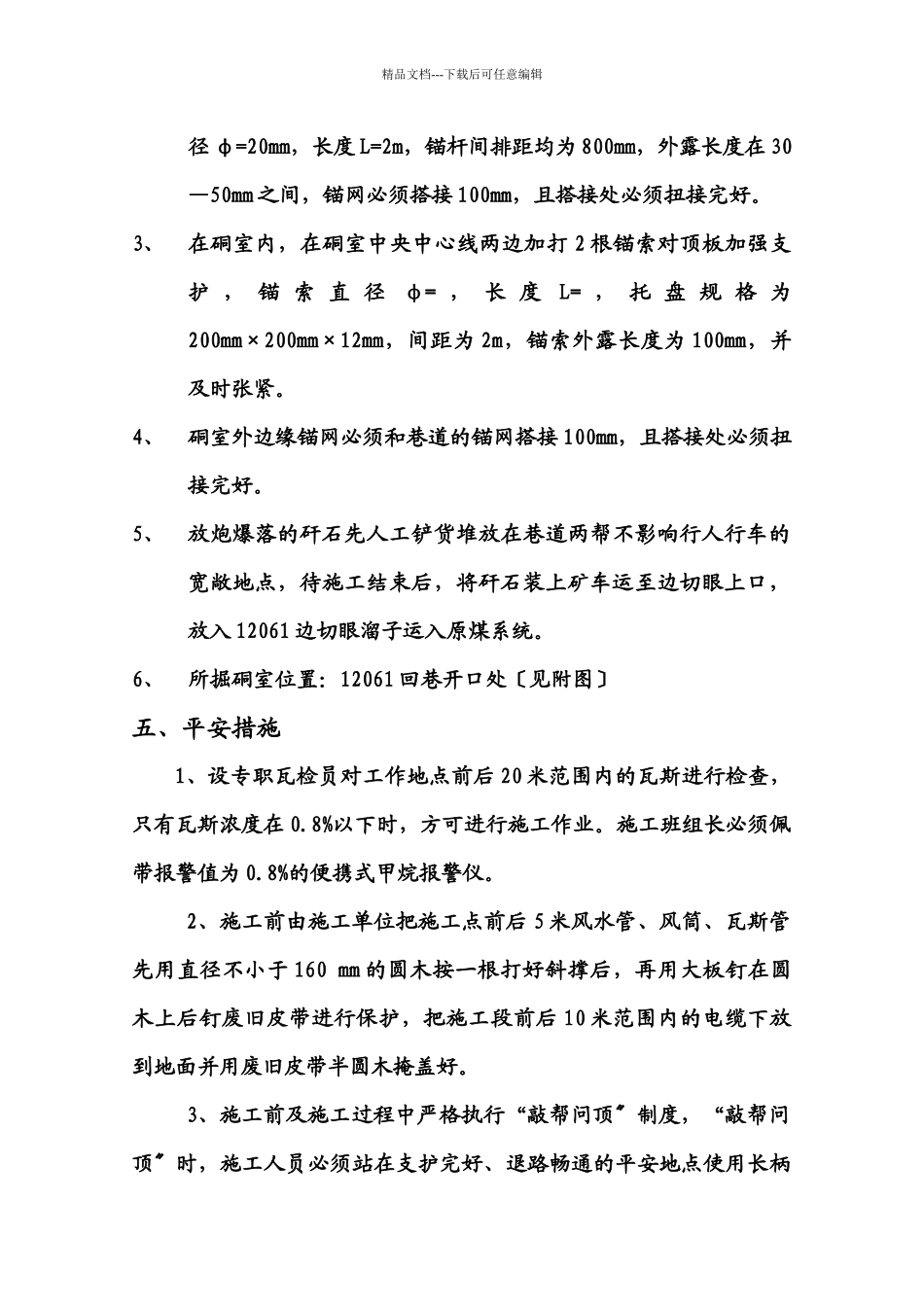

2、硐室顶、帮均采纳钢筋网加树脂锚杆进行支护,顶板锚杆直径φ=20mm,长度 L=2
5m,,锚杆间排距均为 800mm,帮上锚杆直精品文档---下载后可任意编辑径 φ=20mm,长度 L=2m,锚杆间排距均为 800mm,外露长度在 30—50mm 之间,锚网必须搭接 100mm,且搭接处必须扭接完好
3、在硐室内,在硐室中央中心线两边加打 2 根锚索对顶板加强支护 , 锚 索 直 径φ= , 长 度L= , 托 盘 规 格 为200mm×200mm×12mm,间距为 2m,锚索外露长度为 100mm,并及时张紧
4、硐室外边缘锚网必须和巷道的锚网搭接 100mm,且搭接处必须扭接完好
5、放炮爆落的矸石先人工铲货堆放在巷道两帮不影响行人行车的宽敞地点,待施工结束后,将矸石装上矿车运至边切眼上口,放入 12061 边切眼溜子运入原煤系统

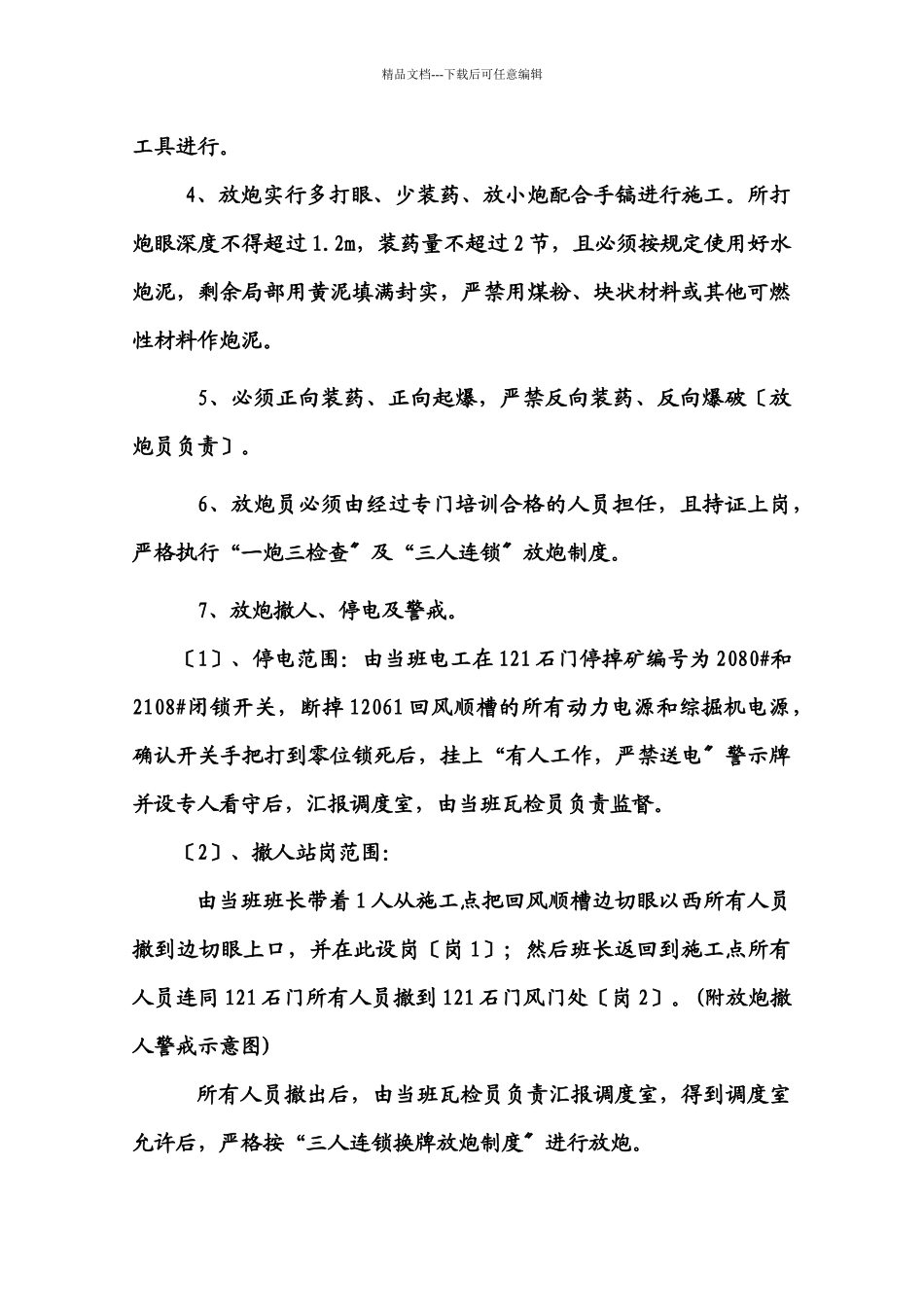

6、所掘硐室位置:12061
